创优策划 编制单位:中建三局***安装公司 ****项目部编制人:****编制时间:2024 年 3 月,总包确定********创“鲁班奖"的目标
公司为相应总包号召,积极开展各项工作
2024 年 3 月 1 日,公司总工程师***及副总工程师***,亲自莅临大楼,对大楼配电房、空调机房、水泵房、地下室、井道、屋面等重要部位,进行系统的检查,项目根据检查情况,整理出以下整改内容及完成时间计划

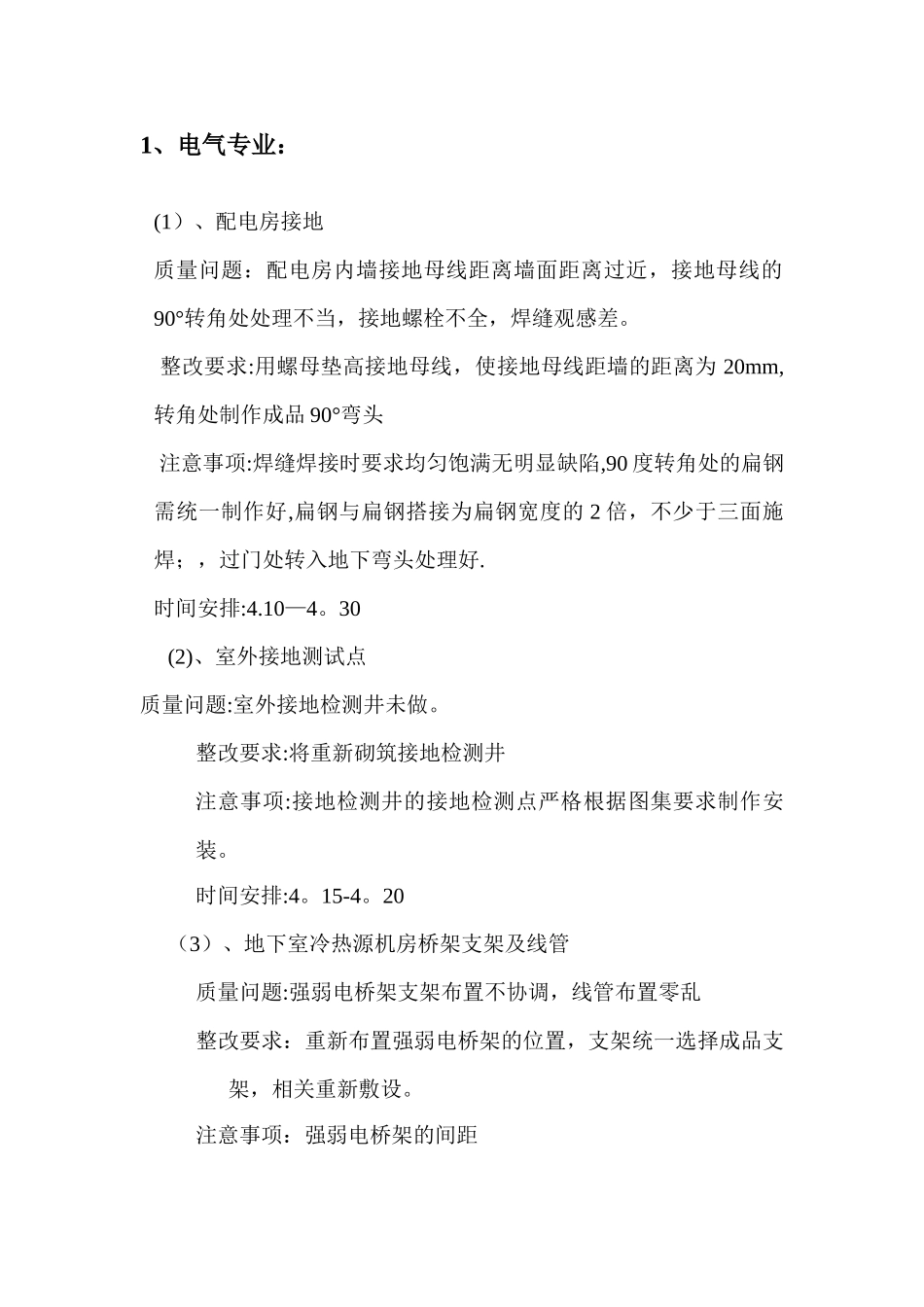

一、创优方案总体原则确保坚持“样板引路”制度,将“样板化”施工贯彻到每一个工序、每一个作业点、每一个螺丝、每一个工人
1、电气专业:(1)、配电房接地质量问题:配电房内墙接地母线距离墙面距离过近,接地母线的90°转角处处理不当,接地螺栓不全,焊缝观感差
整改要求:用螺母垫高接地母线,使接地母线距墙的距离为 20mm,转角处制作成品 90°弯头 注意事项:焊缝焊接时要求均匀饱满无明显缺陷,90 度转角处的扁钢需统一制作好,扁钢与扁钢搭接为扁钢宽度的 2 倍,不少于三面施焊;,过门处转入地下弯头处理好
时间安排:4
30(2)、室外接地测试点质量问题:室外接地检测井未做
整改要求:将重新砌筑接地检测井注意事项:接地检测井的接地检测点严格根据图集要求制作安装
时间安排:4
20(3)、地下室冷热源机房桥架支架及线管质量问题:强弱电桥架支架布置不协调,线管布置零乱整改要求:重新布置强弱电桥架的位置,支架统一选择成品支架,相关重新敷设
注意事项:强弱电桥架的间距时间安排:5

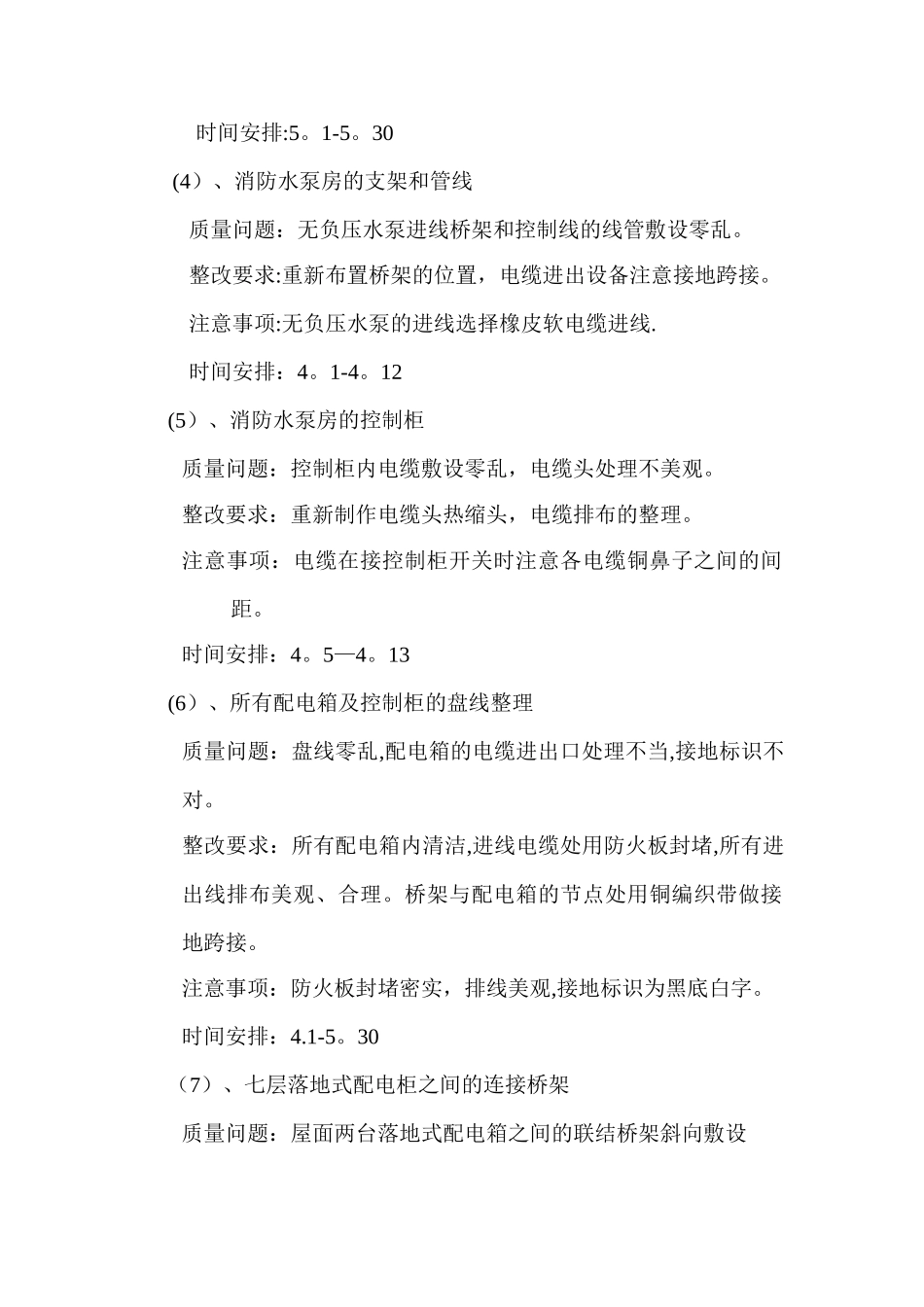

30(4)、消防水泵房的支架和管线质量问题:无负压水泵进线桥架和控制线的线管敷设零乱
整改要求:重新布置桥架的位置,电缆进出设备注意接地跨接
注意事项:无负压水泵的进线选择橡皮软电缆进线
时间安排:4
12(5)、消防水泵房的控制柜质量问题:控制柜内电缆敷设零乱,电缆头处理不美观
