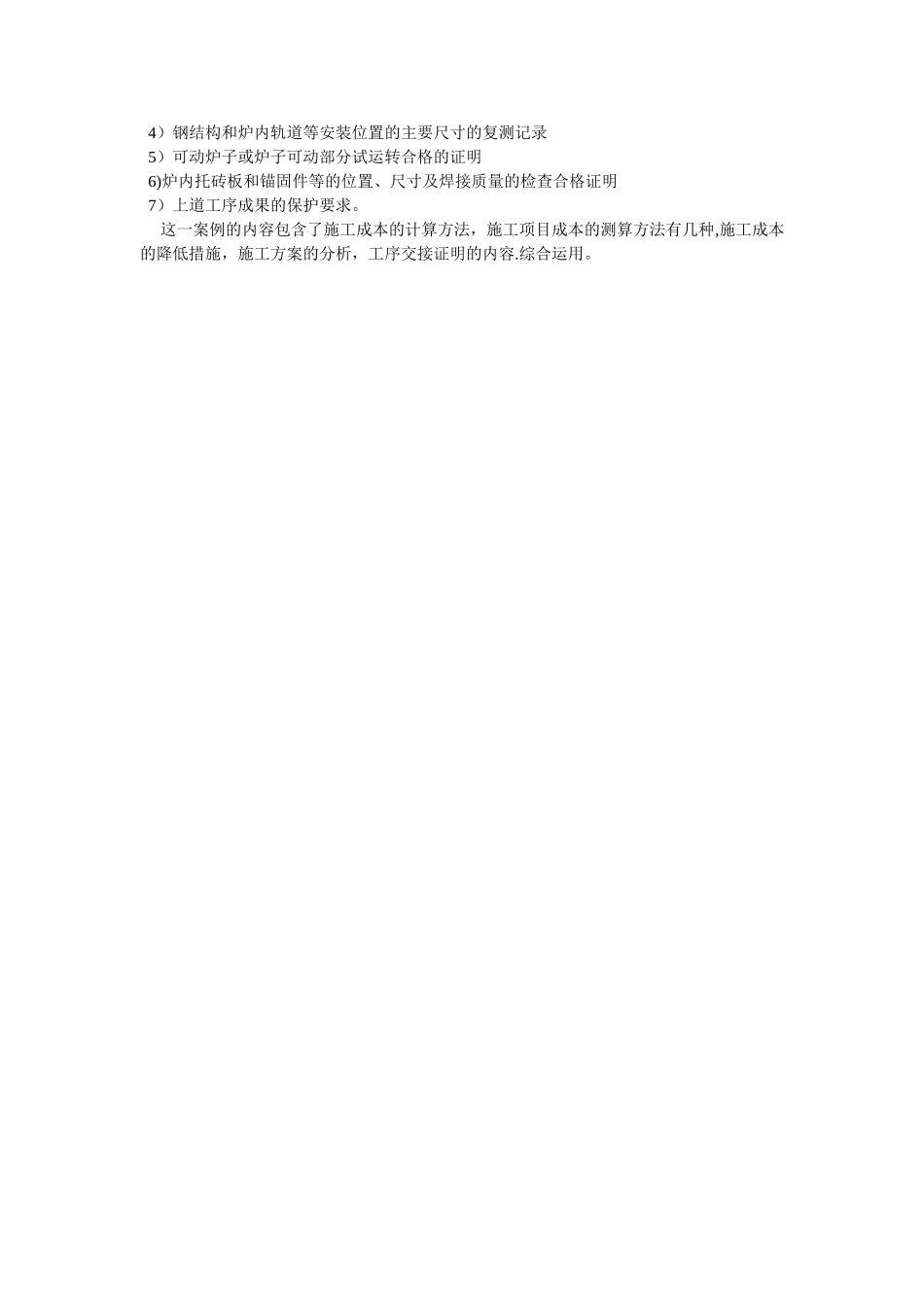

机电工程施工成本管理案例分析 一建学习的重点是:机电工程项目管理,其中最重要的是案例分析,这部分内容从 243页到 471 页
例用案例来说明管理学在机电工程中是如何零活应用的
也就是,现在很多问题都是施工现场中的实际问题
教材中例用管理学、法律法规中的有关方面,结合实际,详细分析说明
例如:某施工单位经过激烈竞争,承包了一项炼钢厂建设工程项目,其中涉及炼钢炉及相关设备安装
按建筑安装工程费用组成除去税金和公司管理费后,工程造价为 1000 万,其中人工费占实际成本的 10%,材料费占实际成本的 60%机械使用费占 15%,其它直接费占 5%,间接费占 10%
按现有成本控制计划,比实际成本还低 10%
公司要求项目部通过编制降低成本计划进行成本管理,制造利润 60 万元
项目部通过对现有成本控制计划中措施内容的仔细分析,认为工程中几个重要工序要重新编制施工方案,按新方案人工费可在原来基础上降低 20%,材料费可降低 3%,机械使用费可降低 40%,其它直接费可降低 10%间接费上涨 12%
项目部编制的计划内容如下:人工成本的控制,包括严密劳动组织和严格劳动定额管理两项链 材料成本的控制,包括加强材料采购成本的管理一项;施工机械费的控制,包括严格控制对外租赁一项;其它直接费控制;间接费控制,包括尽量减少管理人员比重、对各种费用支出要用指标控制两项
问题:1、请问经过分析后新编制降低成本计划表,计算能否达到 90 万利润
2、项目目标测算的方法有哪几种
降低施工项目成本应从哪些方面实行措施实施管理
3、该项目部成本控制计划的内容是否完善
4、为降低施工成本在施工方案上应实行哪些措施
5、炉体砌筑工程应该在什么时候进行
工序交接证明书应包含的内容

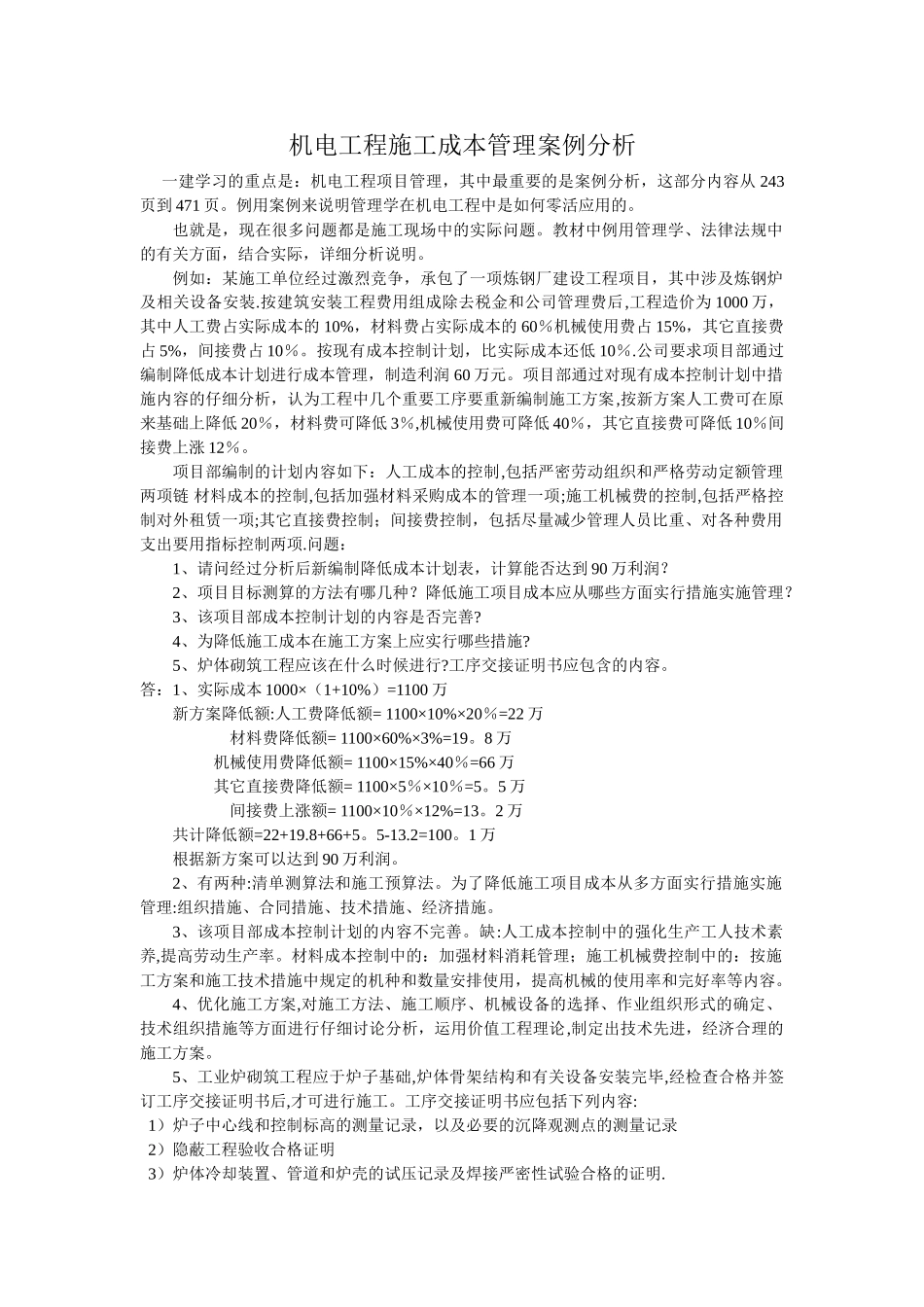

答:1、实际成本 1000×(1+10%)=1100 万新方案降低额:人工费降低额= 1100×10%×20%=22 万 材料费降
