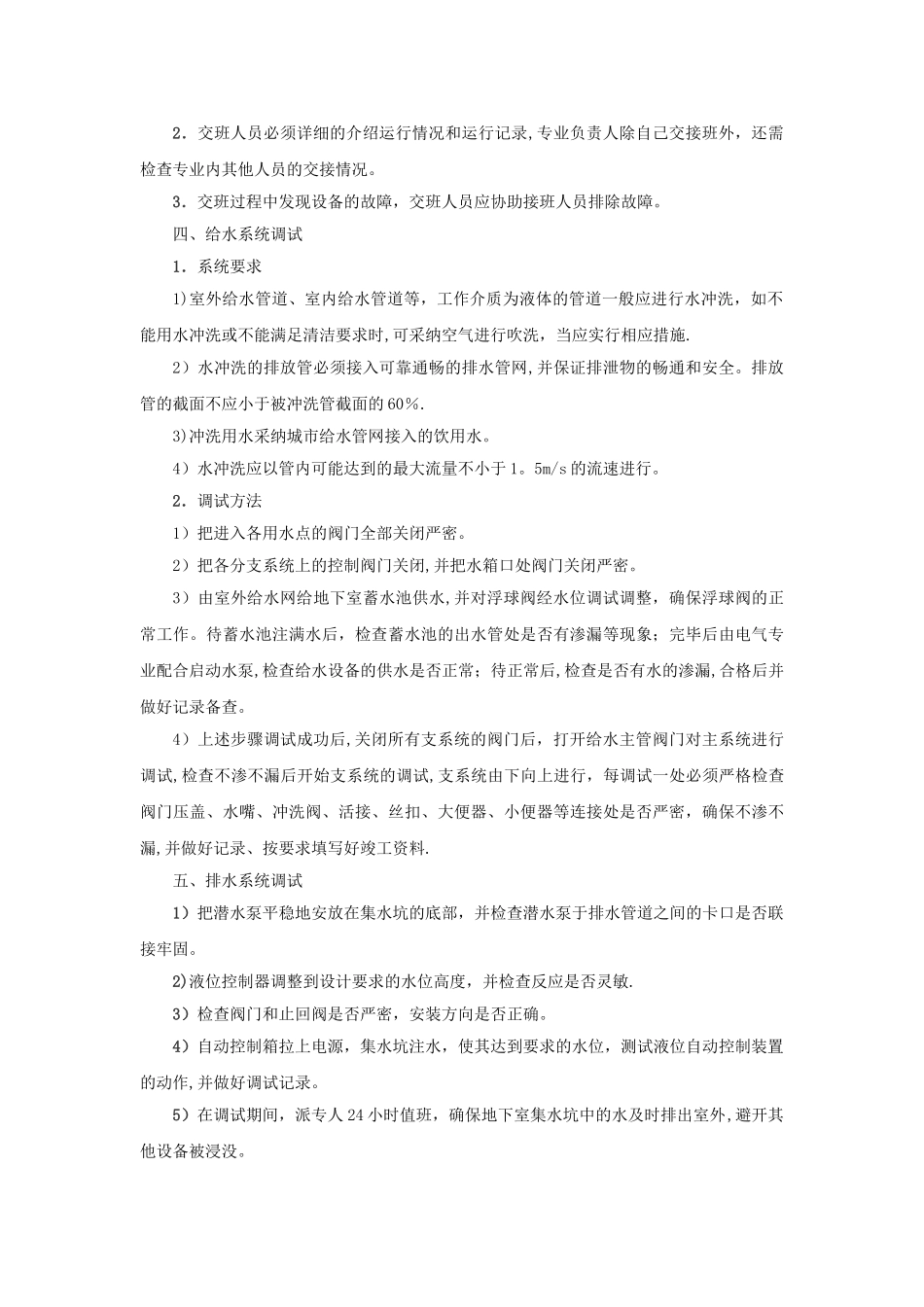

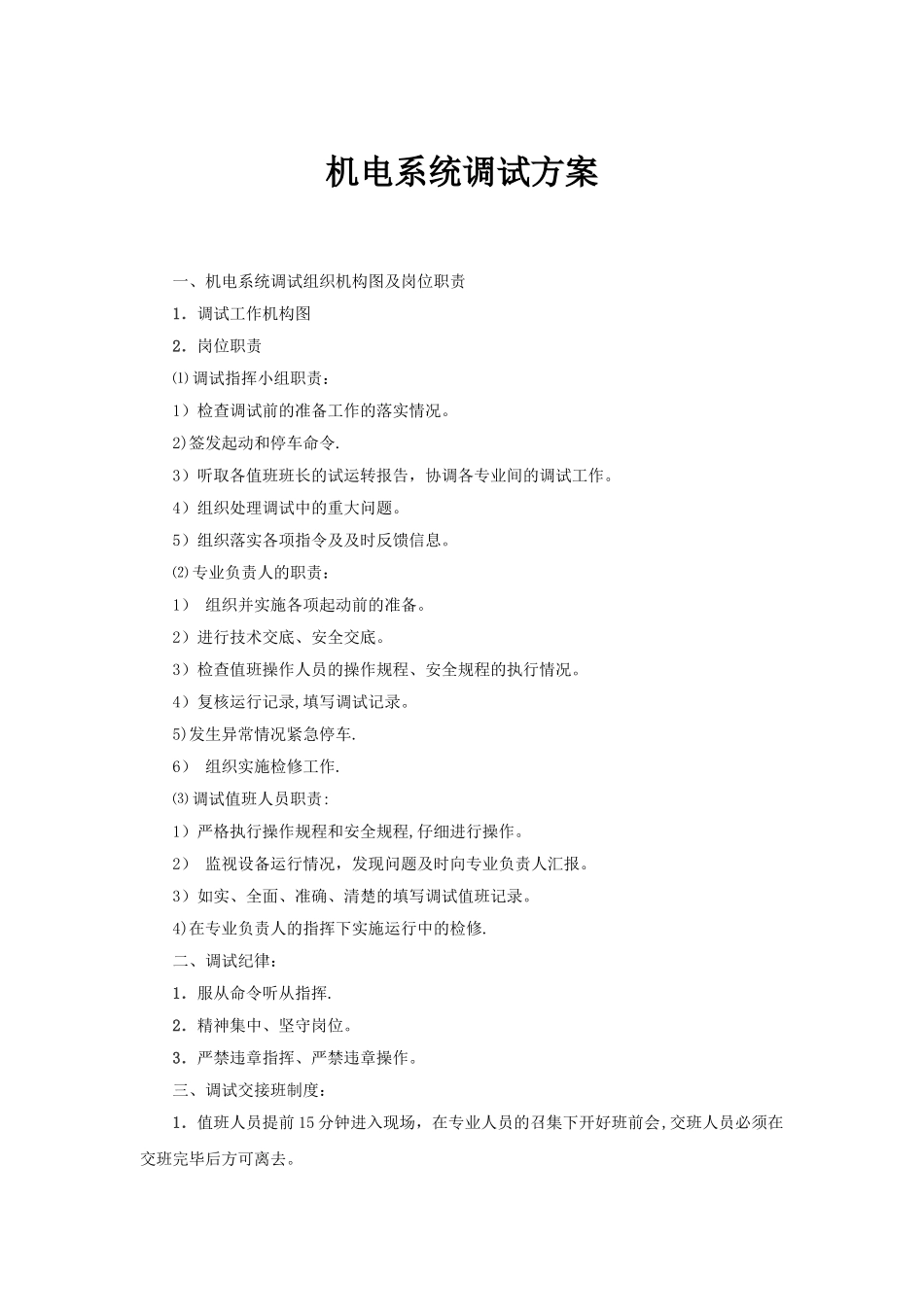

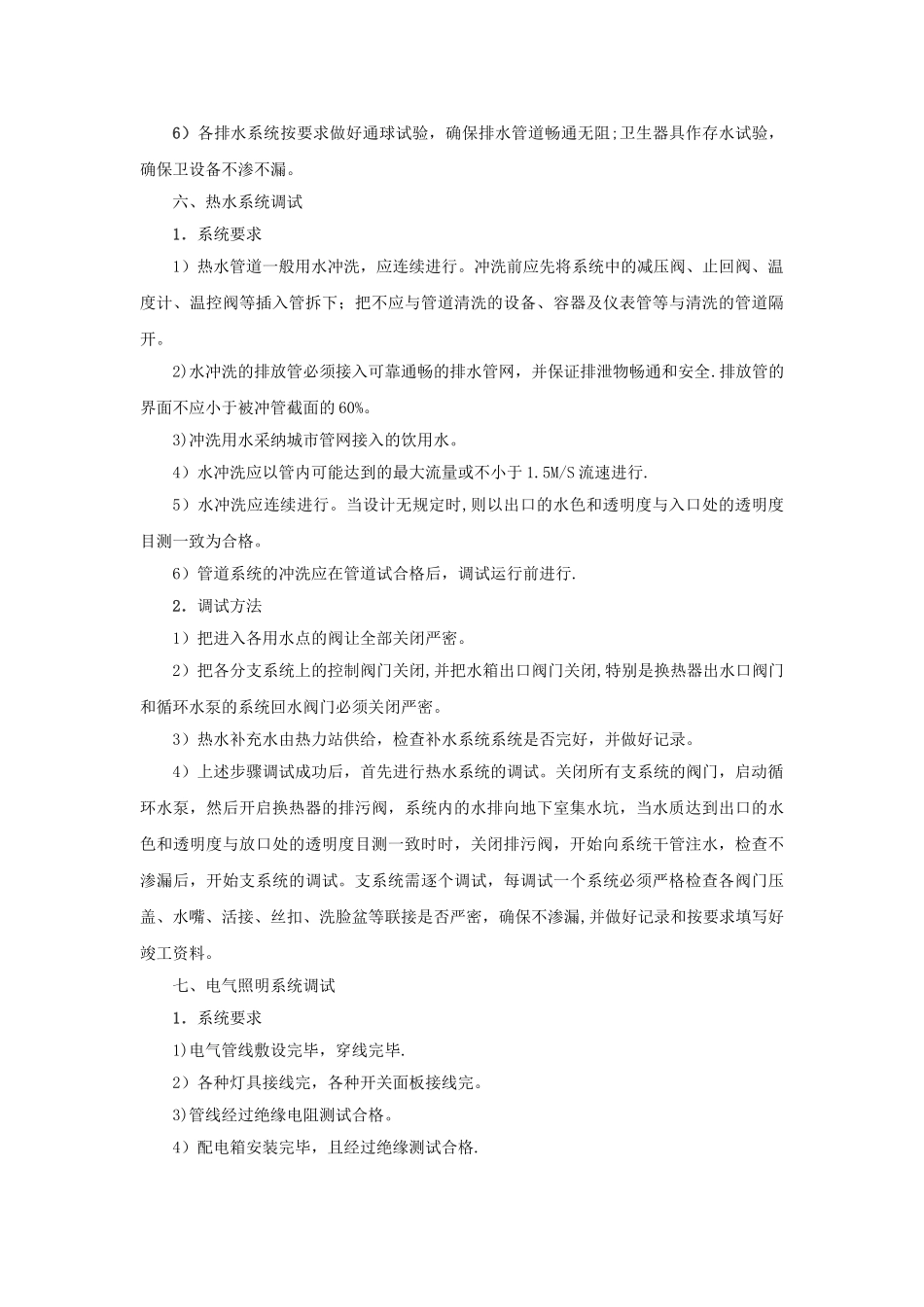

机电系统调试方案一、机电系统调试组织机构图及岗位职责1.调试工作机构图2.岗位职责⑴ 调试指挥小组职责:1)检查调试前的准备工作的落实情况。2)签发起动和停车命令.3)听取各值班班长的试运转报告,协调各专业间的调试工作。4)组织处理调试中的重大问题。5)组织落实各项指令及及时反馈信息。⑵ 专业负责人的职责:1) 组织并实施各项起动前的准备。2)进行技术交底、安全交底。3)检查值班操作人员的操作规程、安全规程的执行情况。4)复核运行记录,填写调试记录。5)发生异常情况紧急停车.6) 组织实施检修工作.⑶ 调试值班人员职责:1)严格执行操作规程和安全规程,仔细进行操作。2) 监视设备运行情况,发现问题及时向专业负责人汇报。3)如实、全面、准确、清楚的填写调试值班记录。4)在专业负责人的指挥下实施运行中的检修.二、调试纪律:1.服从命令听从指挥.2.精神集中、坚守岗位。3.严禁违章指挥、严禁违章操作。三、调试交接班制度:1.值班人员提前 15 分钟进入现场,在专业人员的召集下开好班前会,交班人员必须在交班完毕后方可离去。2.交班人员必须详细的介绍运行情况和运行记录,专业负责人除自己交接班外,还需检查专业内其他人员的交接情况。3.交班过程中发现设备的故障,交班人员应协助接班人员排除故障。四、给水系统调试1.系统要求1)室外给水管道、室内给水管道等,工作介质为液体的管道一般应进行水冲洗,如不能用水冲洗或不能满足清洁要求时,可采纳空气进行吹洗,当应实行相应措施.2)水冲洗的排放管必须接入可靠通畅的排水管网,并保证排泄物的畅通和安全。排放管的截面不应小于被冲洗管截面的 60%.3)冲洗用水采纳城市给水管网接入的饮用水。4)水冲洗应以管内可能达到的最大流量不小于 1。5m/s 的流速进行。2.调试方法1)把进入各用水点的阀门全部关闭严密。2)把各分支系统上的控制阀门关闭,并把水箱口处阀门关闭严密。3)由室外给水网给地下室蓄水池供水,并对浮球阀经水位调试调整,确保浮球阀的正常工作。待蓄水池注满水后,检查蓄水池的出水管处是否有渗漏等现象;完毕后由电气专业配合启动水泵,检查给水设备的供水是否正常;待正常后,检查是否有水的渗漏,合格后并做好记录备查。4)上述步骤调试成功后,关闭所有支系统的阀门后,打开给水主管阀门对主系统进行调试,检查不渗不漏后开始支系统的调试,支系统由下向上进行,每调试一处必须严格检查阀门压盖、水嘴、冲洗阀、活接、丝扣、大便器、小便器等...
