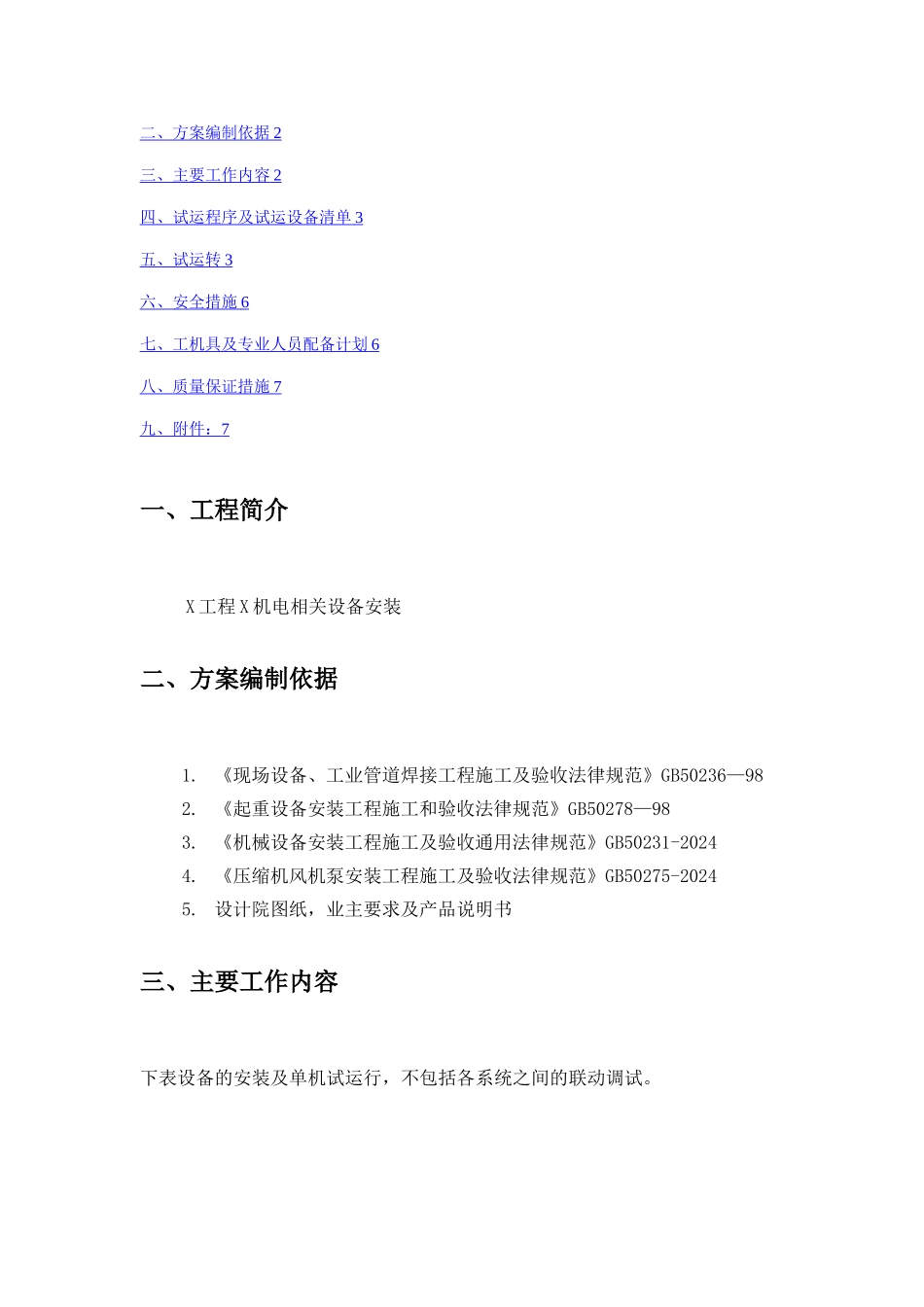

宁夏 XX 工程机电设备单机调试方案编制:审核:批准:XX 有限公司XX 工程项目部X 年 X 月 X 日目录一、工程简介 3二、方案编制依据 2 三、主要工作内容 2 四、试运程序及试运设备清单 3 五、试运转 3 六、安全措施 6 七、工机具及专业人员配备计划 6 八、质量保证措施 7 九、附件: 7 一、工程简介X 工程 X 机电相关设备安装二、方案编制依据1. 《现场设备、工业管道焊接工程施工及验收法律规范》GB50236—982. 《起重设备安装工程施工和验收法律规范》GB50278—983. 《机械设备安装工程施工及验收通用法律规范》GB50231-20244. 《压缩机风机泵安装工程施工及验收法律规范》GB50275-20245. 设计院图纸,业主要求及产品说明书三、主要工作内容下表设备的安装及单机试运行,不包括各系统之间的联动调试。四、试运程序及试运设备清单1、试运程序设备试运前检查→系统检查→部分设备加注油、脂→电机检查及旋转方向确认→电机 2-4 小时单试→带负荷 4—8 小时试运→办理验收交接手续.备注:1)确认设备厂家说明书,明确调试要求后方进行整体试运行;2)电动机试运行合格后,由厂家复查轴承同轴度,确保运行时无摩擦。2、试运行单机设备性能一览表,见附页。五、试运转(一)单机试运转的条件1、试运设备及附属装置均已全部安装完毕,且各类记录资料齐全,并经有关各方验收合格。2、机械设备的整体安装水平度已调整至允许的范围,设备零部件相关水平度由厂家进行调整。3、基础混凝土及二次灌浆层达到设计强度。4、转动机械由设备厂家加好符合要求的润滑油、脂、油位正常。5、工业水系统已装好并具有可靠的水源且经反复冲洗洁净达到试运条件.6、各有关的手动阀门,经检查调试试验,动作灵活,可靠,并标明名称及开闭方向。7、设备及仪器仪表清理擦拭洁净并标注正确名称。8、需要的能源、介质、材料、工机具、检测仪器、安全防护设施及用具等,应符合试运要求。9、设备及周围环境清扫洁净。10、参加试运的人员应全部到位,并已熟悉机械设备的有关技术文件,并切实掌握试运转的有关操作的技术要求。11、电动机经过单独空负荷试运行合格,旋转方向正确。12、检查各转动设备,用手盘动转子检查,应灵活,无卡滞现象,设备内应无摩擦和卡涩等异常现象。13、试车现场应配有消防器材。14、可能对人身或机械设备造成损伤的部位,必须实行的安全设施和安全防护装置均已设置完毕,并符合有关标准的规定.(二)电气动力和操作控制系统调试...
