安 全 技 术 交 底 书编制单位:主送单位编 号 工程名称日 期构筑物拆除安全技术交底1、工程概况本工程为郑州北快运货物列车中转作业区房屋拆除工程
其主要拆除内容包括:郑州北快运货物列车中转作业区装配公司房屋拆除,北站制冰车间及冰库拆除,鸿达公司厂房、仓库、操作间拆除及水塔、烟囱、围墙等构筑物拆除
2、施工方案、方法及措施根据《郑州铁路局铁路营业线施工安全管理实施细则》(郑铁办[2024]50 号)文件规定,开工前与郑州铁路局桥工段、电务段、通信段、供电段、郑州北站等有关单位签订安全协议,明确安全责任范围,及时做好前期调查
对直接影响行车的电杆、地下电缆、管线等情况调查清楚,并邀请设备管理单位进行现场确认,施工前进行妥善处理和过渡,不过渡完成不施工
1 施工准备2
1 进场施工前对项目部及施工作业人员,机械设备操作人员进行安全培训教育及技术交底,否则不得进入施工现场
2 施工技术人员认真批阅与施工相关的一切资料,拆除工程的相关图纸和资料,拆除工程设计区域的建筑及设施的分布情况资料,实地勘察建筑物的结构情况、建筑情况及水电等情况
3 清理施工现场,保证运输道路畅通,接好施工用临时电源、水源,现场照明不能使用被拆迁建筑物内的配电设施,应另外敷设,保证施工时水电畅通
4 用彩钢板围挡、警示标语、警示带等警示标志将拆除的施工区域隔离,防止无关人员进入拆除作业区
5 移动式灭火器,消防水用专用软管引至拆除作业区,洒水车进场待用
6 拆除工程所用有关机械设备检验合格后进入施工现场待用

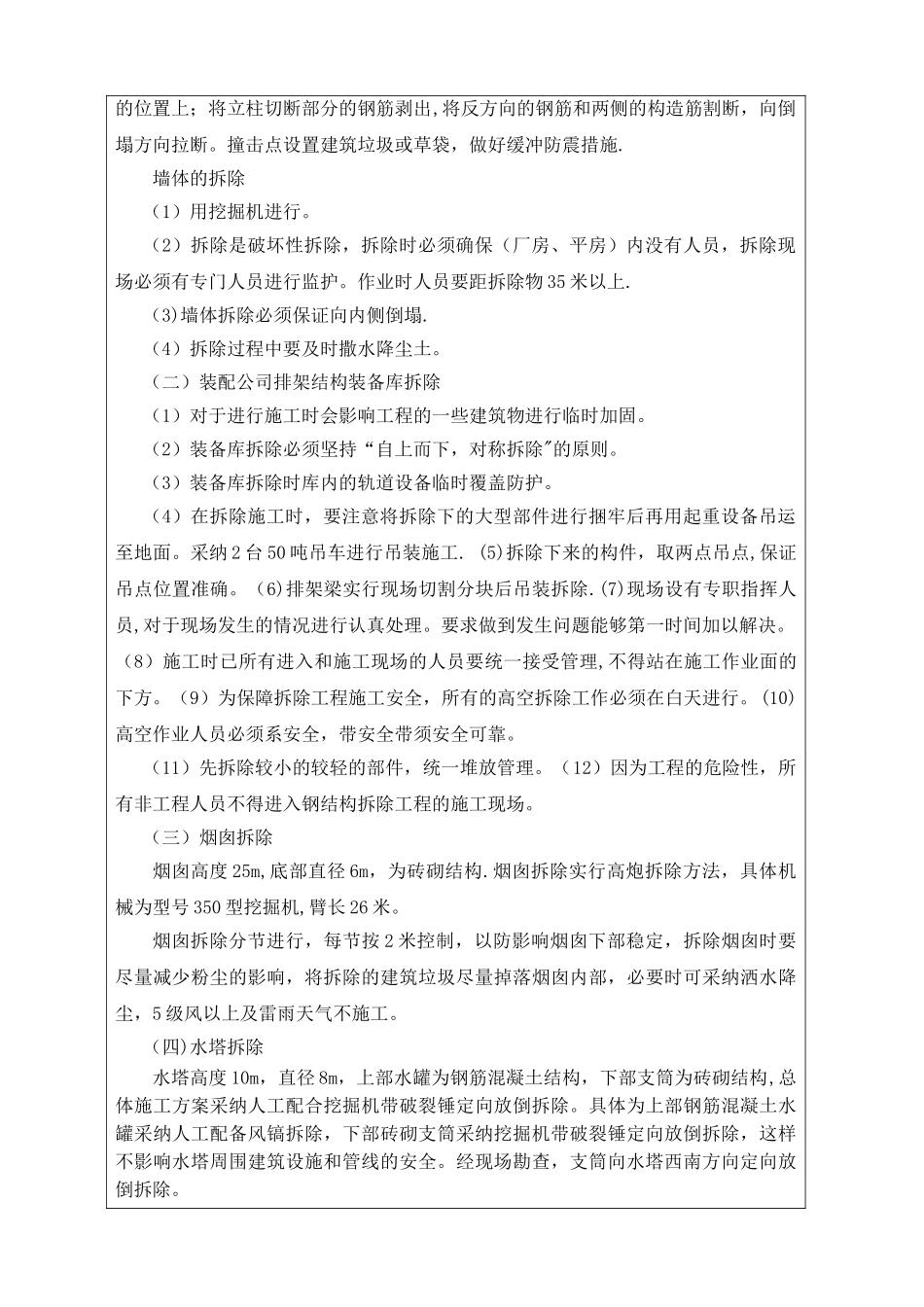

2 施工工艺及方法2
