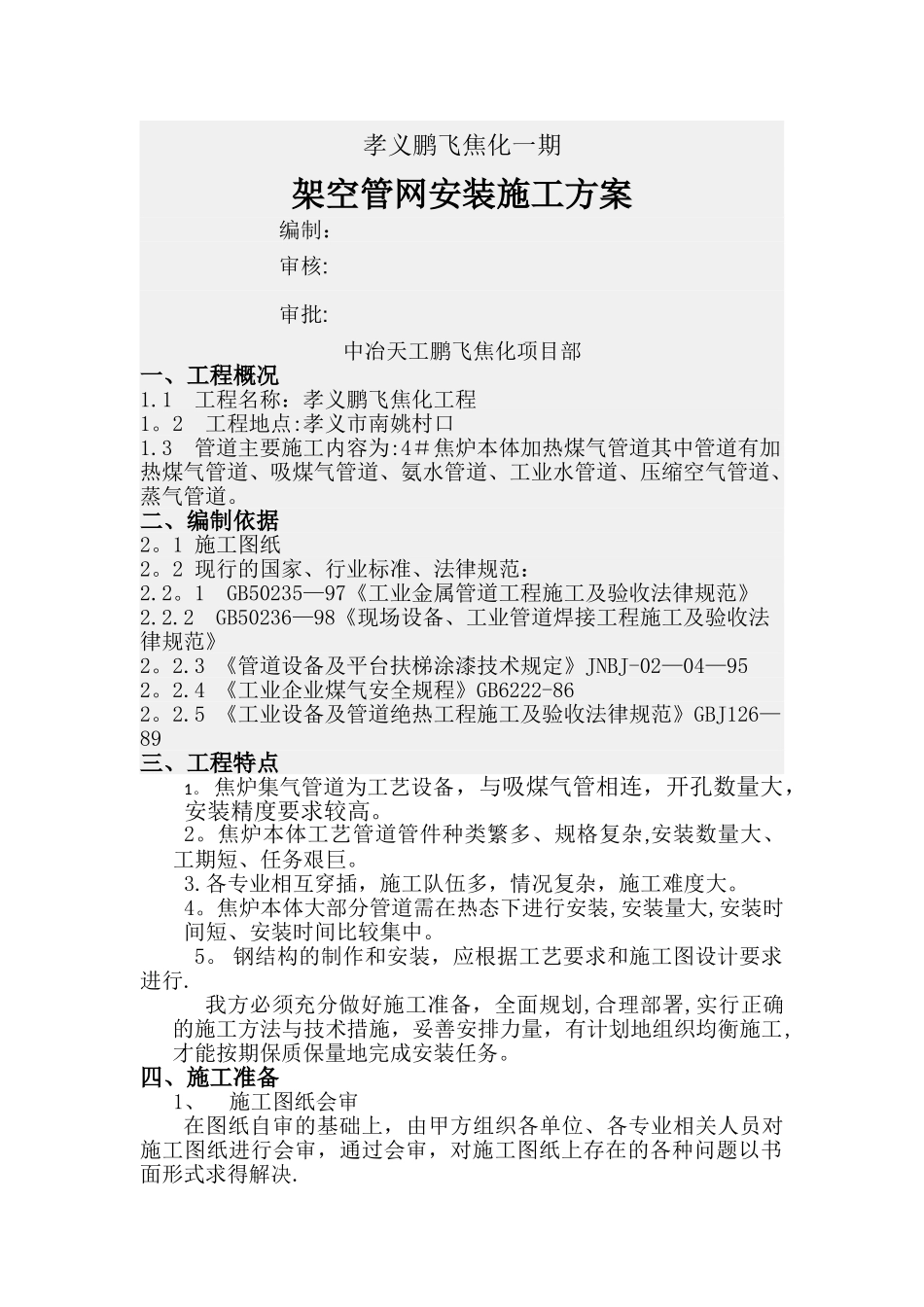

孝义鹏飞焦化一期架空管网安装施工方案 编制: 审核: 审批:中冶天工鹏飞焦化项目部一、工程概况1
1 工程名称:孝义鹏飞焦化工程1
2 工程地点:孝义市南姚村口1
3 管道主要施工内容为:4#焦炉本体加热煤气管道其中管道有加热煤气管道、吸煤气管道、氨水管道、工业水管道、压缩空气管道、蒸气管道
二、编制依据2
1 施工图纸2
2 现行的国家、行业标准、法律规范:2
1 GB50235—97《工业金属管道工程施工及验收法律规范》2
2 GB50236—98《现场设备、工业管道焊接工程施工及验收法律规范》2
3 《管道设备及平台扶梯涂漆技术规定》JNBJ-02—04—952
4 《工业企业煤气安全规程》GB6222-862
5 《工业设备及管道绝热工程施工及验收法律规范》GBJ126—89三、工程特点1
焦炉集气管道为工艺设备,与吸煤气管相连,开孔数量大,安装精度要求较高
焦炉本体工艺管道管件种类繁多、规格复杂,安装数量大、工期短、任务艰巨
各专业相互穿插,施工队伍多,情况复杂,施工难度大
焦炉本体大部分管道需在热态下进行安装,安装量大,安装时间短、安装时间比较集中
钢结构的制作和安装,应根据工艺要求和施工图设计要求进行
我方必须充分做好施工准备,全面规划,合理部署,实行正确的施工方法与技术措施,妥善安排力量,有计划地组织均衡施工,才能按期保质保量地完成安装任务
四、施工准备1、施工图纸会审在图纸自审的基础上,由甲方组织各单位、各专业相关人员对施工图纸进行会审,通过会审,对施工图纸上存在的各种问题以书面形式求得解决

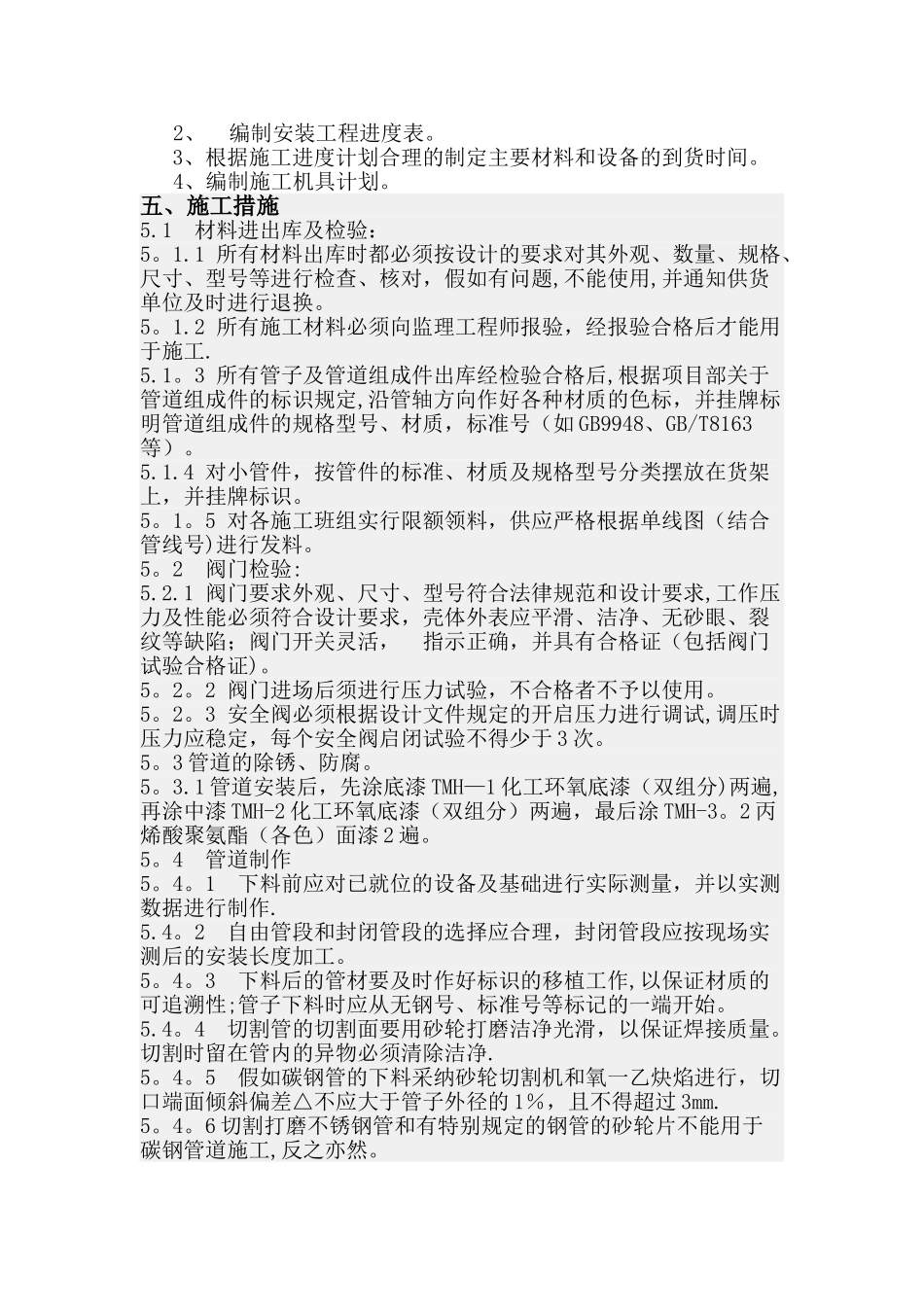

2、编制安装工程进度表
3、根据施工进度计划合理的制定主要材料和设备的到货时间
4、编制施工机具计划

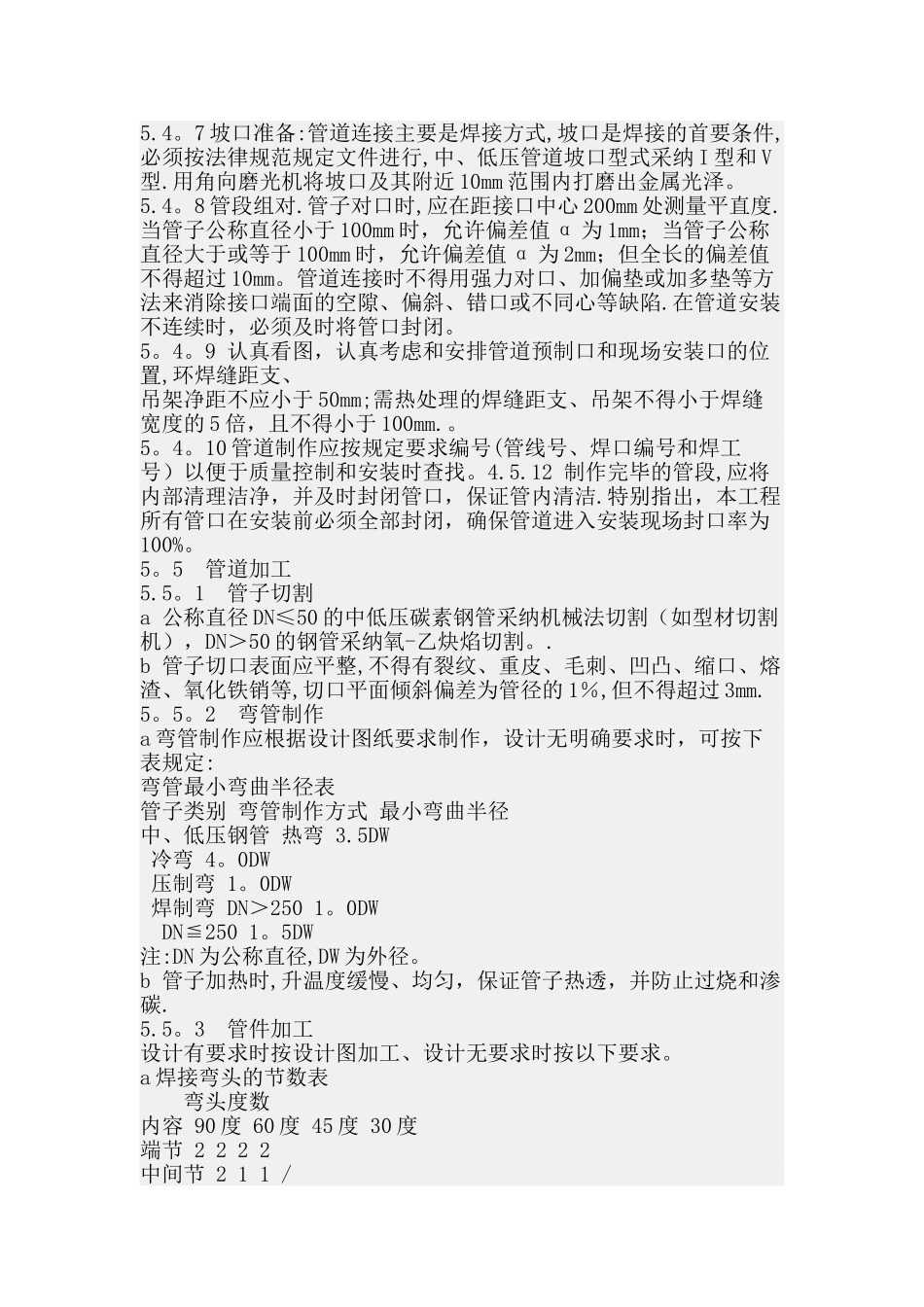

五、施工措施5
1 材料进出库及检验:5
1 所有材料出库时都必须按设计的要求对其外观、数量、规格、尺寸、型号等进行检查、
