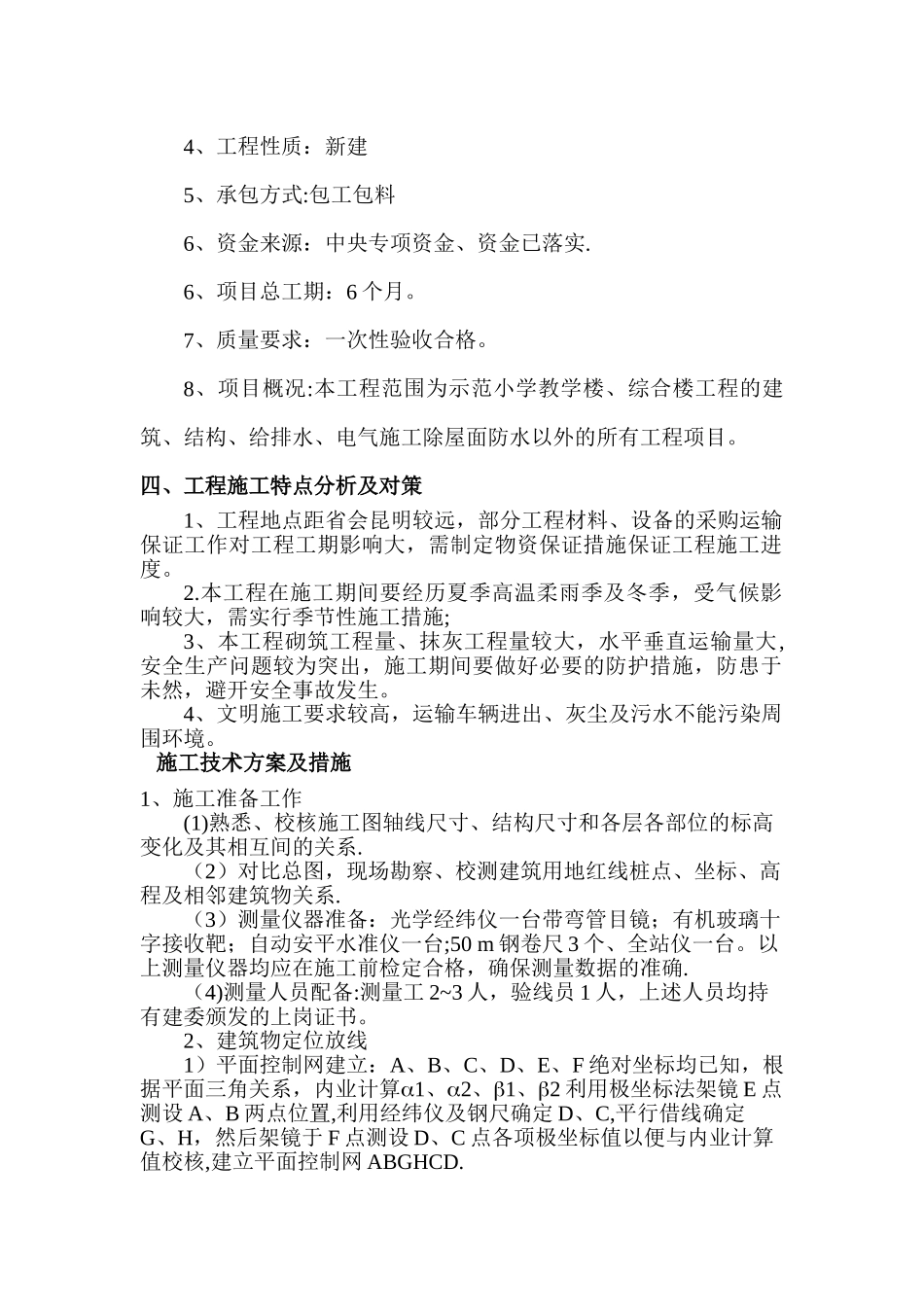

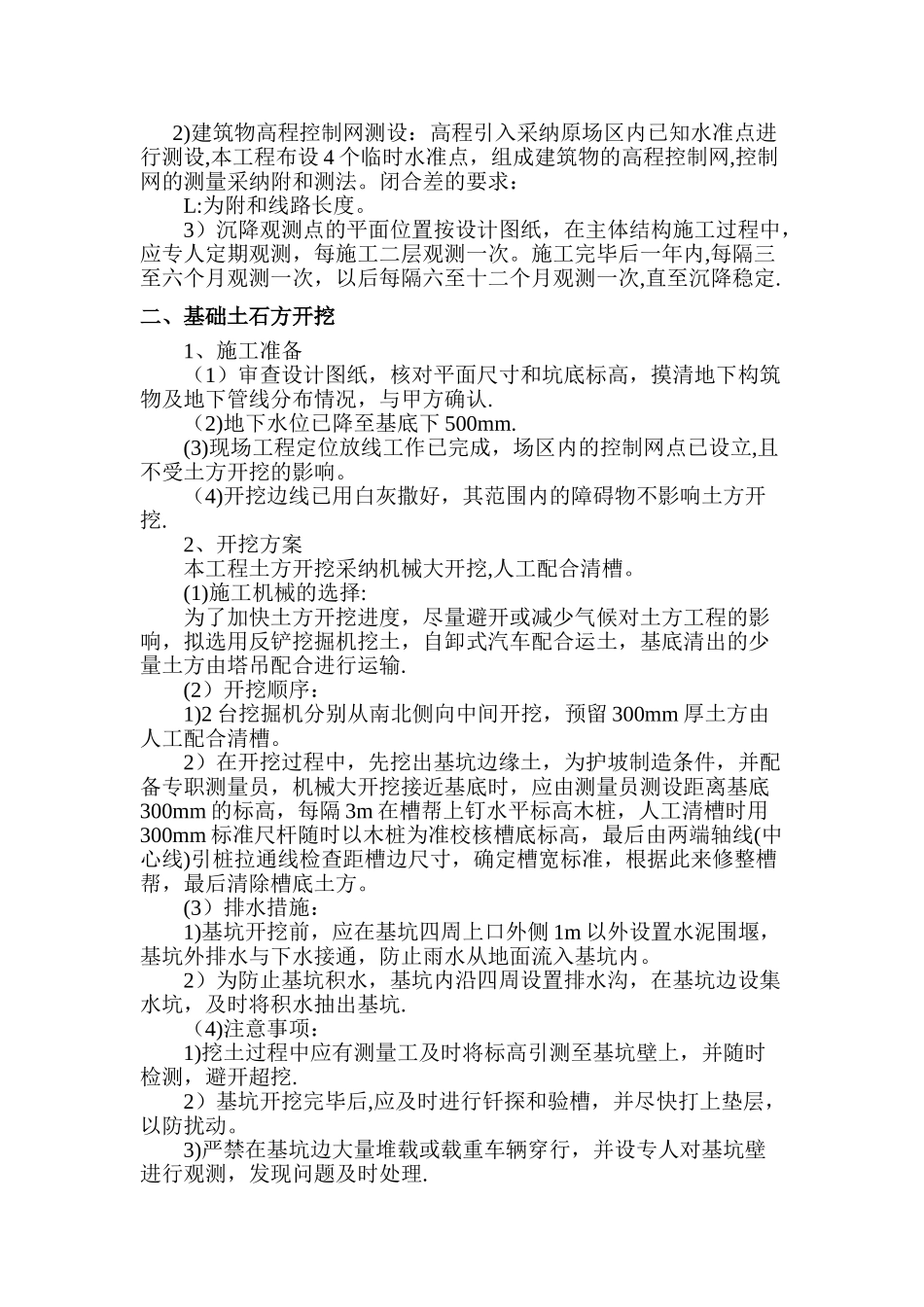

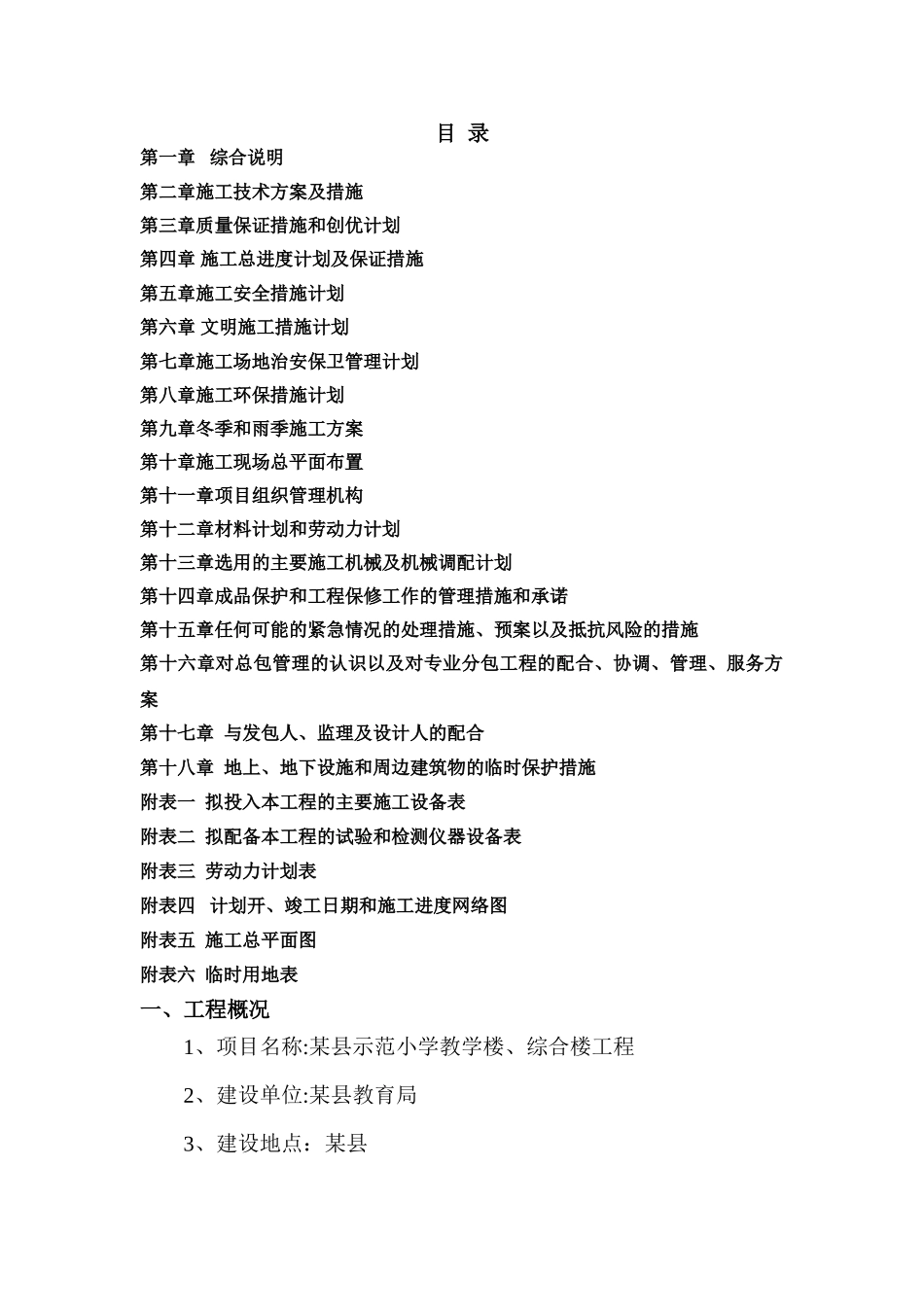

目 录第一章 综合说明第二章施工技术方案及措施第三章质量保证措施和创优计划第四章 施工总进度计划及保证措施第五章施工安全措施计划第六章 文明施工措施计划第七章施工场地治安保卫管理计划第八章施工环保措施计划第九章冬季和雨季施工方案第十章施工现场总平面布置第十一章项目组织管理机构第十二章材料计划和劳动力计划第十三章选用的主要施工机械及机械调配计划第十四章成品保护和工程保修工作的管理措施和承诺第十五章任何可能的紧急情况的处理措施、预案以及抵抗风险的措施第十六章对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案第十七章 与发包人、监理及设计人的配合第十八章 地上、地下设施和周边建筑物的临时保护措施附表一 拟投入本工程的主要施工设备表附表二 拟配备本工程的试验和检测仪器设备表附表三 劳动力计划表附表四 计划开、竣工日期和施工进度网络图附表五 施工总平面图附表六 临时用地表一、工程概况1、项目名称:某县示范小学教学楼、综合楼工程2、建设单位:某县教育局3、建设地点:某县4、工程性质:新建5、承包方式:包工包料6、资金来源:中央专项资金、资金已落实.6、项目总工期:6 个月。7、质量要求:一次性验收合格。8、项目概况:本工程范围为示范小学教学楼、综合楼工程的建筑、结构、给排水、电气施工除屋面防水以外的所有工程项目。四、工程施工特点分析及对策1、工程地点距省会昆明较远,部分工程材料、设备的采购运输保证工作对工程工期影响大,需制定物资保证措施保证工程施工进度。2.本工程在施工期间要经历夏季高温柔雨季及冬季,受气候影响较大,需实行季节性施工措施;3、本工程砌筑工程量、抹灰工程量较大,水平垂直运输量大,安全生产问题较为突出,施工期间要做好必要的防护措施,防患于未然,避开安全事故发生。4、文明施工要求较高,运输车辆进出、灰尘及污水不能污染周围环境。 施工技术方案及措施1、施工准备工作(1)熟悉、校核施工图轴线尺寸、结构尺寸和各层各部位的标高变化及其相互间的关系.(2)对比总图,现场勘察、校测建筑用地红线桩点、坐标、高程及相邻建筑物关系.(3)测量仪器准备:光学经纬仪一台带弯管目镜;有机玻璃十字接收靶;自动安平水准仪一台;50 m 钢卷尺 3 个、全站仪一台。以上测量仪器均应在施工前检定合格,确保测量数据的准确.(4)测量人员配备:测量工 2~3 人,验线员 1 人,上述人员均持有建委颁发的上岗证书。2、建筑物定位放线1...
