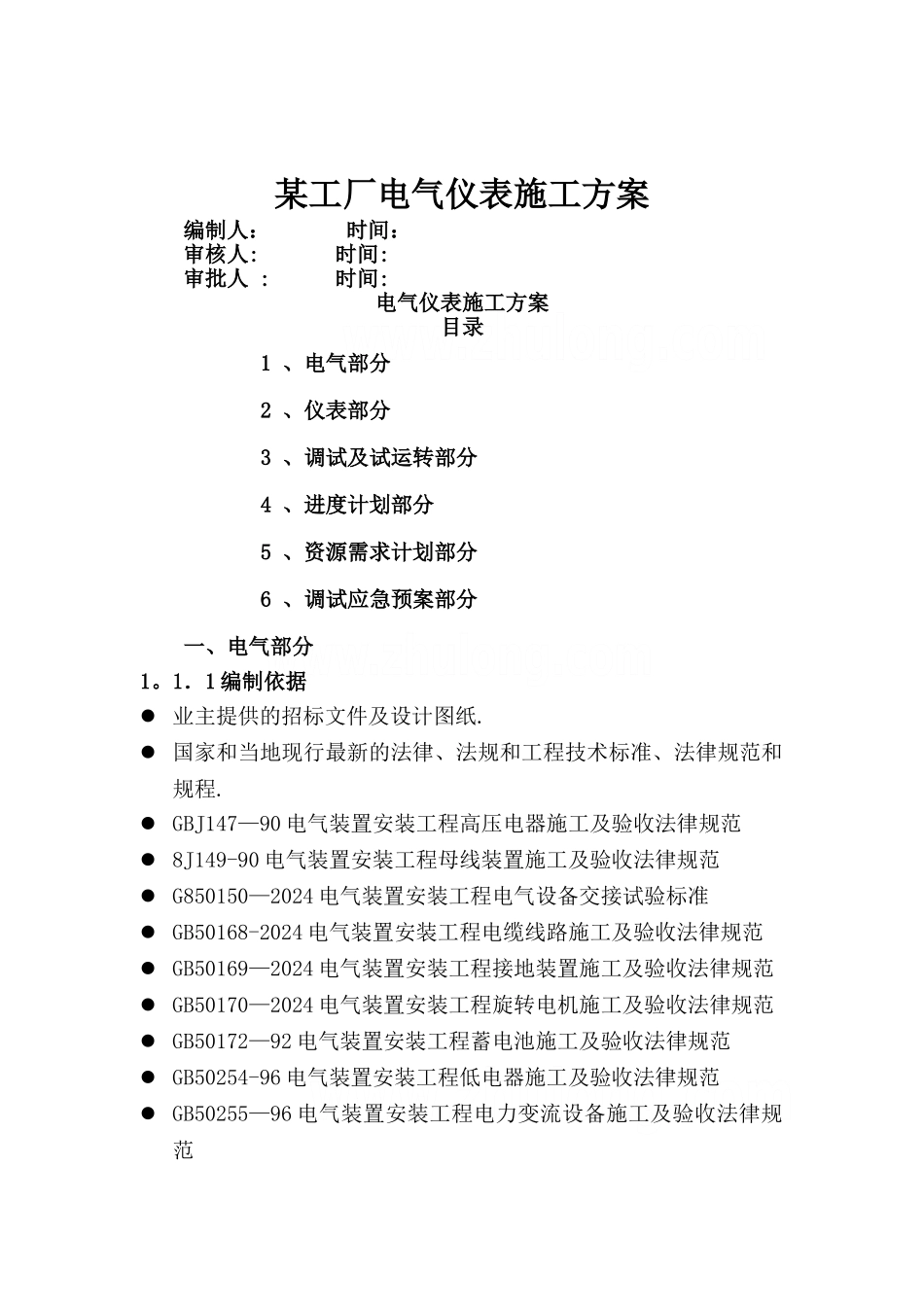

某工厂电气仪表施工方案编制人: 时间:审核人: 时间:审批人 : 时间:电气仪表施工方案目录1 、电气部分2 、仪表部分3 、调试及试运转部分4 、进度计划部分5 、资源需求计划部分6 、调试应急预案部分一、电气部分1。1.1 编制依据 业主提供的招标文件及设计图纸. 国家和当地现行最新的法律、法规和工程技术标准、法律规范和规程. GBJ147—90 电气装置安装工程高压电器施工及验收法律规范 8J149-90 电气装置安装工程母线装置施工及验收法律规范 G850150—2024 电气装置安装工程电气设备交接试验标准 GB50168-2024 电气装置安装工程电缆线路施工及验收法律规范 GB50169—2024 电气装置安装工程接地装置施工及验收法律规范 GB50170—2024 电气装置安装工程旋转电机施工及验收法律规范 GB50172—92 电气装置安装工程蓄电池施工及验收法律规范 GB50254-96 电气装置安装工程低电器施工及验收法律规范 GB50255—96 电气装置安装工程电力变流设备施工及验收法律规范 JGJ46—2024 施工现场临时用电安全技术法律规范 GB2820 工频柴油发电机组通用技术条件 JGJ59—9 建筑施工安全检查标准 GB50256-96 电气装置安装工程起重机电气装置施工及验收法律规范 GB50258—96 电气装置安装工程 1Kv 及以下配线工程施工及验收法律规范 《建筑安装工程质量检验评定统一标准》 国家其他有关设备安装标准1。1.2。 工程概述本项目负荷等级分为一级负荷(约 200KW)和三级负荷。采纳两路高压电源供电,由区域发电厂引来两路 10KV 电源,正常供电时,两路电源同时供电,互为备用,当一路电源故障时,另一路电源提供全部负荷。但是当正常供电停止时,为满足要求,又设置了一台400KVA 低压应急柴油发电机组,可采纳一路应急柴油发电机供电,以供低压 380V/220V 一级用电设备用.高压采纳双电源环式接线方式,低压采纳放射式和树干式相结合的接线方式。电气自动化安装工程施工主要内容有:供配电工程(包括高压柜14 台、电容柜 2 套,低压成套盘柜 84 台,1600KVA 电力变压器 2 台,高、低压母线 5 套)、电缆工程(包括电缆支、桥架制作安装,电气配管,电缆敷设,电缆头制作安装)、电机检查接线工程、防雷接地工程、照明工程、自动化仪表工程(包括现场仪表一次元件安装接线,仪表调校,计算机分布或控制系统安装调试)、电气设备的调整、试验及系统调试.1.1.3。电气安装(2)、工...
