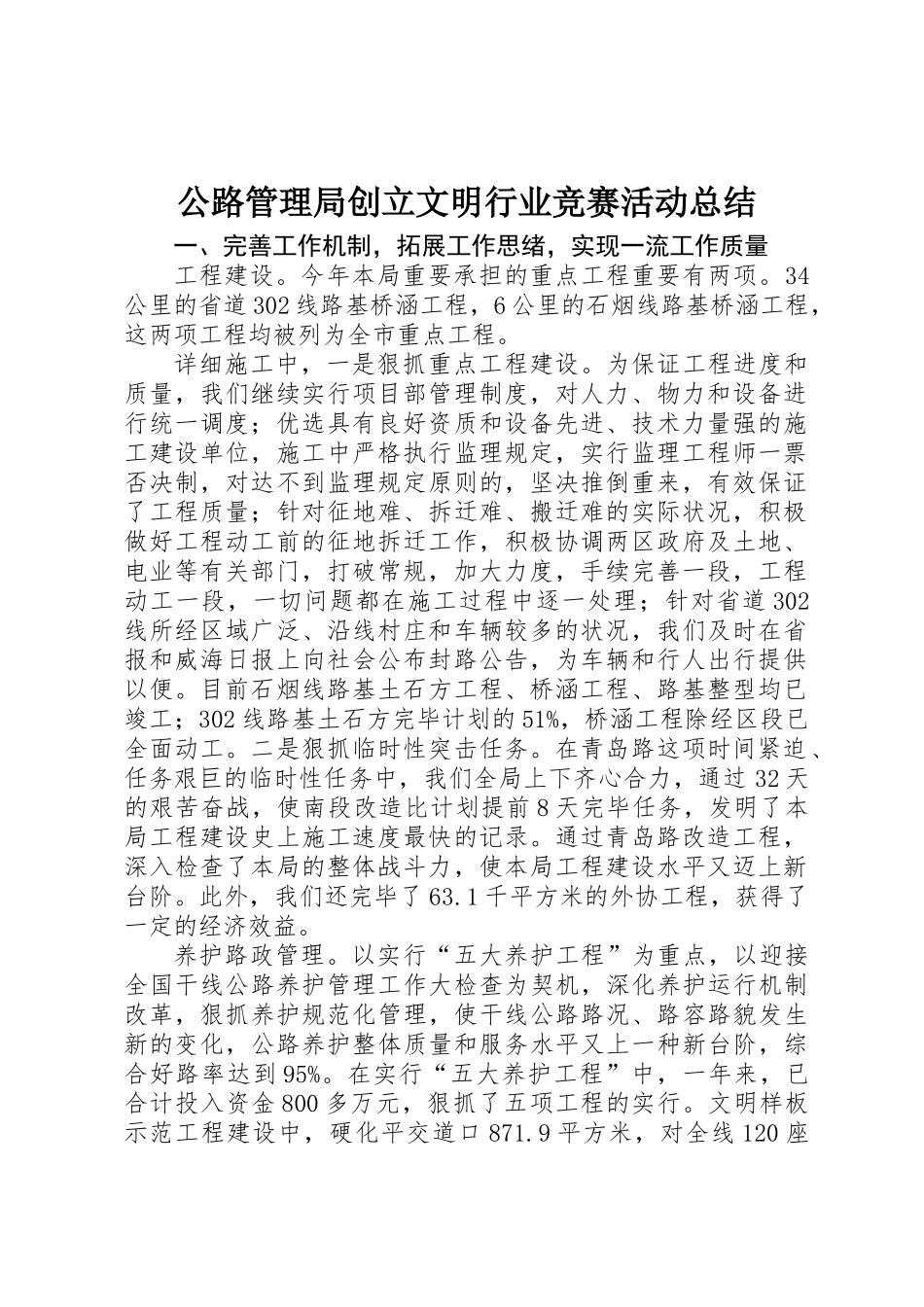

公路管理局创立文明行业竞赛活动总结一、完善工作机制,拓展工作思绪,实现一流工作质量工程建设
今年本局重要承担的重点工程重要有两项
34公里的省道 302 线路基桥涵工程,6 公里的石烟线路基桥涵工程,这两项工程均被列为全市重点工程
详细施工中,一是狠抓重点工程建设
为保证工程进度和质量,我们继续实行项目部管理制度,对人力、物力和设备进行统一调度;优选具有良好资质和设备先进、技术力量强的施工建设单位,施工中严格执行监理规定,实行监理工程师一票否决制,对达不到监理规定原则的,坚决推倒重来,有效保证了工程质量;针对征地难、拆迁难、搬迁难的实际状况,积极做好工程动工前的征地拆迁工作,积极协调两区政府及土地、电业等有关部门,打破常规,加大力度,手续完善一段,工程动工一段,一切问题都在施工过程中逐一处理;针对省道 302线所经区域广泛、沿线村庄和车辆较多的状况,我们及时在省报和威海日报上向社会公布封路公告,为车辆和行人出行提供以便
目前石烟线路基土石方工程、桥涵工程、路基整型均已竣工;302 线路基土石方完毕计划的 51%,桥涵工程除经区段已全面动工
二是狠抓临时性突击任务
在青岛路这项时间紧迫、任务艰巨的临时性任务中,我们全局上下齐心合力,通过 32 天的艰苦奋战,使南段改造比计划提前 8 天完毕任务,发明了本局工程建设史上施工速度最快的记录
通过青岛路改造工程,深入检查了本局的整体战斗力,使本局工程建设水平又迈上新台阶
此外,我们还完毕了 63
1 千平方米的外协工程,获得了一定的经济效益
养护路政管理
以实行“五大养护工程”为重点,以迎接全国干线公路养护管理工作大检查为契机,深化养护运行机制改革,狠抓养护规范化管理,使干线公路路况、路容路貌发生新的变化,公路养护整体质量和服务水平又上一种新台阶,综合好路率达到 95%
在实行“五大养护工程”中,一年来,已合计投入资金 800 多万
