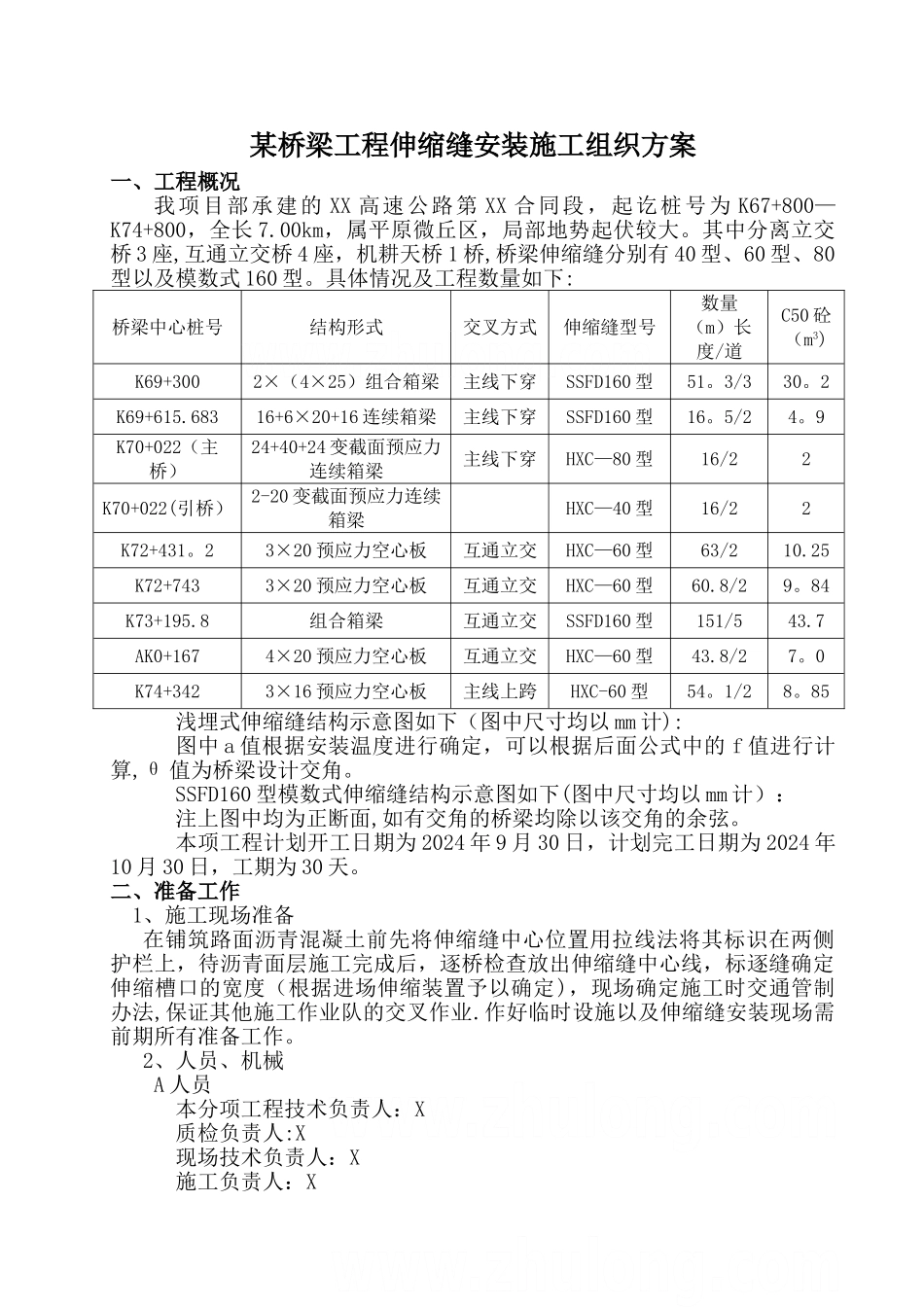

某桥梁工程伸缩缝安装施工组织方案一、工程概况我项目部承建的 XX 高速公路第 XX 合同段,起讫桩号为 K67+800—K74+800,全长 7
00km,属平原微丘区,局部地势起伏较大
其中分离立交桥 3 座,互通立交桥 4 座,机耕天桥 1 桥,桥梁伸缩缝分别有 40 型、60 型、80型以及模数式 160 型
具体情况及工程数量如下:桥梁中心桩号结构形式交叉方式伸缩缝型号数量(m)长度/道C50 砼(m3)K69+3002×(4×25)组合箱梁主线下穿SSFD160 型51
2K69+615
68316+6×20+16 连续箱梁主线下穿SSFD160 型16
9K70+022(主桥)24+40+24 变截面预应力连续箱梁主线下穿HXC—80 型16/22K70+022(引桥)2-20 变截面预应力连续箱梁HXC—40 型16/22K72+431
23×20 预应力空心板互通立交HXC—60 型63/210
25K72+7433×20 预应力空心板互通立交HXC—60 型60

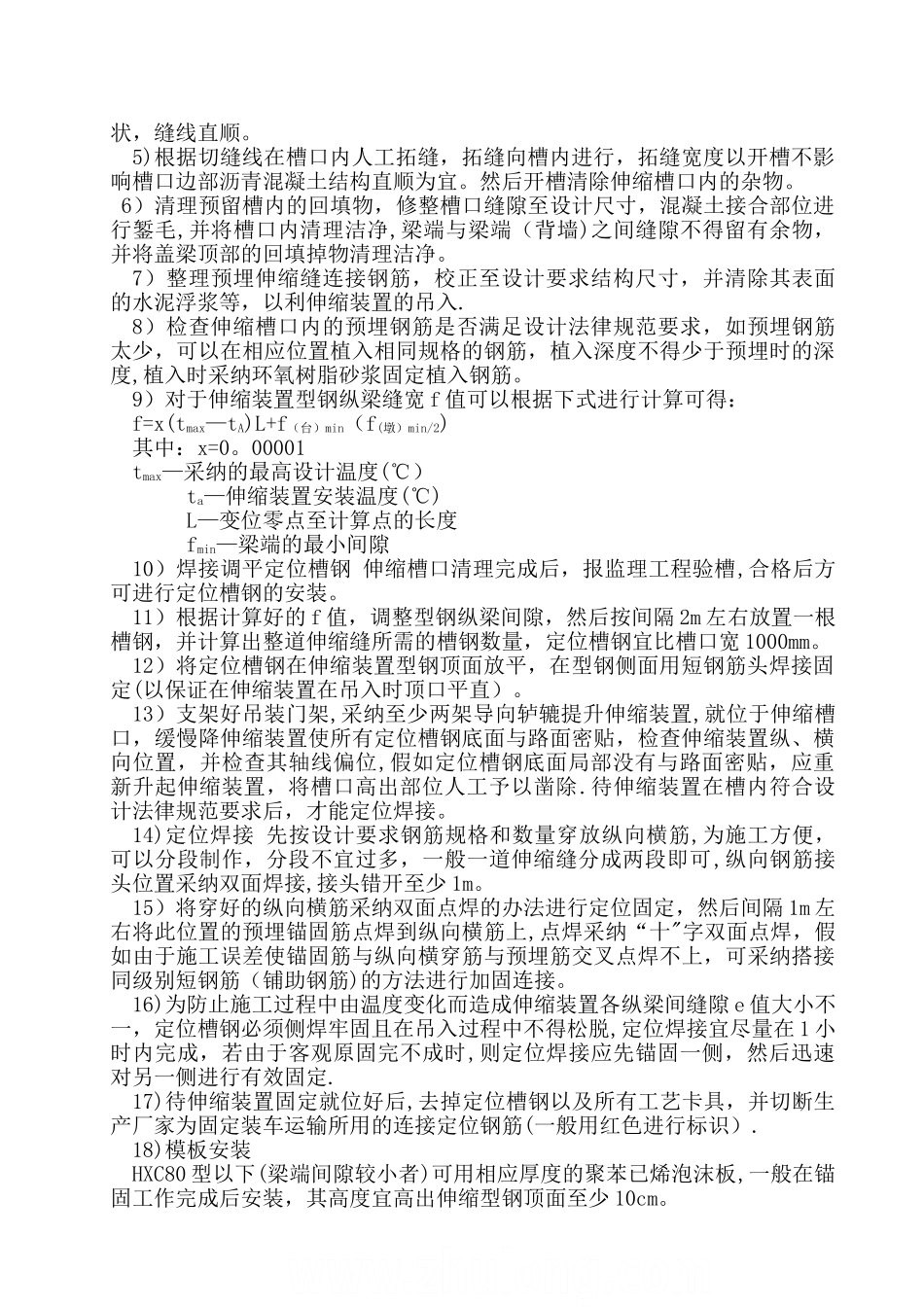

84K73+195
8组合箱梁互通立交SSFD160 型151/543
7AK0+1674×20 预应力空心板互通立交HXC—60 型43
0K74+3423×16 预应力空心板主线上跨HXC-60 型54
85浅埋式伸缩缝结构示意图如下(图中尺寸均以 mm 计):图中 a 值根据安装温度进行确定,可以根据后面公式中的 f 值进行计算,θ 值为桥梁设计交角
SSFD160 型模数式伸缩缝结构示意图如下(图中尺寸均以 mm 计):注上图中均为正断面,如有交角的桥梁均除以该交角的余弦
本项工程计划开工日期为 2024 年 9 月 30 日,计划完工日期为 2024 年10 月 30 日,工期为 30 天

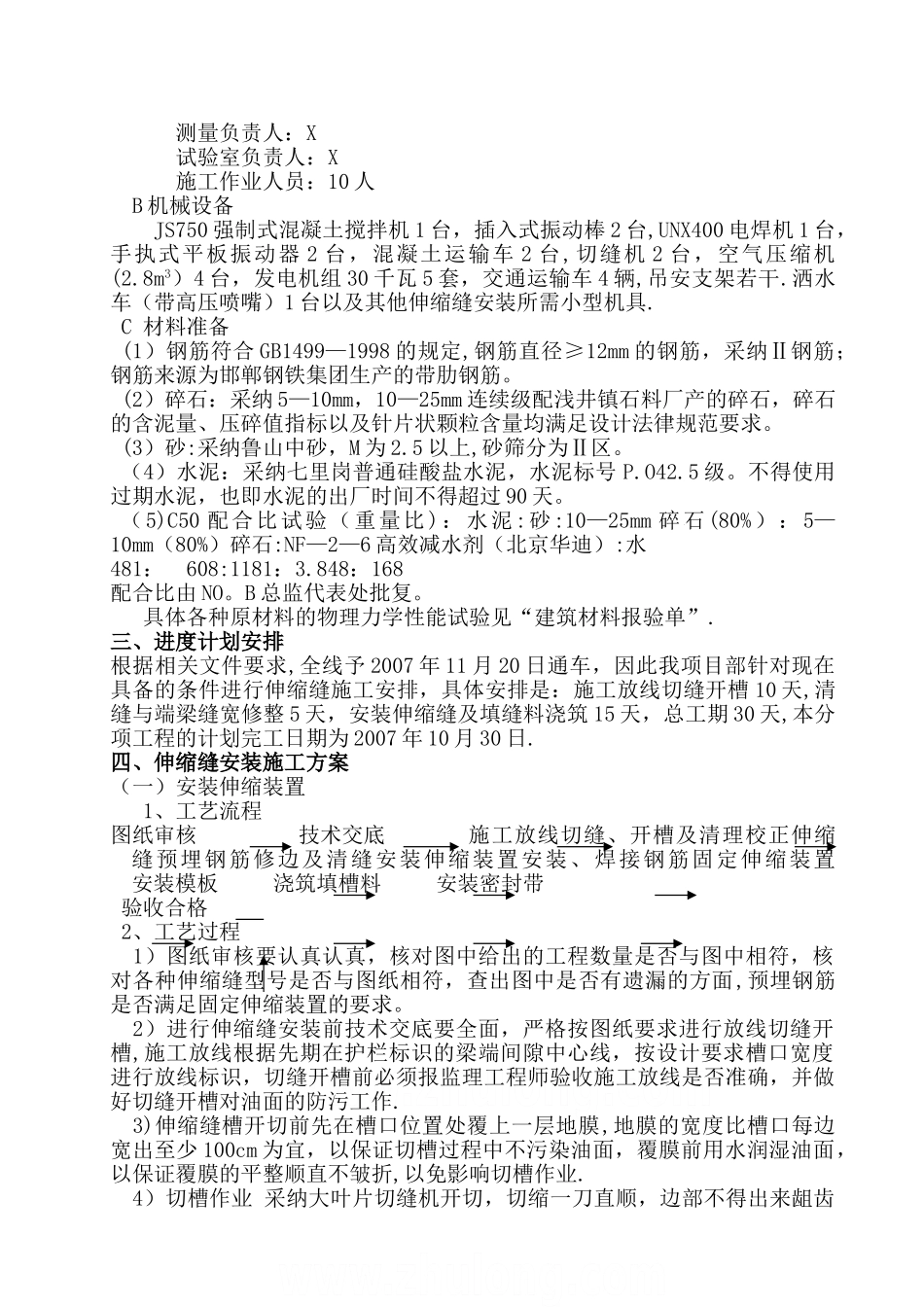

二、准备工作1、施工现场准备在铺筑路面沥青混凝
