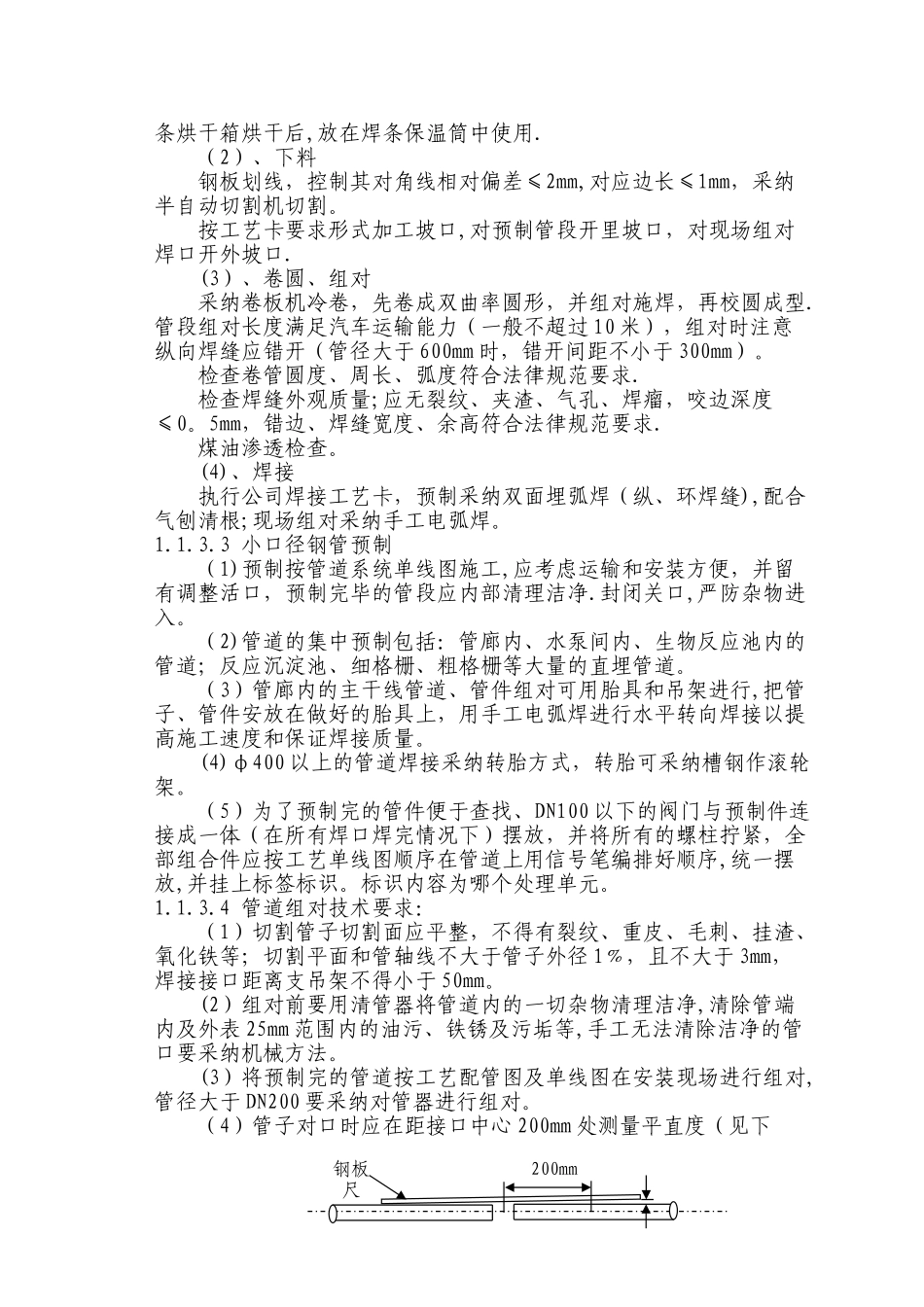

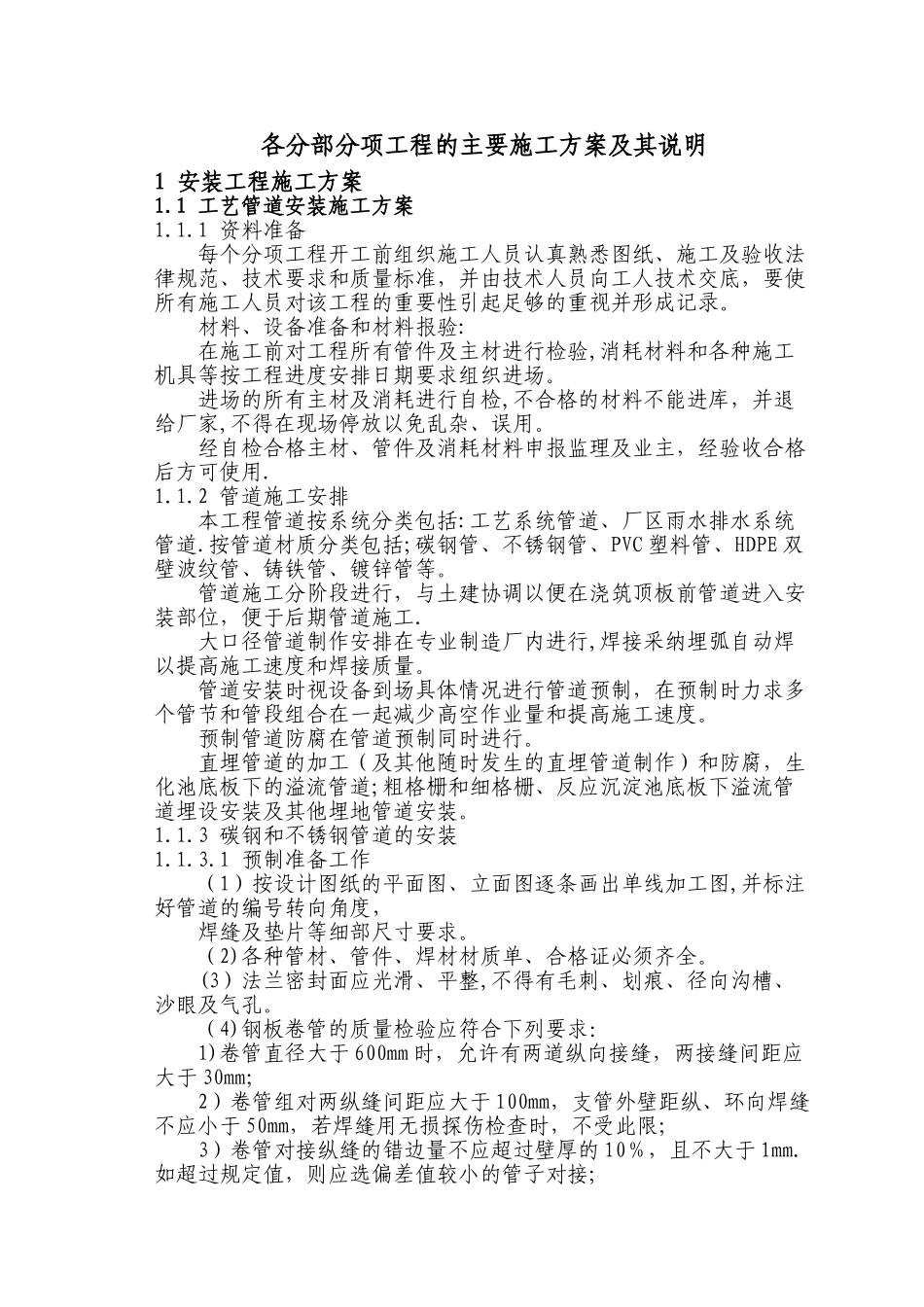

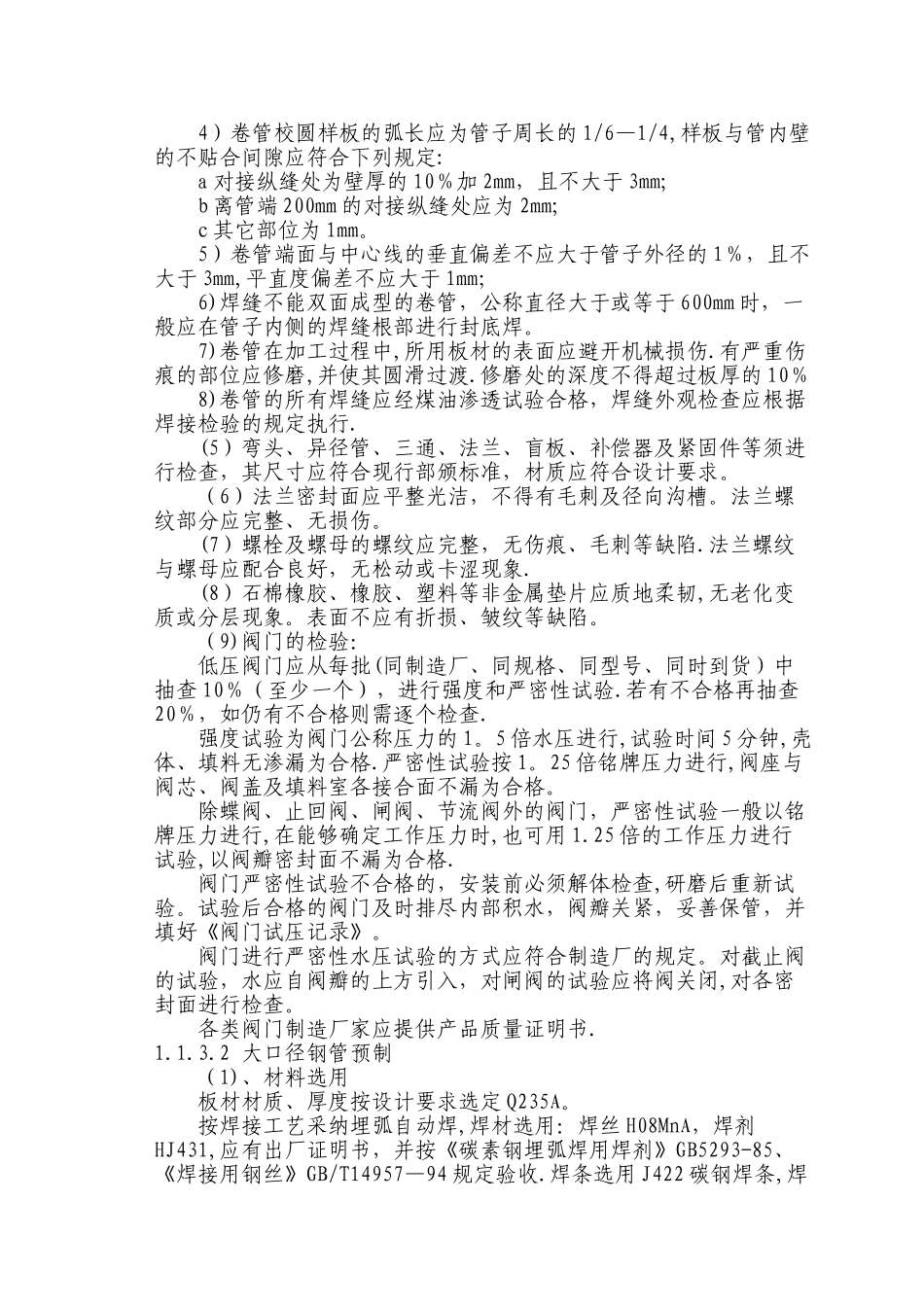

各分部分项工程的主要施工方案及其说明1 安装工程施工方案1
1 工艺管道安装施工方案1
1 资料准备每个分项工程开工前组织施工人员认真熟悉图纸、施工及验收法律规范、技术要求和质量标准,并由技术人员向工人技术交底,要使所有施工人员对该工程的重要性引起足够的重视并形成记录
材料、设备准备和材料报验:在施工前对工程所有管件及主材进行检验,消耗材料和各种施工机具等按工程进度安排日期要求组织进场
进场的所有主材及消耗进行自检,不合格的材料不能进库,并退给厂家,不得在现场停放以免乱杂、误用
经自检合格主材、管件及消耗材料申报监理及业主,经验收合格后方可使用
2 管道施工安排本工程管道按系统分类包括:工艺系统管道、厂区雨水排水系统管道
按管道材质分类包括;碳钢管、不锈钢管、PVC 塑料管、HDPE 双壁波纹管、铸铁管、镀锌管等
管道施工分阶段进行,与土建协调以便在浇筑顶板前管道进入安装部位,便于后期管道施工
大口径管道制作安排在专业制造厂内进行,焊接采纳埋弧自动焊以提高施工速度和焊接质量
管道安装时视设备到场具体情况进行管道预制,在预制时力求多个管节和管段组合在一起减少高空作业量和提高施工速度
预制管道防腐在管道预制同时进行
直埋管道的加工(及其他随时发生的直埋管道制作)和防腐,生化池底板下的溢流管道;粗格栅和细格栅、反应沉淀池底板下溢流管道埋设安装及其他埋地管道安装
3 碳钢和不锈钢管道的安装1
1 预制准备工作(1)按设计图纸的平面图、立面图逐条画出单线加工图,并标注好管道的编号转向角度,焊缝及垫片等细部尺寸要求
(2)各种管材、管件、焊材材质单、合格证必须齐全
(3)法兰密封面应光滑、平整,不得有毛刺、划痕、径向沟槽、沙眼及气孔
(4)钢板卷管的质量检验应符合下列要求:1)卷管直径大于 600mm 时,允许有两道纵向接缝,两接缝间距应大于 30mm;2)
