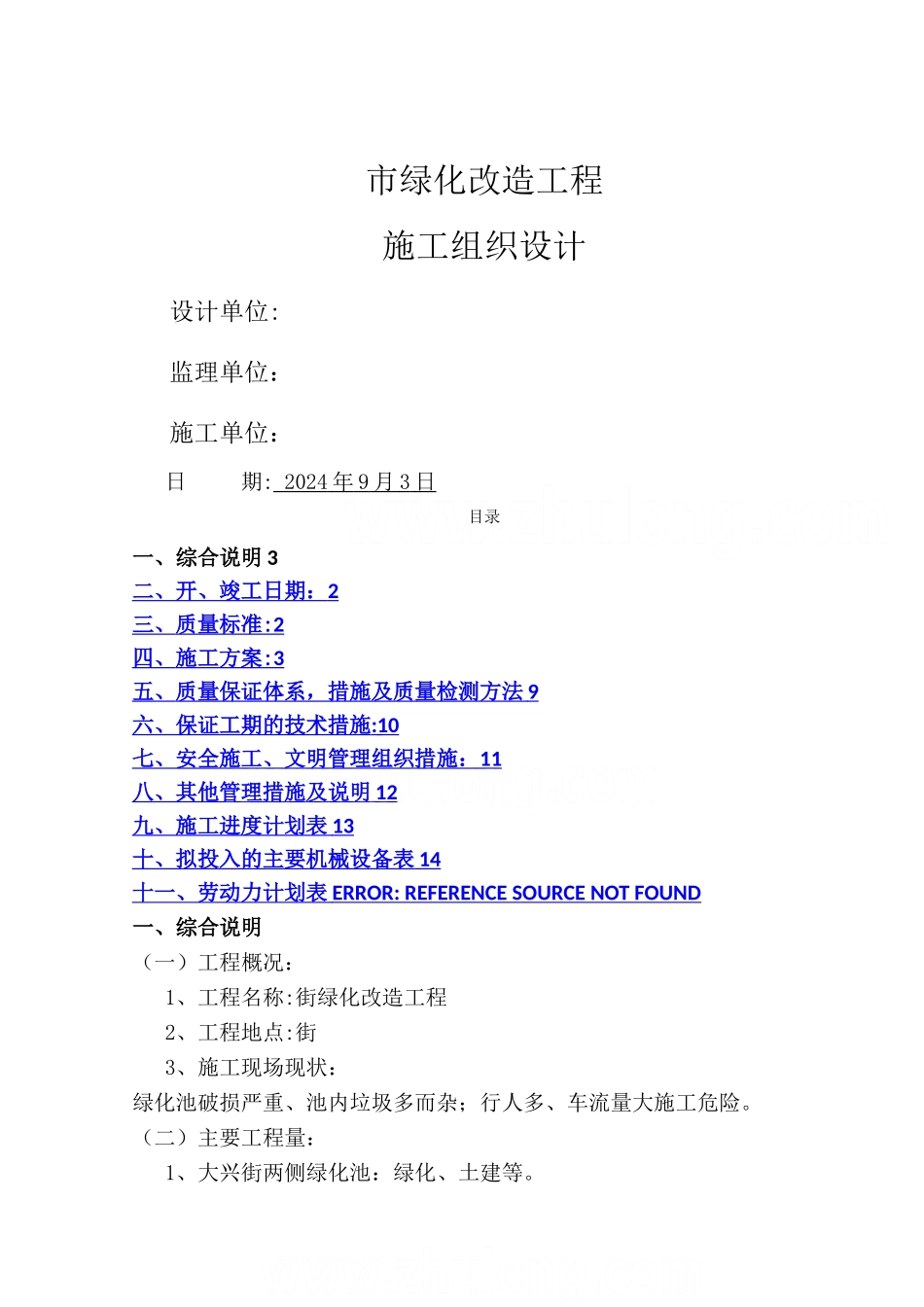

市绿化改造工程施工组织设计设计单位:监理单位:施工单位:日 期: 2024 年 9 月 3 日 目录一、综合说明 3二、开、竣工日期: 2 三、 质量标准 : 2 四、 施工 方案 : 3 五、 质量保证 体系,措施及质量检测方法 9 六、保证工期的技术措施 : 10 七、安全 施工 、文明管理组织措施: 11 八、其他管理 措施 及说明 12 九、施工进度 计划表 13 十、拟投入的主要机械设备表 14 十一、劳动力计划表 ERROR: REFERENCE SOURCE NOT FOUND 一、综合说明(一)工程概况:1、工程名称:街绿化改造工程2、工程地点:街3、施工现场现状:绿化池破损严重、池内垃圾多而杂;行人多、车流量大施工危险
(二)主要工程量:1、大兴街两侧绿化池:绿化、土建等

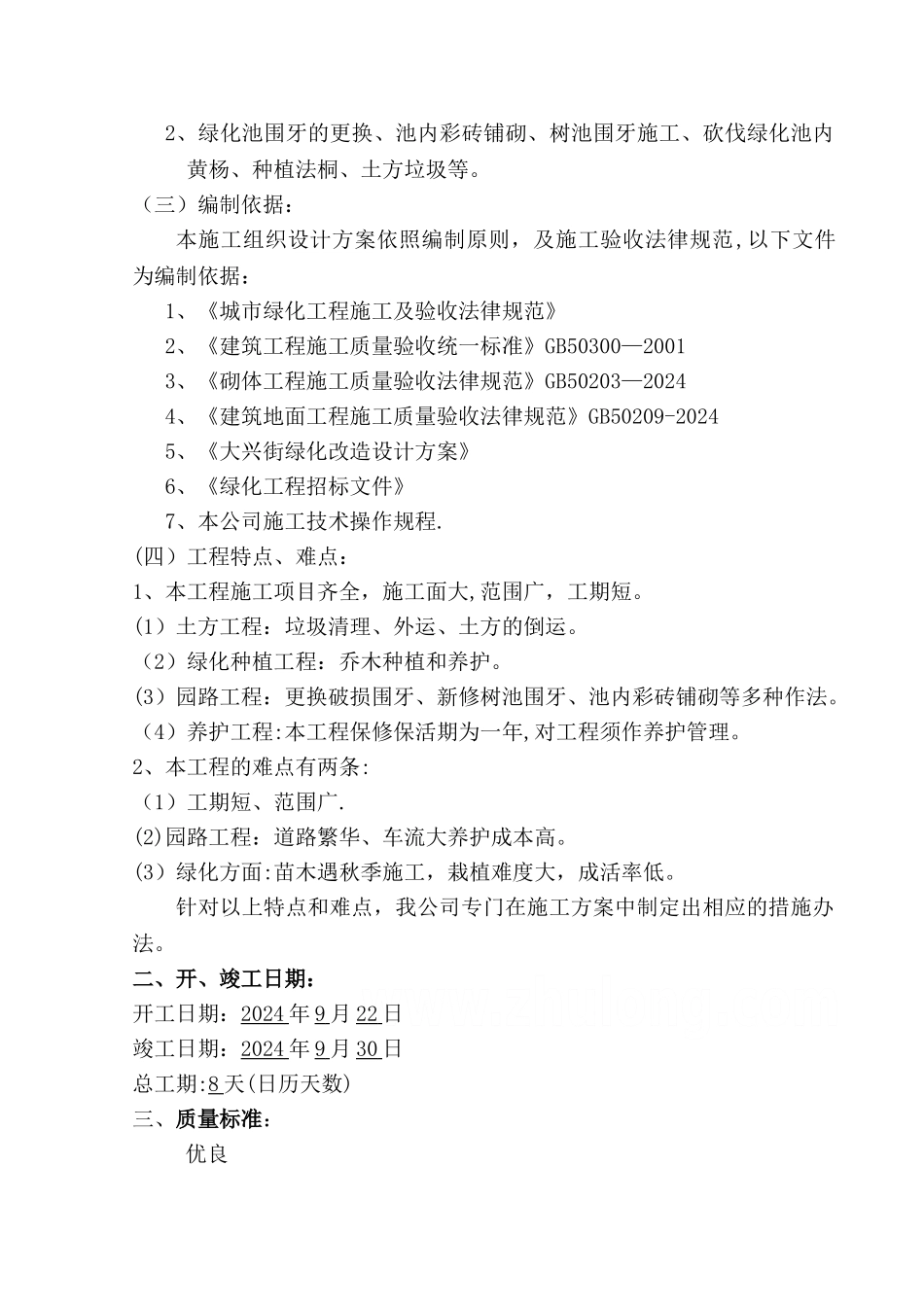

2、绿化池围牙的更换、池内彩砖铺砌、树池围牙施工、砍伐绿化池内黄杨、种植法桐、土方垃圾等
(三)编制依据:本施工组织设计方案依照编制原则,及施工验收法律规范,以下文件为编制依据:1、《城市绿化工程施工及验收法律规范》2、《建筑工程施工质量验收统一标准》GB50300—20013、《砌体工程施工质量验收法律规范》GB50203—20244、《建筑地面工程施工质量验收法律规范》GB50209-20245、《大兴街绿化改造设计方案》6、《绿化工程招标文件》7、本公司施工技术操作规程

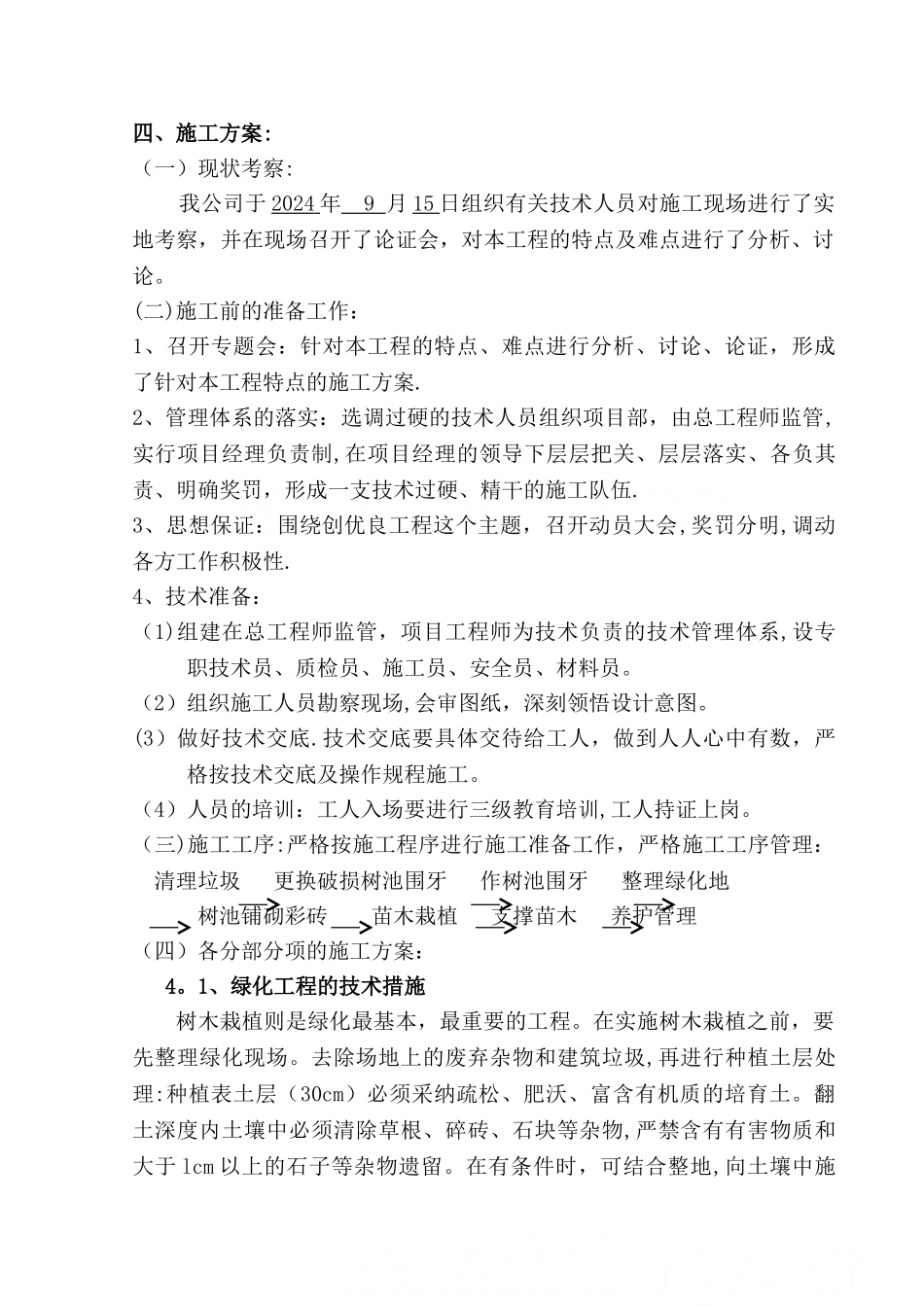

(四)工程特点、难点:1、本工程施工项目齐全,施工面大,范围广,工期短
(1)土方工程:垃圾清理、外运、土方的倒运
(2)绿化种植工程:乔木种植和养护
(3)园路工程:更换破损围牙、新修树池围牙、池内彩砖铺砌等多种作法
(4)养护工程:本工程保修保活期为一年,对工程须作养护管理
2、本工程的难点有两条:(1)工期短、范围广
(2)园路工程:道路繁华、车流大养护成本高
(3)绿化方面:苗木遇秋季施工,栽植难度大,成活
