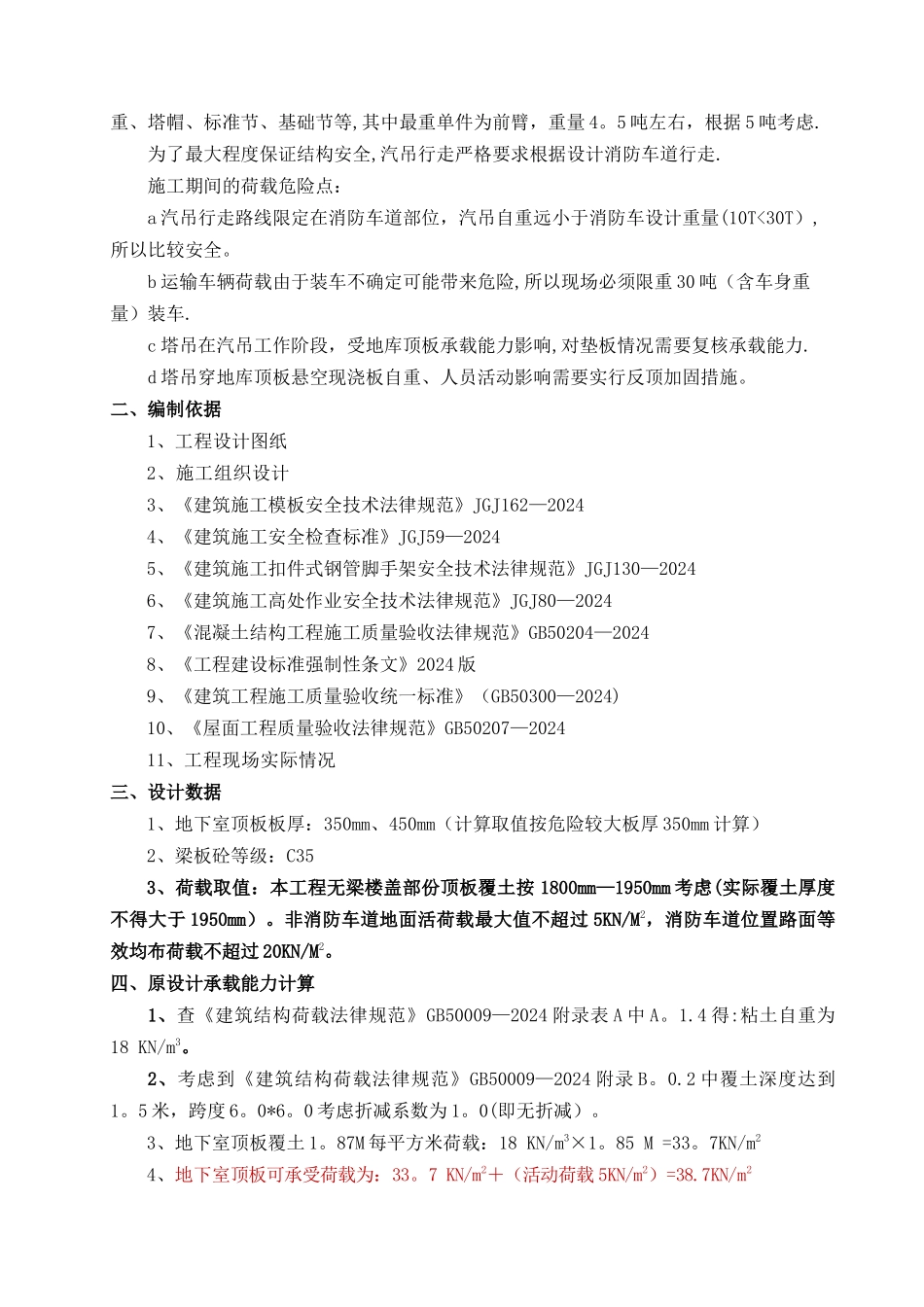

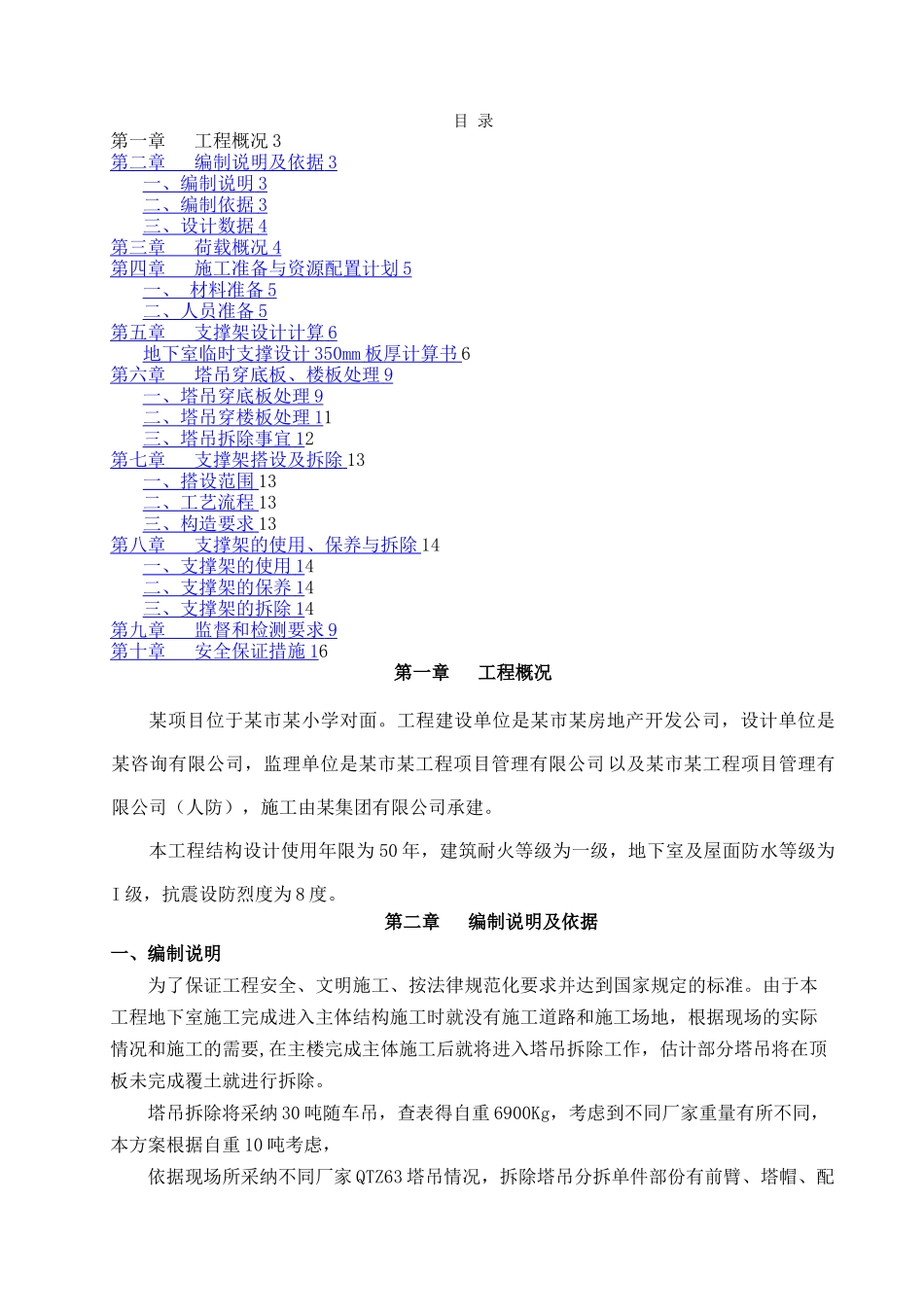

某工程塔吊穿地库顶板施工方案编 制:审 核:批 准:某集团有限公司某某工程项目部编制2024—7—25目 录第一章 工程概况 3第二章 编制说明及依据 3 一、编制说明 3 二、编制依据 3 三、设计数据 4 第三章 荷载概况 4 第四章 施工准备与资源配置计划 5 一、 材料准备 5 二、 人员准备 5 第五章 支撑架设计计算 6 地下室临时支撑设计 3 50 mm 板厚 计算书 6第六章 塔吊穿底板、楼板处理 9 一、塔吊穿底板处理 9 二 、 塔吊穿楼板处理 1 1三 、 塔吊拆除事宜 1 2第七章 支撑架搭设及拆除 13一、搭设范围 13二、工艺流程 13三、 构造要求 13第八章 支撑架的使用、保养与拆除 14一、支撑架的使用 1 4二、支撑架的保养 1 4三、支撑架的拆除 1 4第九章 监督和检测要求 9 第十章 安全保证措施 1 6第一章 工程概况某项目位于某市某小学对面。工程建设单位是某市某房地产开发公司,设计单位是某咨询有限公司,监理单位是某市某工程项目管理有限公司以及某市某工程项目管理有限公司(人防),施工由某集团有限公司承建。本工程结构设计使用年限为 50 年,建筑耐火等级为一级,地下室及屋面防水等级为I 级,抗震设防烈度为 8 度。第二章 编制说明及依据一、编制说明为了保证工程安全、文明施工、按法律规范化要求并达到国家规定的标准。由于本工程地下室施工完成进入主体结构施工时就没有施工道路和施工场地,根据现场的实际情况和施工的需要,在主楼完成主体施工后就将进入塔吊拆除工作,估计部分塔吊将在顶板未完成覆土就进行拆除。塔吊拆除将采纳 30 吨随车吊,查表得自重 6900Kg,考虑到不同厂家重量有所不同,本方案根据自重 10 吨考虑,依据现场所采纳不同厂家 QTZ63 塔吊情况,拆除塔吊分拆单件部份有前臂、塔帽、配重、塔帽、标准节、基础节等,其中最重单件为前臂,重量 4。5 吨左右,根据 5 吨考虑.为了最大程度保证结构安全,汽吊行走严格要求根据设计消防车道行走.施工期间的荷载危险点:a 汽吊行走路线限定在消防车道部位,汽吊自重远小于消防车设计重量(10T<30T),所以比较安全。b 运输车辆荷载由于装车不确定可能带来危险,所以现场必须限重 30 吨(含车身重量)装车.c 塔吊在汽吊工作阶段,受地库顶板承载能力影响,对垫板情况需要复核承载能力.d 塔吊穿地库顶板悬空现浇板自重、人员活动影响需要实行反顶加固措施。二、编制依据1、工程设计图纸2、施...
