湘质监统编施 2024-32施工技术交底记录工程名称:“星湖湾"高层住宅小区二期 G2—2、3、7、8 栋及部分地下室 编号:项目技术负责人白水强项目专业施工员张小伟项目专业质量检查员黄登峰专业班组长汪友富交底时间年 月 日交底地址项目部交 底 内 容1、 交底分部(子分部)、分项工程名称:装饰装修、栏杆百叶2、 交底执行标准名称及编号:《建筑装饰装修工程施工质量验收法律规范》GB50210—2001 3、 交底内容摘要:一、材料、设备及配件要求 1、铝合金型材: 阳台栏杆和空调百叶材料壁厚、形状、尺寸和铝型材个规格应符合设计施工图和深化图要求
2、连接件: 1)、连接件与预埋件材质均为防腐镀锌材料,外露螺栓应为不锈钢材料
二、制作、安装及施工要求 1、制作要求 1)栏杆、百页的形式、净高、连接位置、固定方式详见设计图和深化图(现墙已粉好,细部尺寸以实际量测为准 2)对百叶的建筑设计要求,如叶片的间隔要求等,以样板和深化图为准
2、工序要求 1、安装工序1)铝合金栏杆、护栏制作与安装的工序按如下方式进行: 熟读图纸→位置、形式确认→工厂备料及开料→现场放线、预埋件施工→立杆安装→横杆安装→细部杆件安装→打胶、清理防护
2)铝合金空调百页制作与安装的工序按如下方式进行: 熟读图纸→位置、形式、洞口确认→工厂备料及开料→组装、安装固定百叶→打胶、清理防护
2、现场放线、预埋件施 1)、测量放线:根据栏杆、栏杆分格图和土建单位给出的标高控制点、轴线位置,进行立柱分格和调整,确定埋件位置及立柱尺寸,并做好标识和记录;由于扶手采纳后装法,必须对洞口实际尺寸与图纸进行复核,粉刷后洞口尺寸与图纸设计尺寸可能有误差,如尺寸误差在允许范围内可对深化图纸尺寸可进行适当调整,对于栏杆的高度必须按图施工,出现实际与图纸尺寸不符及时必须与土建单位、建设单位联得联系进行调整

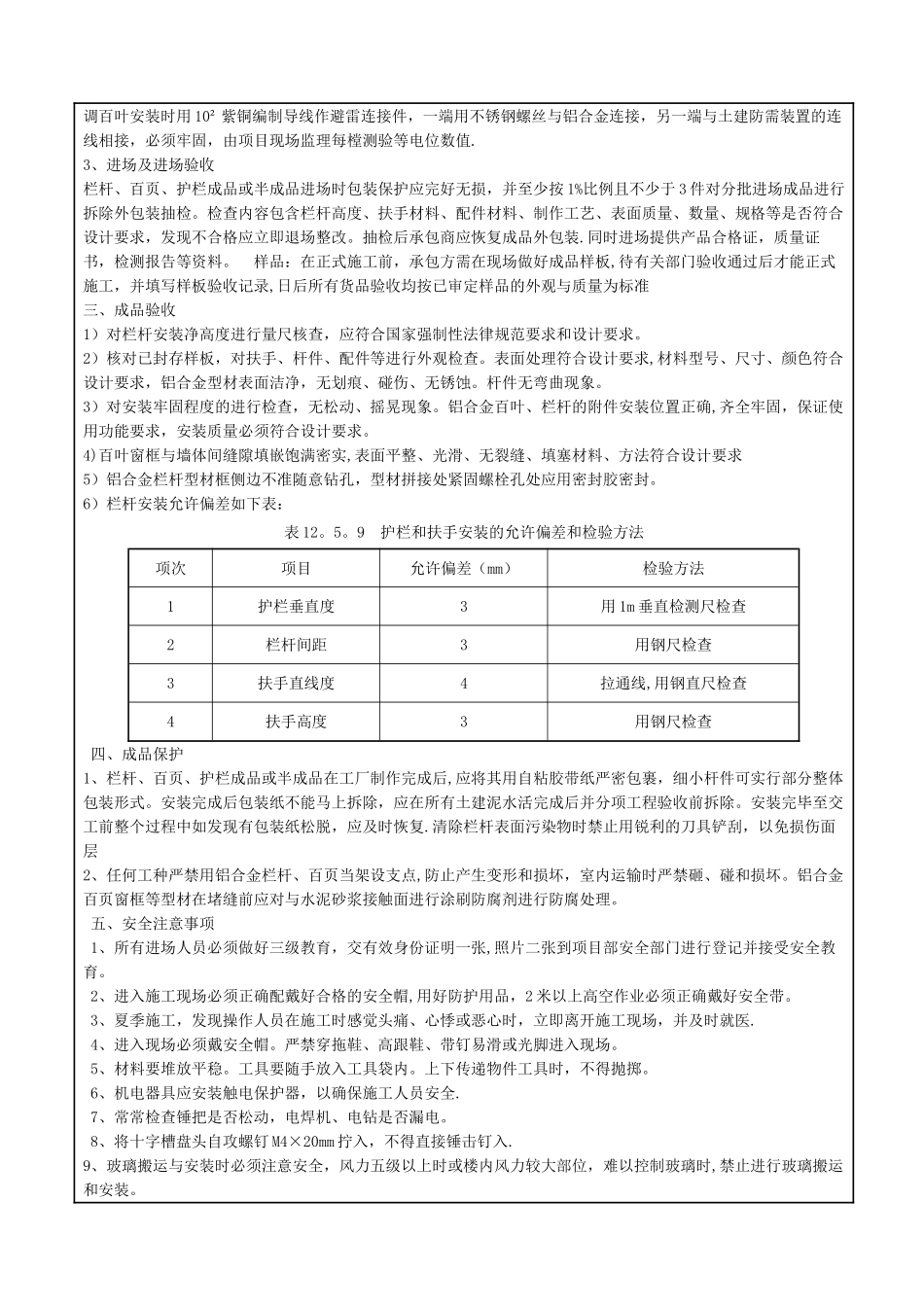

3、施工方法及要
