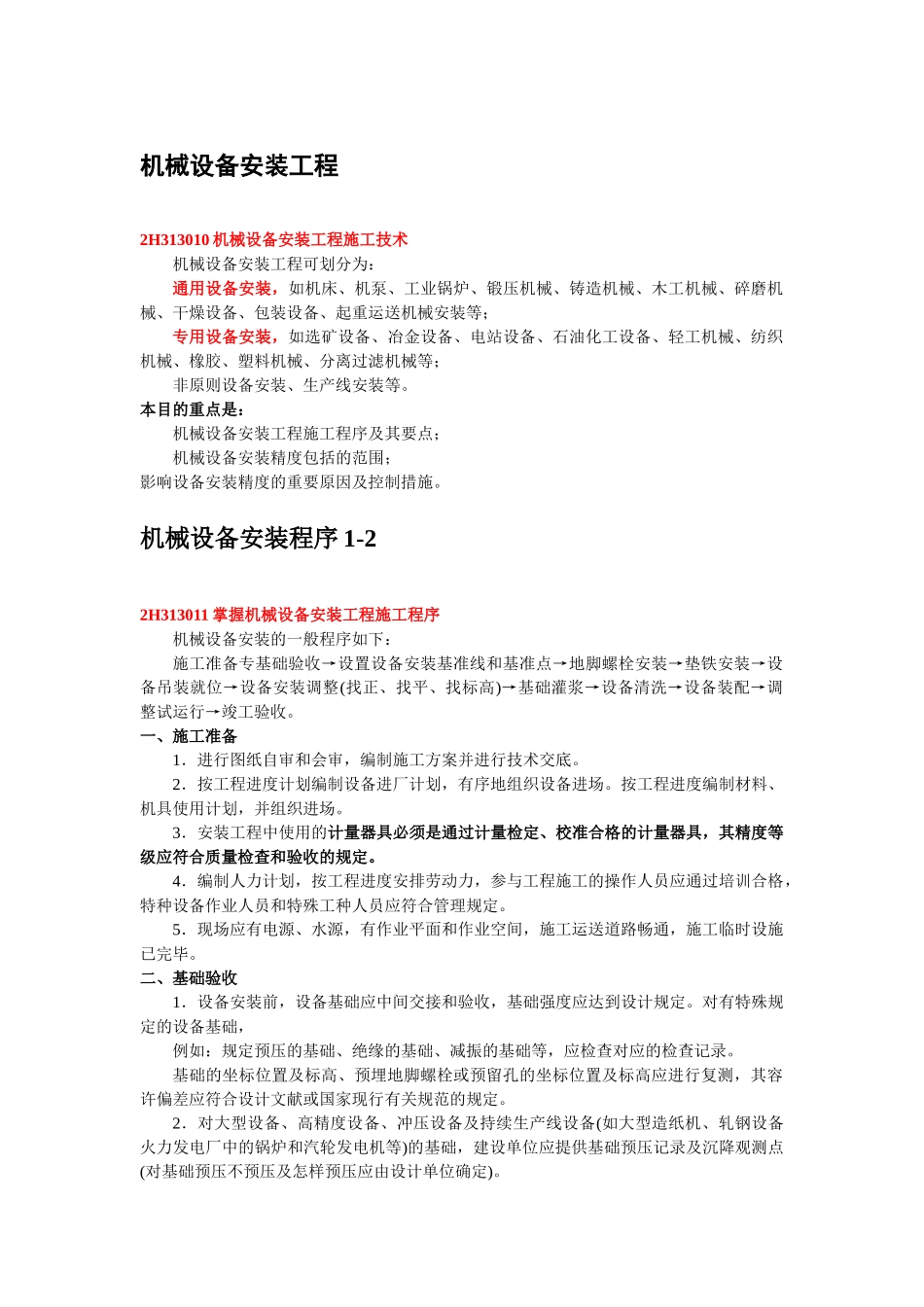

机械设备安装工程2H313010 机械设备安装工程施工技术机械设备安装工程可划分为:通用设备安装,如机床、机泵、工业锅炉、锻压机械、铸造机械、木工机械、碎磨机械、干燥设备、包装设备、起重运送机械安装等;专用设备安装,如选矿设备、冶金设备、电站设备、石油化工设备、轻工机械、纺织机械、橡胶、塑料机械、分离过滤机械等;非原则设备安装、生产线安装等
本目的重点是:机械设备安装工程施工程序及其要点;机械设备安装精度包括的范围;影响设备安装精度的重要原因及控制措施
机械设备安装程序 1-22H313011 掌握机械设备安装工程施工程序机械设备安装的一般程序如下:施工准备专基础验收→设置设备安装基准线和基准点→地脚螺栓安装→垫铁安装→设备吊装就位→设备安装调整(找正、找平、找标高)→基础灌浆→设备清洗→设备装配→调整试运行→竣工验收
一、施工准备1.进行图纸自审和会审,编制施工方案并进行技术交底
2.按工程进度计划编制设备进厂计划,有序地组织设备进场
按工程进度编制材料、机具使用计划,并组织进场
3.安装工程中使用的计量器具必须是通过计量检定、校准合格的计量器具,其精度等级应符合质量检查和验收的规定
4.编制人力计划,按工程进度安排劳动力,参与工程施工的操作人员应通过培训合格,特种设备作业人员和特殊工种人员应符合管理规定
5.现场应有电源、水源,有作业平面和作业空间,施工运送道路畅通,施工临时设施已完毕

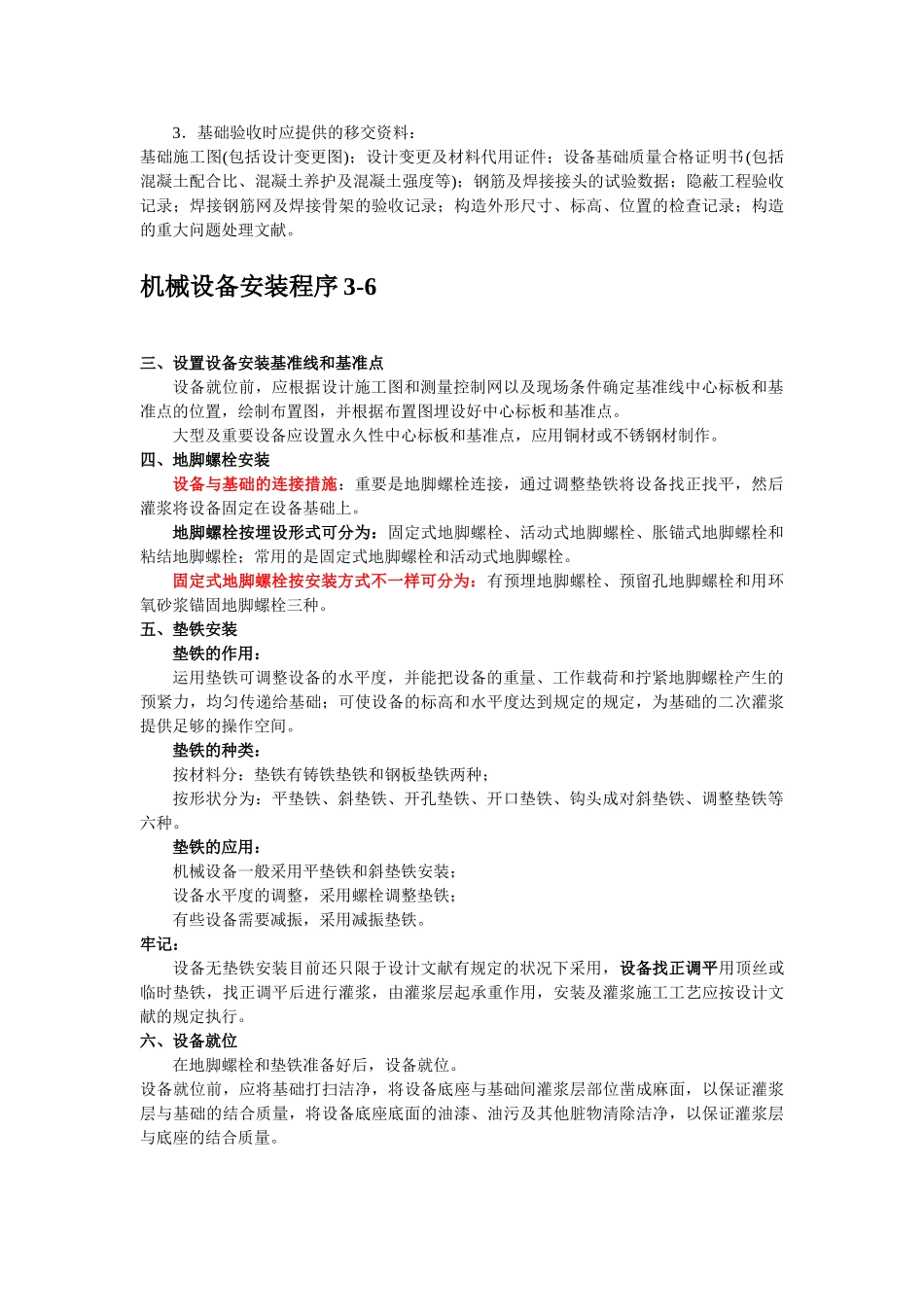

二、基础验收1.设备安装前,设备基础应中间交接和验收,基础强度应达到设计规定
对有特殊规定的设备基础,例如:规定预压的基础、绝缘的基础、减振的基础等,应检查对应的检查记录
基础的坐标位置及标高、预埋地脚螺栓或预留孔的坐标位置及标高应进行复测,其容许偏差应符合设计文献或国家现行有关规范的规定

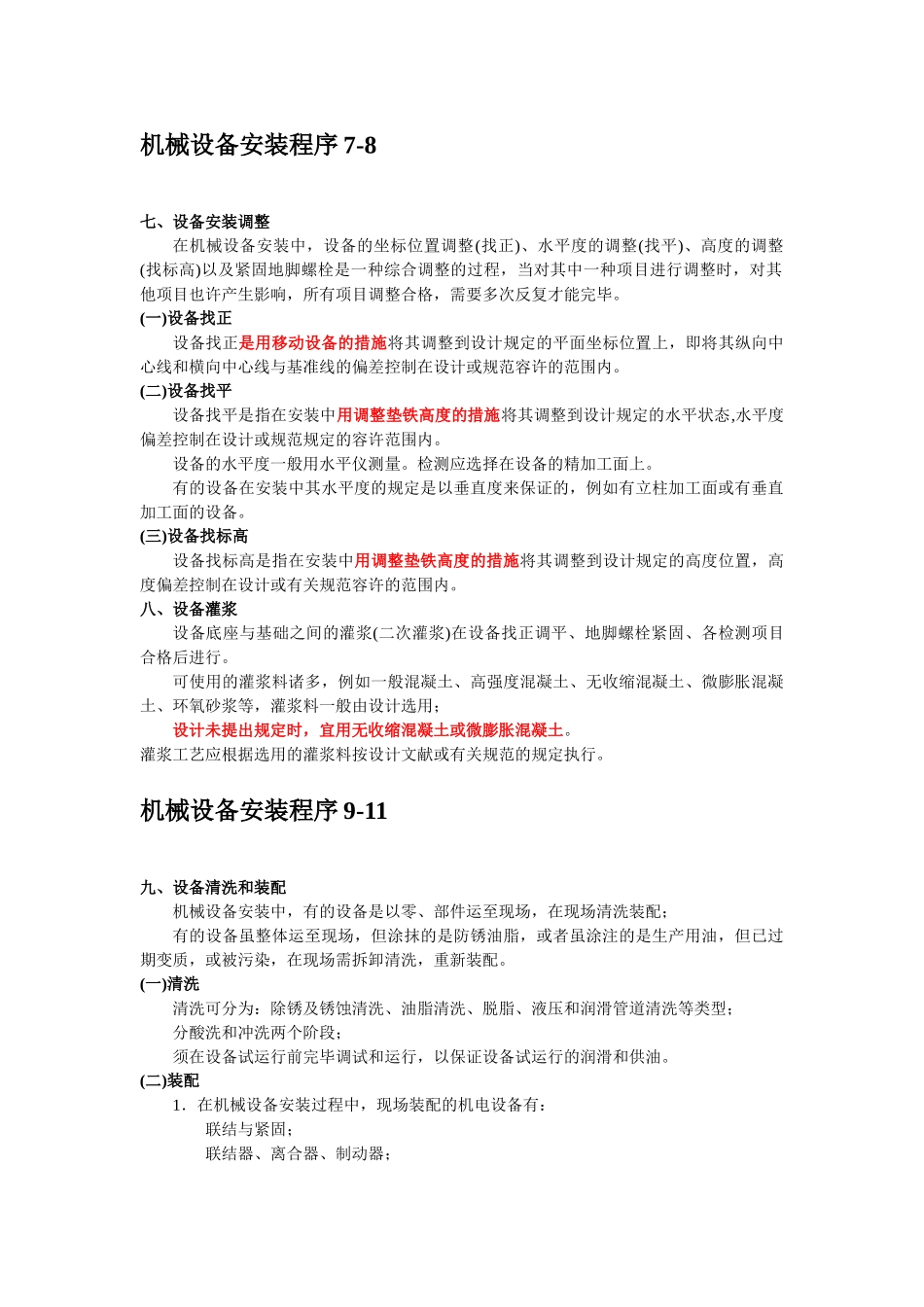

2.对大型设备、高精度设备、冲压设备及持续生产线设备(如大型造纸机、轧钢设备火力发电厂中的锅炉和汽
