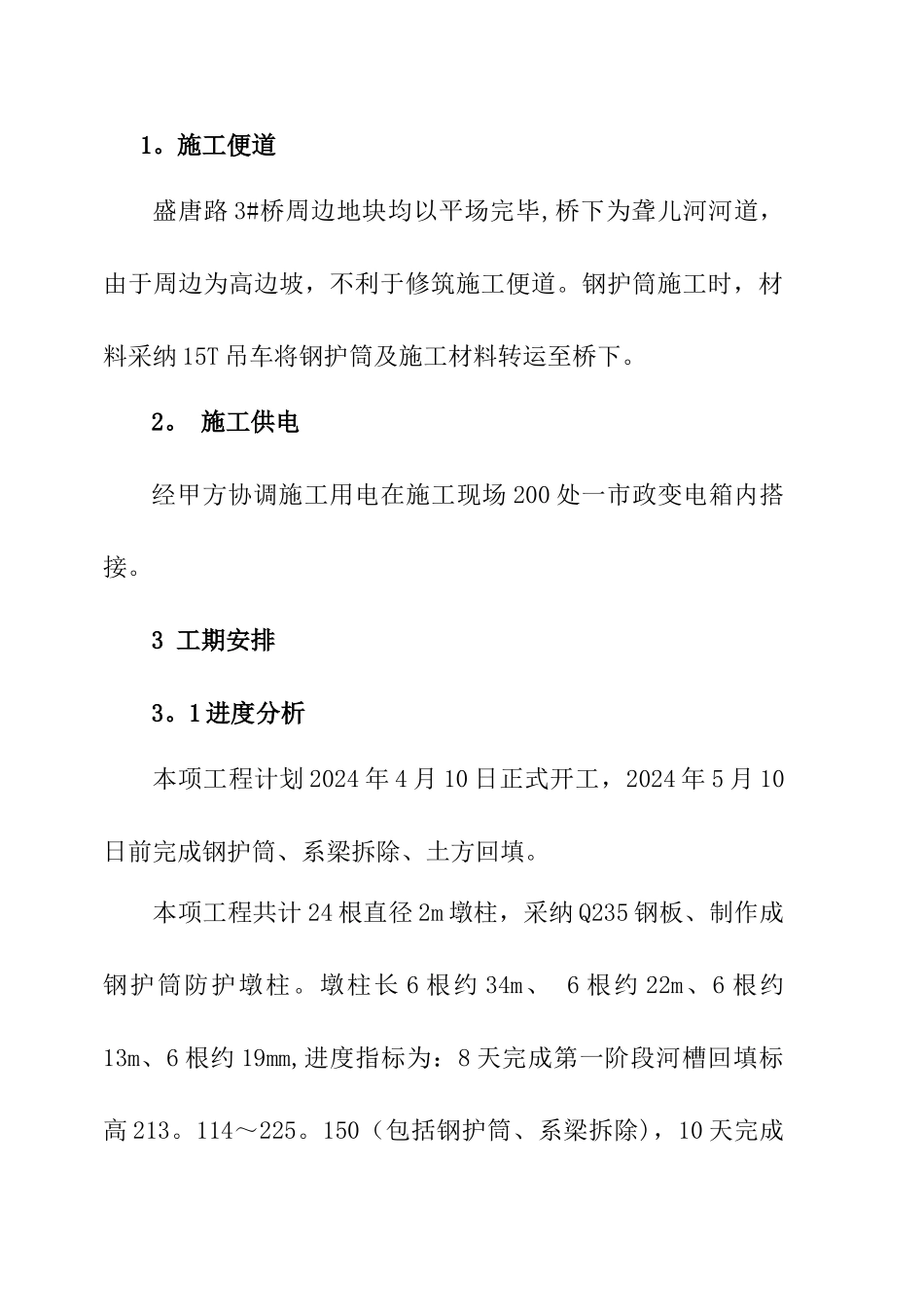

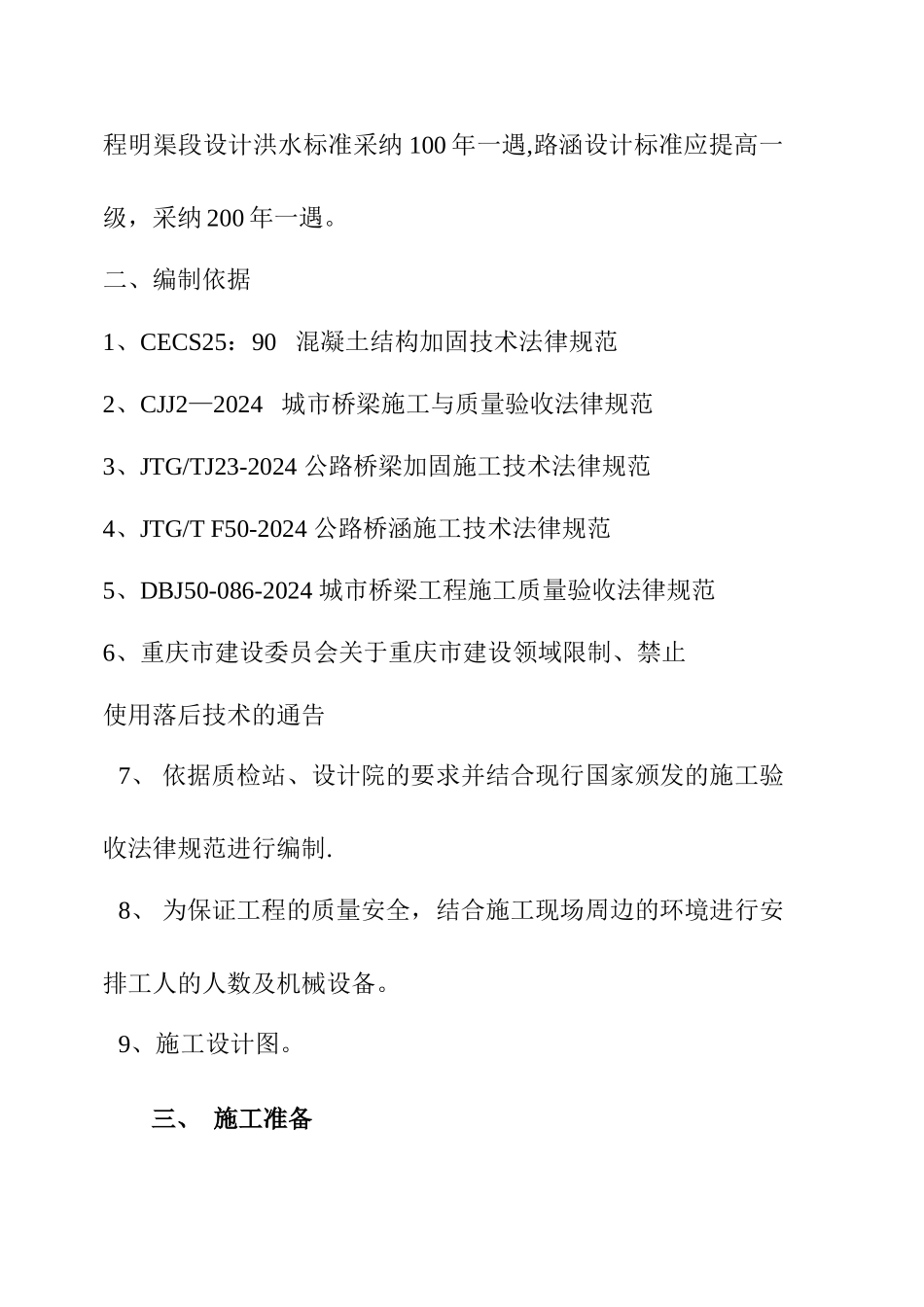

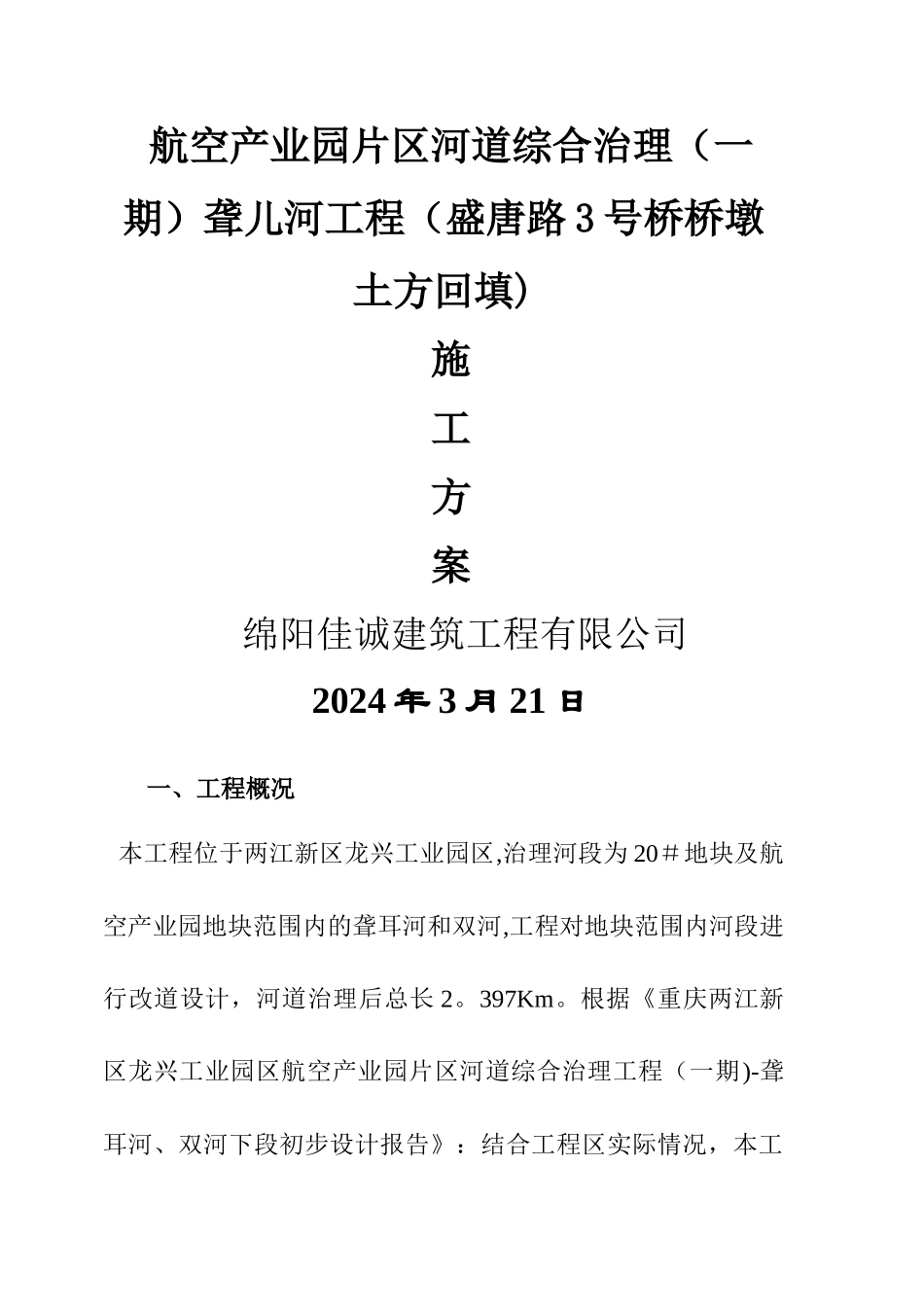

航空产业园片区河道综合治理(一期)聋儿河工程(盛唐路 3 号桥桥墩土方回填)施工方案绵阳佳诚建筑工程有限公司2024 年 3 月 21 日一、工程概况本工程位于两江新区龙兴工业园区,治理河段为 20#地块及航空产业园地块范围内的聋耳河和双河,工程对地块范围内河段进行改道设计,河道治理后总长 2。397Km。根据《重庆两江新区龙兴工业园区航空产业园片区河道综合治理工程(一期)-聋耳河、双河下段初步设计报告》:结合工程区实际情况,本工程明渠段设计洪水标准采纳 100 年一遇,路涵设计标准应提高一级,采纳 200 年一遇。二、编制依据 1、CECS25:90 混凝土结构加固技术法律规范2、CJJ2—2024 城市桥梁施工与质量验收法律规范3、JTG/TJ23-2024 公路桥梁加固施工技术法律规范4、JTG/T F50-2024 公路桥涵施工技术法律规范5、DBJ50-086-2024 城市桥梁工程施工质量验收法律规范6、重庆市建设委员会关于重庆市建设领域限制、禁止使用落后技术的通告7、 依据质检站、设计院的要求并结合现行国家颁发的施工验收法律规范进行编制. 8、 为保证工程的质量安全,结合施工现场周边的环境进行安排工人的人数及机械设备。9、施工设计图。三、 施工准备 1。施工便道盛唐路 3#桥周边地块均以平场完毕,桥下为聋儿河河道,由于周边为高边坡,不利于修筑施工便道。钢护筒施工时,材料采纳 15T 吊车将钢护筒及施工材料转运至桥下。2。 施工供电经甲方协调施工用电在施工现场 200 处一市政变电箱内搭接。3 工期安排3。1 进度分析本项工程计划 2024 年 4 月 10 日正式开工,2024 年 5 月 10日前完成钢护筒、系梁拆除、土方回填。本项工程共计 24 根直径 2m 墩柱,采纳 Q235 钢板、制作成钢护筒防护墩柱。墩柱长 6 根约 34m、 6 根约 22m、6 根约13m、6 根约 19mm,进度指标为:8 天完成第一阶段河槽回填标高 213。114~225。150(包括钢护筒、系梁拆除),10 天完成第二阶段回填标高 225。150~236。679(包括钢护筒、系梁拆除),12 天完成第三阶段回填标高 236.679~247。138(包括钢护筒、系梁拆除),4、施工工艺及技术要求4.1 场地清理平整场地、清除淤泥与杂物、夯打密实.场地四周围堰,防止地表水流入施工区域内。4。2 钢护筒垫层处理根据图纸设计要求在防护隔离设施底距承台顶 50cm,下设宽 100cm 厚 50cm 的 C15 砼垫层。4.3 技术要求(1)钢护筒采纳厚度为根据填土厚度分级采纳不同厚度(H<...
