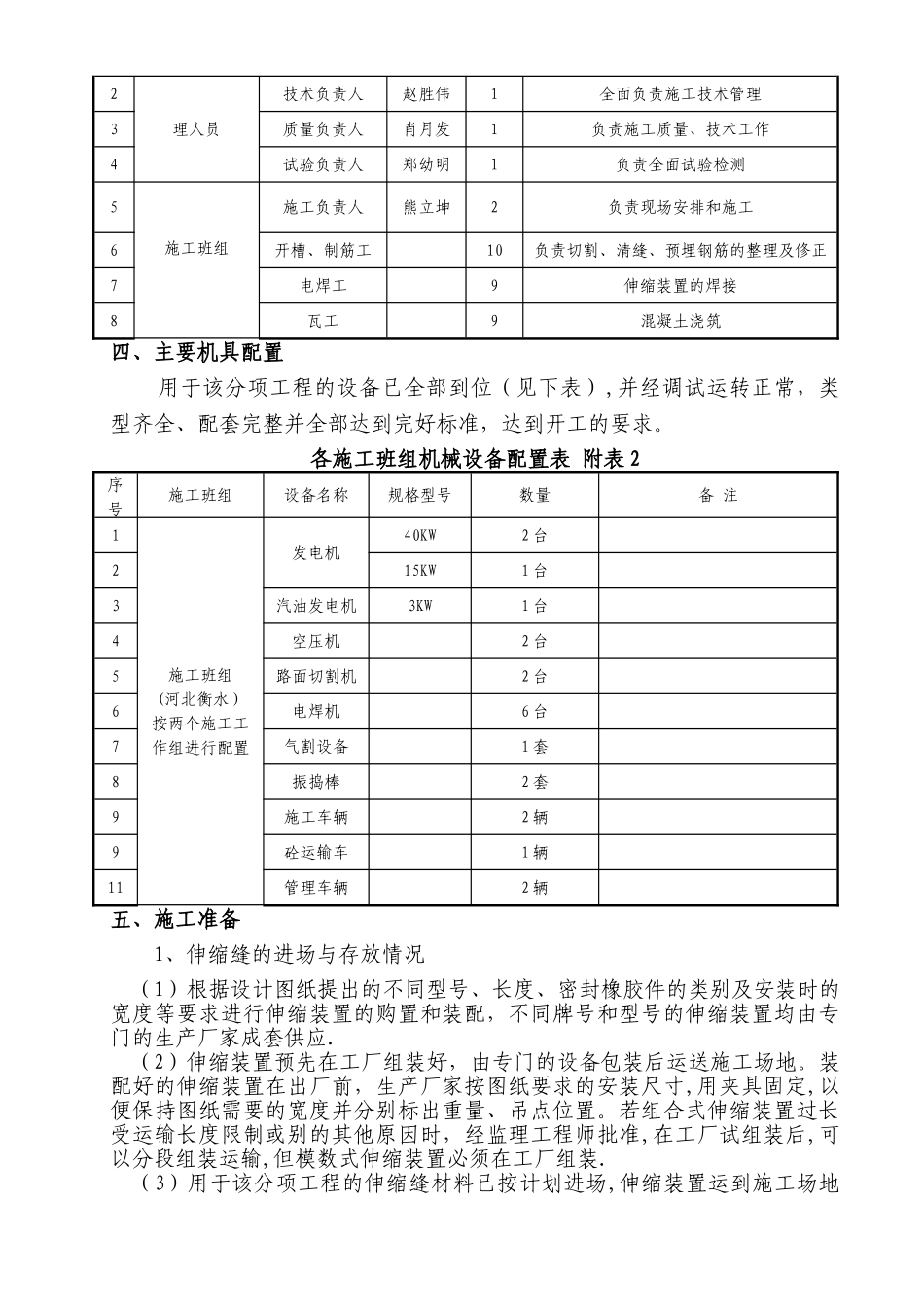

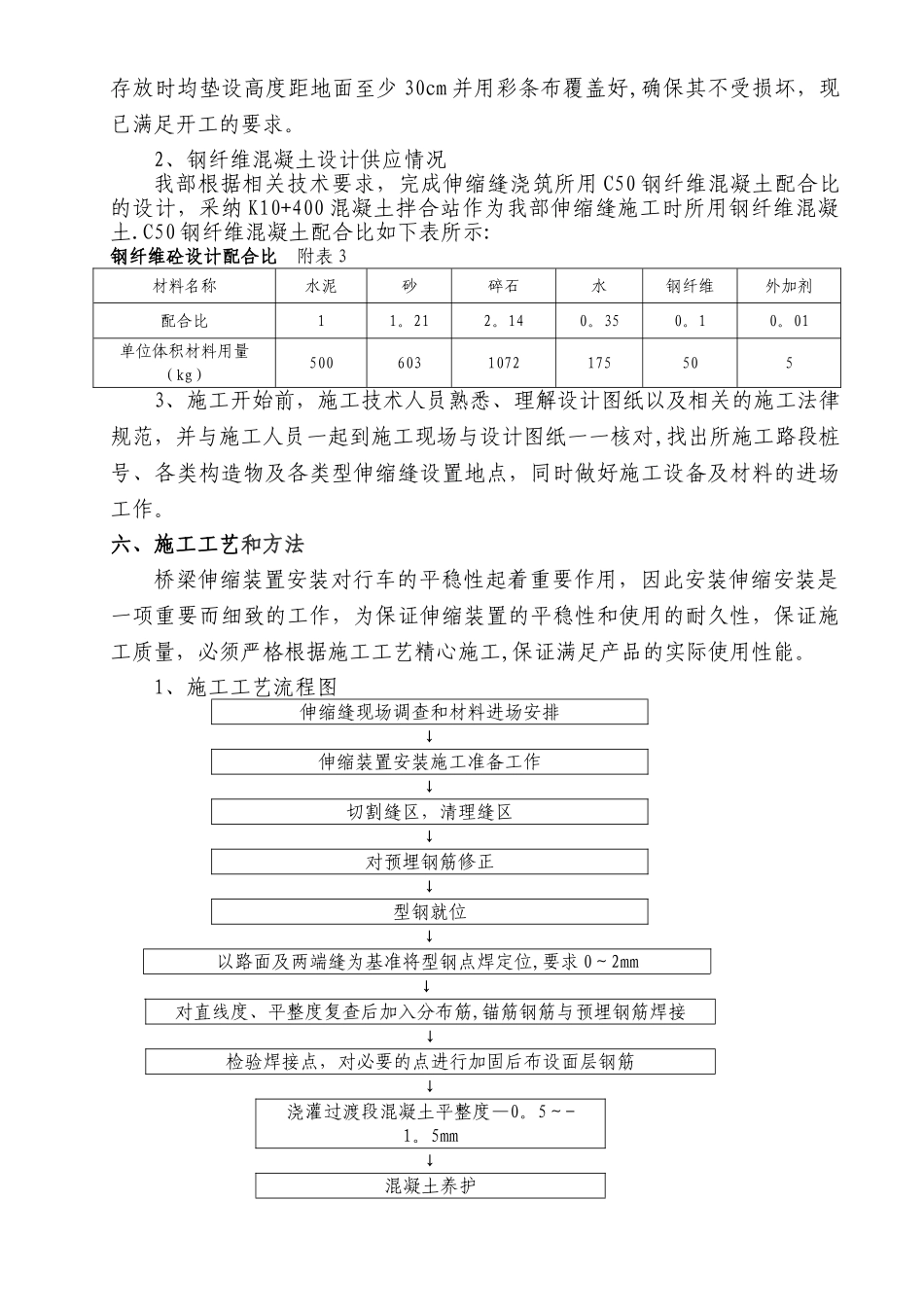

桥梁(隧道)伸缩缝安装开 工 报 告桥梁(隧道)伸缩缝施工方案一、编制依据(一)高速公路路面及交通安全设施工程施工招标文件(二)《高速公路沥青路面及交通安全设施工程施工标准化指南》(三)高速公路监理工作管理办法(四)高速公路工程施工质量监理要点(五)高速公路路面及交通安全设施施工工程技术法律规范(六)施工承包合同(包括补充协议)(七)《公路桥梁伸缩缝装置》(JT/T327—2024)(八)其它相关文件二、工程概况本标段为麻竹高速公路大随 02 合同段,起讫里程为 K2+920~K29+230,,全长为 26.31km,包括大悟南枢纽互通、杨寨互通、李店停车区。主线采纳四车道高速公路标准建设,设计行车速度 100 公里/小时.1、工程数量本合同段设置特大桥 1 座,大桥 7 座和中桥 4 座,以及匝道桥 5 座,需安装伸缩缝装置 76 道,共计 924。3 米,计划施工时间为 2011 年 5 月 1 日~2011年 5 月 30 日,工期为 30 天。我部根据路面完成的先后,合理安排伸缩缝施工,以确保施工质量与施工进度。本合同段施工班组为河北衡水橡胶有限公司,负责路基所有的桥梁伸缩缝安装施工.2、伸缩缝类型根据桥梁伸缩量的设置不同,本合同段伸缩缝的安装类型为两种:80 型伸缩缝和 160 型伸缩缝。三、人员配备情况为顺利完成桥梁伸缩缝的安装施工,项目部成立了伸缩缝安装施工领导小组(见下表),并进行了相应的职责分工,对相关施工人员进行了详细的施工技术、质量、安全保证措施等方面的交底,确保伸缩缝施工顺利完成。项目部及各施工班组人员配置表 附表 1序号项目部/施工班组职 务姓 名数量(人)主 要 职 责1项目部主要管项目负责人闻佳清1负责全面工作理人员2技术负责人赵胜伟1全面负责施工技术管理3质量负责人肖月发1负责施工质量、技术工作4试验负责人郑幼明1负责全面试验检测5施工班组施工负责人熊立坤2负责现场安排和施工6开槽、制筋工10负责切割、清缝、预埋钢筋的整理及修正7电焊工9伸缩装置的焊接8瓦工9混凝土浇筑四、主要机具配置用于该分项工程的设备已全部到位(见下表),并经调试运转正常,类型齐全、配套完整并全部达到完好标准,达到开工的要求。各施工班组机械设备配置表 附表 2序号施工班组设备名称规格型号数量备 注1施工班组(河北衡水)按两个施工工作组进行配置发电机40KW2 台215KW1 台3汽油发电机3KW1 台4空压机2 台5路面切割机2 台6电焊机6 台7气割设备1 套8振捣棒2 套9施工车辆2 辆9砼运...
