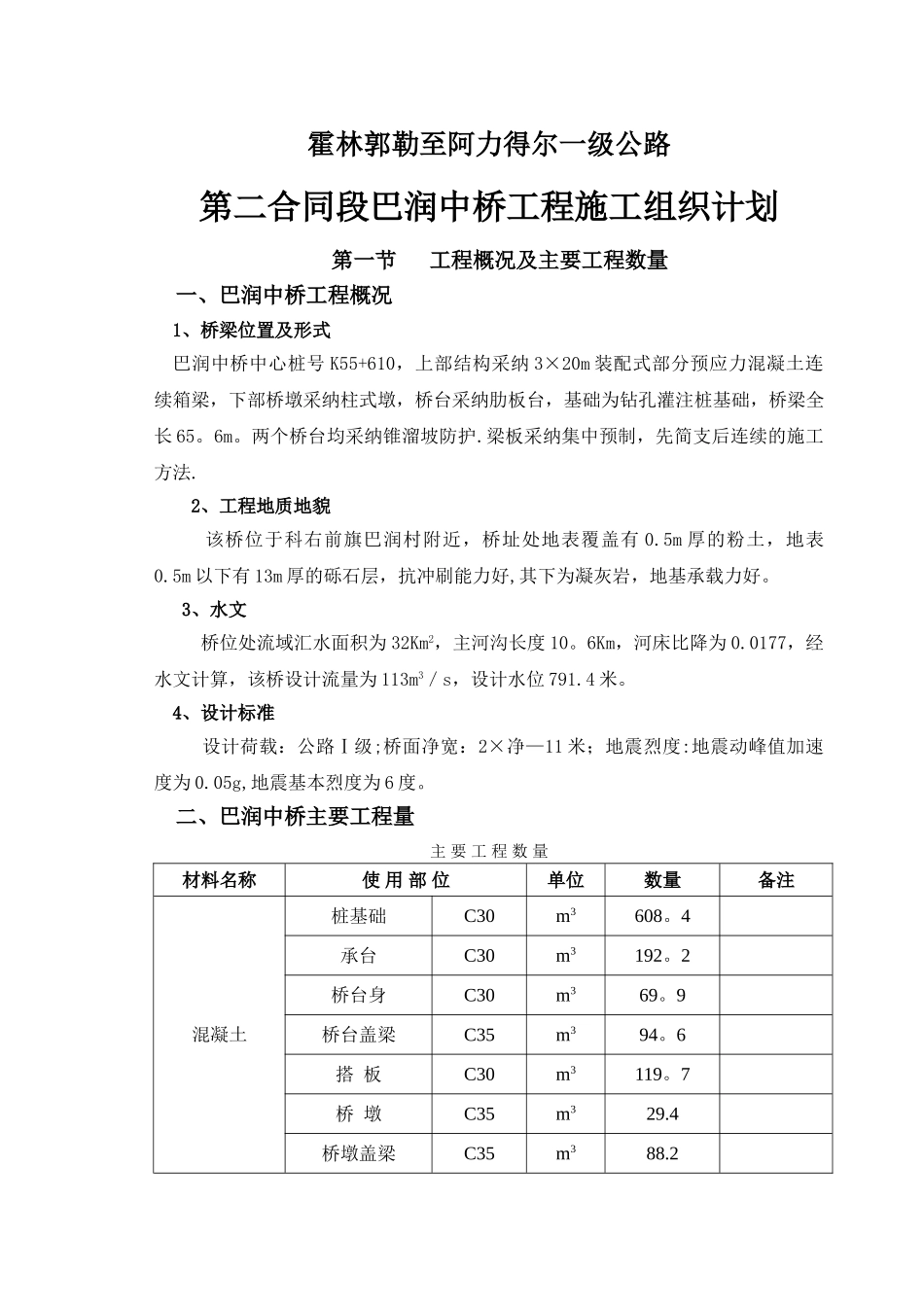

霍林郭勒至阿力得尔一级公路第二合同段巴润中桥工程施工组织计划第一节 工程概况及主要工程数量一、巴润中桥工程概况1、桥梁位置及形式巴润中桥中心桩号 K55+610,上部结构采纳 3×20m 装配式部分预应力混凝土连续箱梁,下部桥墩采纳柱式墩,桥台采纳肋板台,基础为钻孔灌注桩基础,桥梁全长 65
两个桥台均采纳锥溜坡防护
梁板采纳集中预制,先简支后连续的施工方法
2、工程地质地貌 该桥位于科右前旗巴润村附近,桥址处地表覆盖有 0
5m 厚的粉土,地表0
5m 以下有 13m 厚的砾石层,抗冲刷能力好,其下为凝灰岩,地基承载力好
3、水文 桥位处流域汇水面积为 32Km2,主河沟长度 10
6Km,河床比降为 0
0177,经水文计算,该桥设计流量为 113m3/s,设计水位 791
4、设计标准 设计荷载:公路Ⅰ级;桥面净宽:2×净—11 米;地震烈度:地震动峰值加速度为 0
05g,地震基本烈度为 6 度
二、巴润中桥主要工程量主 要 工 程 数 量材料名称使 用 部 位单位数量备注混凝土桩基础C30m3608
4承台C30m3192
2桥台身C30m369
9桥台盖梁C35m394
6搭 板C30m3119
7桥 墩C35m329
4桥墩盖梁C35m388

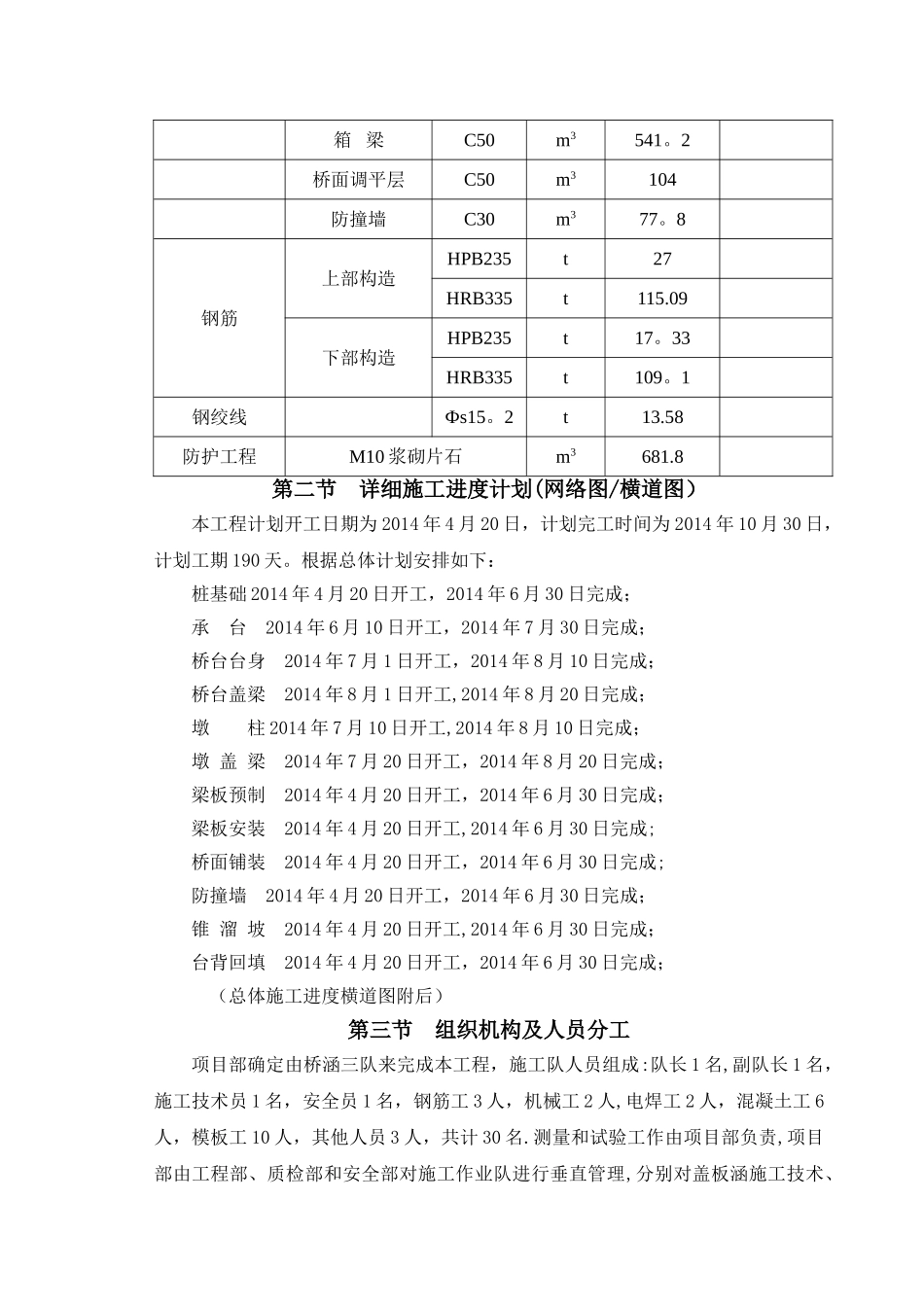

2箱 梁C50m3541
2桥面调平层C50m3104防撞墙C30m377
8钢筋上部构造HPB235t27HRB335t115
09下部构造HPB235t17
33HRB335t109
1钢绞线Фs15
58防护工程M10 浆砌片石m3681
8第二节 详细施工进度计划(网络图/横道图)本工程计划开工日期为 2014 年 4 月 20 日,计划完工时间为 2014 年 10 月 30 日,计划工期 190 天

根据总体计划安排如下:桩基础 2014 年 4 月 20 日开工,2014 年 6
