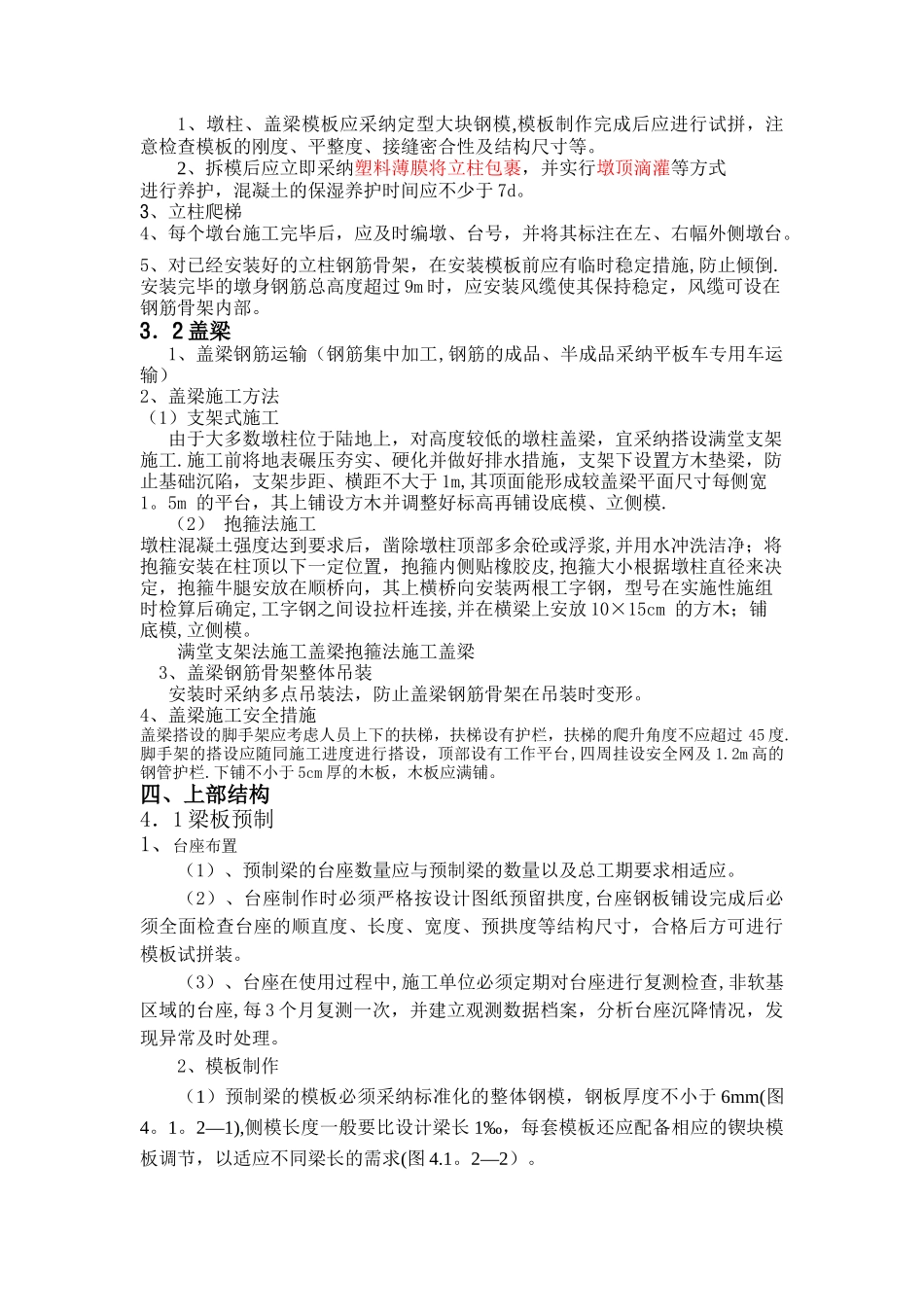

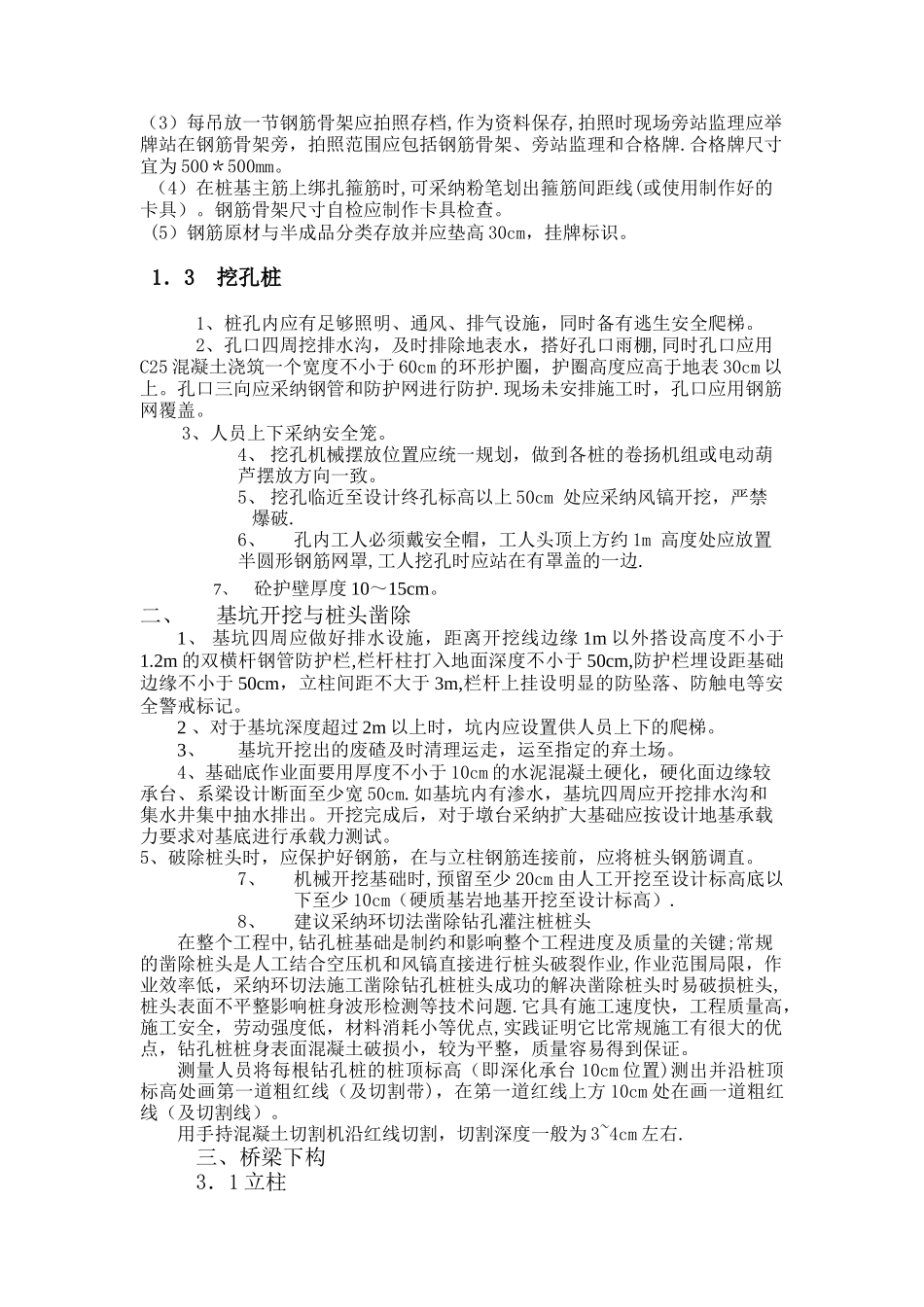

桥梁工程施工现场标准化布置示意图一、 桥梁基础1.1桥梁四周围挡桥梁四周应设围挡,高度为 1。8 米,围挡线形应顺直.1.2钻孔桩1、泥浆池(1)泥浆池地面标高应比护筒低 0。5~1m,以利泥浆回流畅顺;(2)泥浆池的位置要合理布局,应统一规划,不得设置在桥台处,不得阻碍吊机和钻机行走;(3)泥浆池开挖后,泥浆池四周采纳钢管和防护网进行防护;(4)安装的防护钢管露出地面 1。2 米,安装牢固整齐;(5)钢管安装牢固后四周用防护网进行围挡,防护网要求安装牢固平整。(6)悬挂“泥浆池,注意安全”等警示牌.(7)泥浆池废弃后应及时回填处理,恢复地表原样.2、钻机(1)钻机摆放位置应统一规划,做到各桩钻机摆放一致.(2)钻机侧面立桩基础标识牌.桩基础标识牌桥梁名称设计桩顶标高桩基编号设计桩底标高桩径桩长护筒顶面标高要求孔深桩基形式质检负责人(3)钻机旁摆渣样盒,渣样盒为长条形,每格规格为 12cm*15cm,每个渣样一部分装入盒内,一部分装入自封袋内,自封袋内应有信息条,反映渣样信息.渣样盒信息条格式桥梁名称桩基编号样品编号取样深度取样孔底标高岩性取样人取样时间每钻进 2m(接近设计终孔标高时,应每 0。5m)或地层变化处,应在出碴口捞取钻碴样品,洗净后收进专用袋内保存,标明土类和标高,以供确定终孔标高。。(4)钻孔记录应放在钻机上,记录应及时真实。3、桩基钢筋笼加工与安装(1)钢筋加工应有胎模,有条件的应用钢筋笼自动滚焊机加工(2)钢筋骨架宜采纳扁担梁辅助起吊(3)每吊放一节钢筋骨架应拍照存档,作为资料保存,拍照时现场旁站监理应举牌站在钢筋骨架旁,拍照范围应包括钢筋骨架、旁站监理和合格牌.合格牌尺寸宜为 500*500mm。 (4)在桩基主筋上绑扎箍筋时,可采纳粉笔划出箍筋间距线(或使用制作好的卡具)。钢筋骨架尺寸自检应制作卡具检查。(5)钢筋原材与半成品分类存放并应垫高 30cm,挂牌标识。1.3挖孔桩1、桩孔内应有足够照明、通风、排气设施,同时备有逃生安全爬梯。2、孔口四周挖排水沟,及时排除地表水,搭好孔口雨棚,同时孔口应用C25 混凝土浇筑一个宽度不小于 60cm 的环形护圈,护圈高度应高于地表 30cm 以上。孔口三向应采纳钢管和防护网进行防护.现场未安排施工时,孔口应用钢筋网覆盖。3、人员上下采纳安全笼。4、 挖孔机械摆放位置应统一规划,做到各桩的卷扬机组或电动葫芦摆放方向一致。5、 挖孔临近至设计终孔标高以上 50cm 处应采纳风镐开挖,严禁爆破.6、孔内工人必须戴安全帽,工...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

桥梁工程施工现场标准化布置示意图---草稿1

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
