桩基安全技术交底一、编制依据1、高速公路施工标准化技术指南——桥梁工程2、《公路桥涵技术法律规范》(JTG/T F50-2024)3、《建筑桩基技术法律规范》(JGJ 94—2024)4、《公路工程质量检验评定》(JTGF80—2024)5、《公路工程施工安全技术法律规范》(JTGF90—2024)6、《总体施工组织设计》7、桥梁桩基检测技术法律规范 二、桩基施工桩基施工采纳机械和人工方式成孔
成孔方式的选择要根据设计图纸的要求结合现场实际的地形、地质、周边环境等因素综合考虑
根据绥正高速项目的特点,本项目主要针对以下几种施工方法进行交底
若实际采纳桩基的成孔方式在本次交底中未提及的须进行补充交底
(一)、冲击钻钻孔桩1、施工准备:1
1 技术准备:根据设计图纸做好桩位和高程的复核工作,确认无误后根据复测的导线点、水准点成果对桩基进行中桩和高程放样;各种进场原材料应根据规定的检验批次进行取样送检试验室,经试验室确定合格后方可使用
开工前必须编制上报详细的施工方案,经监理工程师批准后方可施工
2 场地准备:平整进场便道并根据标准化要求进行场地布置
2、埋设护筒2
1 护筒的加工:护筒厚度宜采纳不小于 6mm 钢板统一卷制,护筒尺寸应大于桩径至少 200mm
护筒埋置深度在旱地或筑岛处宜为 2—4m,顶高出地面不少于 30cm,特别情况下应根据实际情况调整护筒尺寸
2 埋设完成后应二次复核钢护筒的平面位置
(要求:偏差要小于±5cm,钢护筒倾斜度小于 1%)2
3 护筒周边必须回填密实

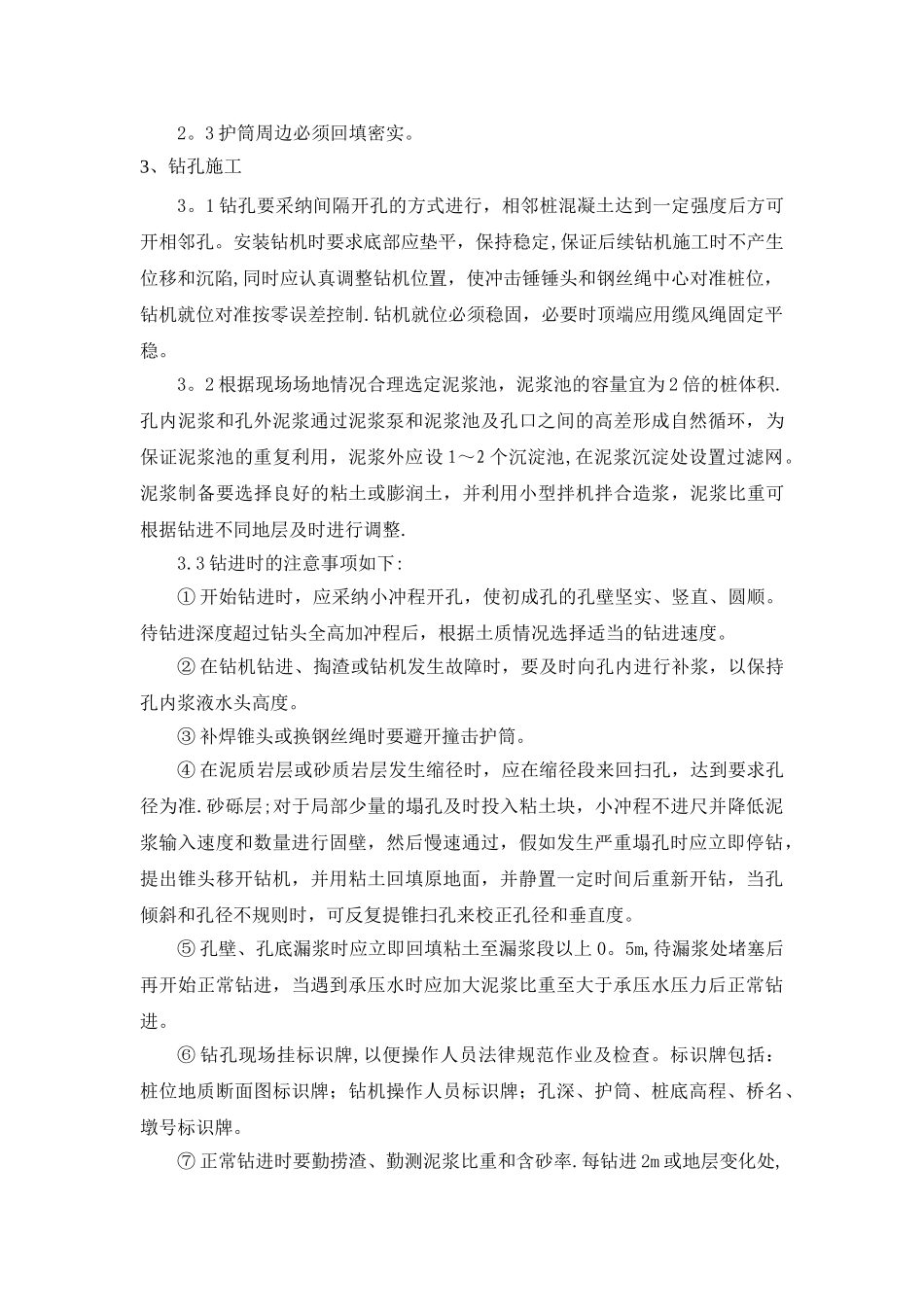

3、钻孔施工3
1 钻孔要采纳间隔开孔的方式进行,相邻桩混凝土达到一定强度后方可开相邻孔
安装钻机时要求底部应垫平,保持稳定,保证后续钻机施工时不产生位移和沉陷,同时应认真调整钻机位置,使冲击锤锤头和钢丝绳中心对准桩位,钻机就位对准按零误差控制
钻机就位必须稳固,必要时顶端应用缆风绳固定
