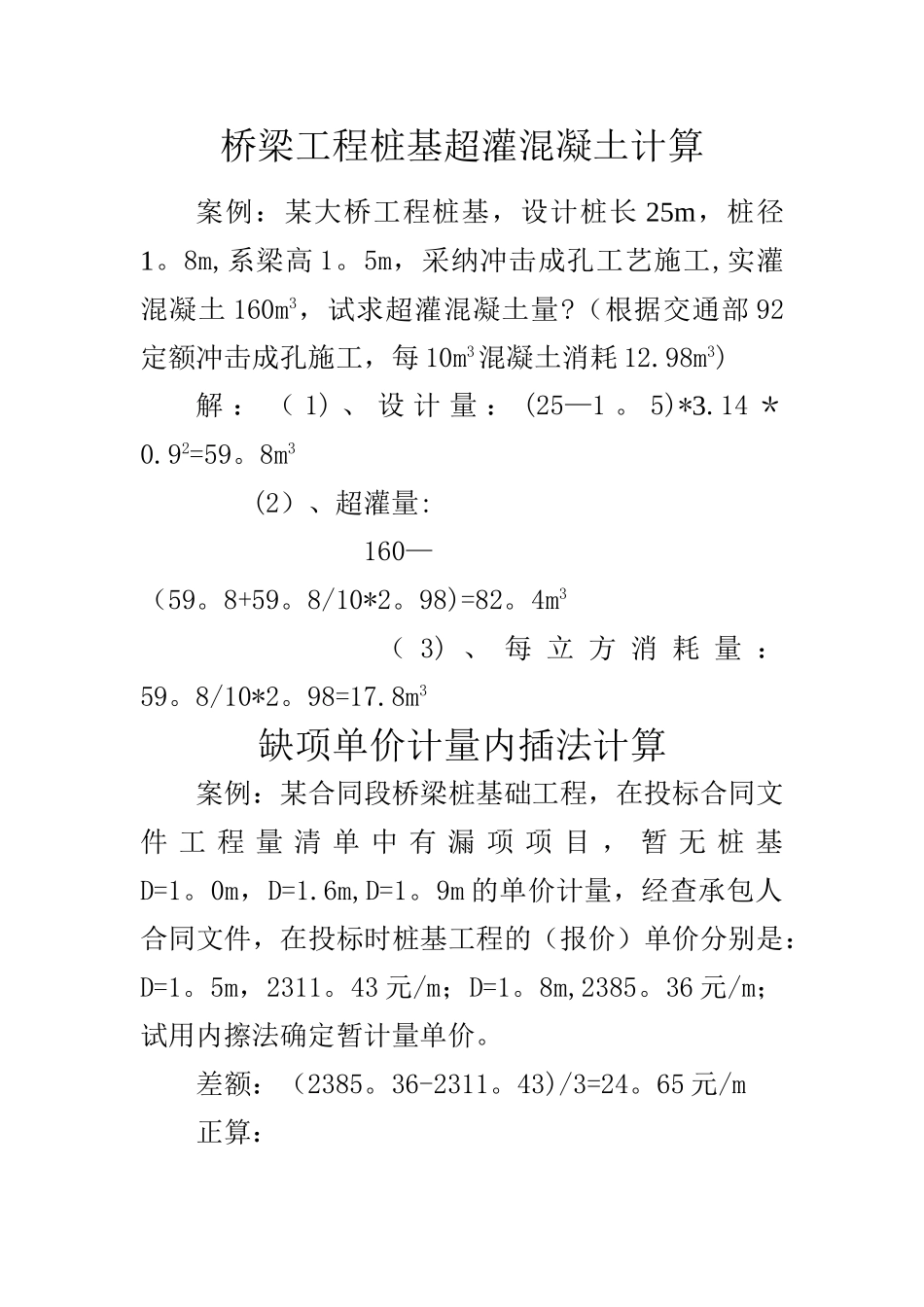

桥梁工程桩基超灌混凝土计算案例:某大桥工程桩基,设计桩长 25m,桩径1
8m,系梁高 1
5m,采纳冲击成孔工艺施工,实灌混凝土 160m3,试求超灌混凝土量
(根据交通部 92定额冲击成孔施工,每 10m3混凝土消耗 12
98m3)解 : ( 1) 、 设 计 量 : (25—1
8m3 (2)、超灌量:160—(59
8/10*2
98)=82
4m3 ( 3) 、 每 立 方 消 耗 量 :59
8/10*2
8m3缺项单价计量内插法计算案例:某合同段桥梁桩基础工程,在投标合同文件 工 程 量 清 单 中 有 漏 项 项 目 , 暂 无 桩 基D=1
0m,D=1
6m,D=1
9m 的单价计量,经查承包人合同文件,在投标时桩基工程的(报价)单价分别是:D=1
5m,2311
43 元/m;D=1
8m,2385
36 元/m;试用内擦法确定暂计量单价
差额:(2385
36-2311
43)/3=24

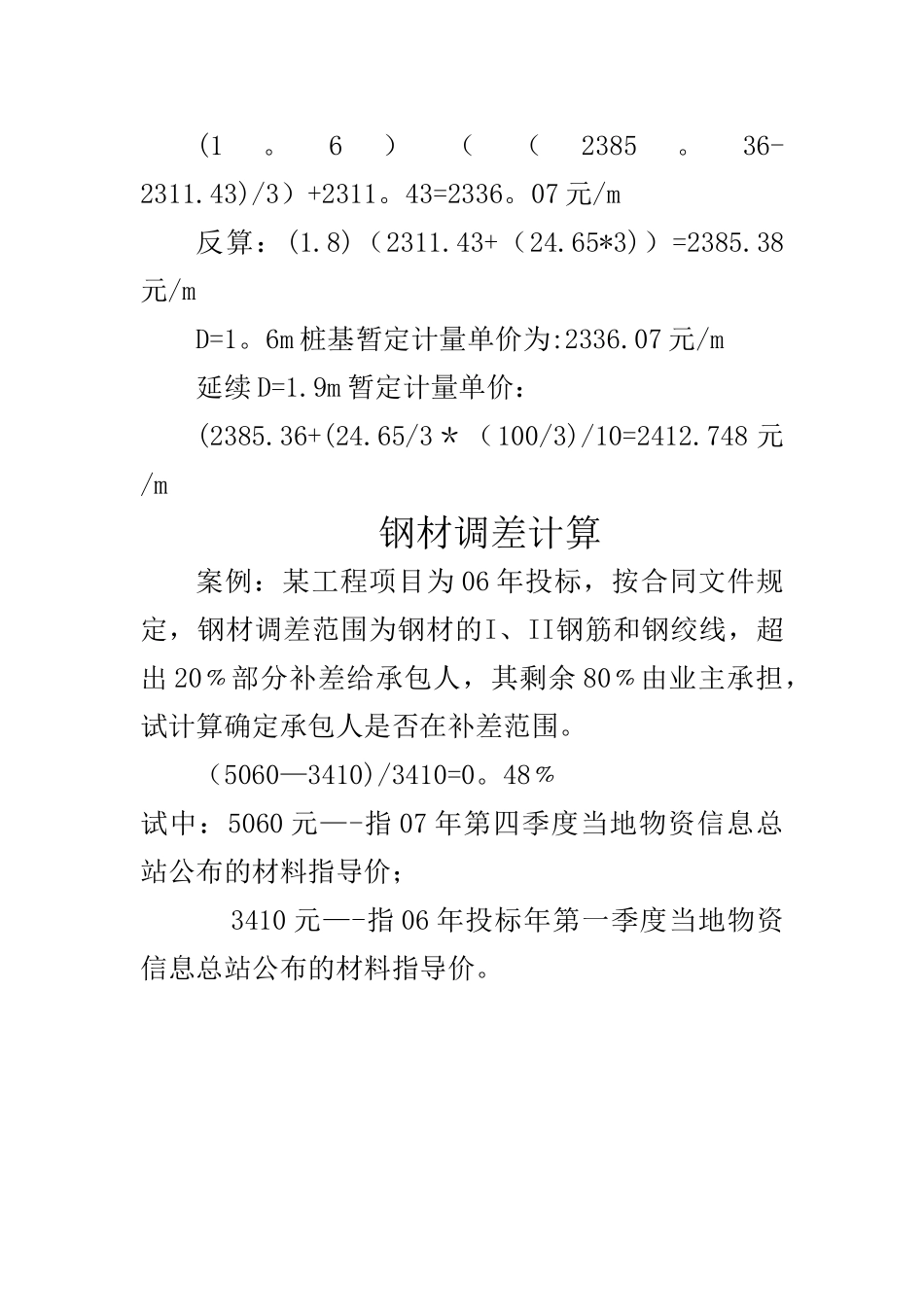

65 元/m正算:(1
6)((2385
36-2311
43)/3)+2311
43=2336
07 元/m反算:(1
8)(2311
43+(24
65*3))=2385
38元/mD=1
6m 桩基暂定计量单价为:2336
07 元/m延续 D=1
9m 暂定计量单价:(2385
36+(24
65/3*(100/3)/10=2412
748 元/m钢材调差计算案例:某工程项目为 06 年投标,按合同文件规定,钢材调差范围为钢材的I、II钢筋和钢绞线,超出 20﹪部分补差给承包人,其剩余 80﹪由业主承担,试计算确定承包人是否在补差范围
(5060—3410)/3410=0
48﹪试中:5060 元—-指 07 年第四季度当地物资信息总站公布的材料指导价; 3410 元—-指 06 年投标年第一季度
