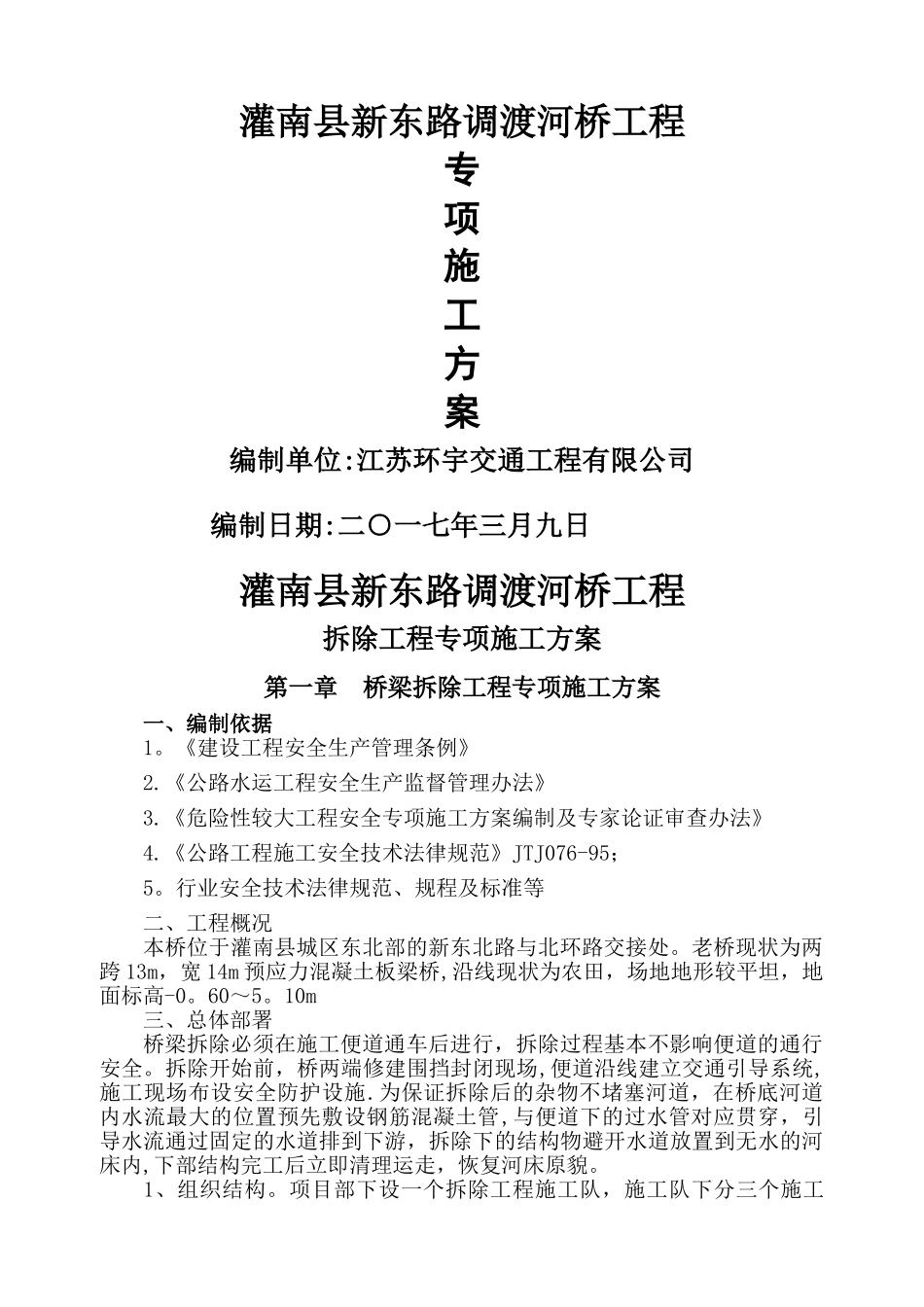

灌南县新东路调渡河桥工程专项施工方案编制单位:江苏环宇交通工程有限公司编制日期:二○一七年三月九日灌南县新东路调渡河桥工程拆除工程专项施工方案第一章 桥梁拆除工程专项施工方案一、编制依据1。《建设工程安全生产管理条例》2.《公路水运工程安全生产监督管理办法》3.《危险性较大工程安全专项施工方案编制及专家论证审查办法》4.《公路工程施工安全技术法律规范》JTJ076-95;5。行业安全技术法律规范、规程及标准等二、工程概况本桥位于灌南县城区东北部的新东北路与北环路交接处。老桥现状为两跨 13m,宽 14m 预应力混凝土板梁桥,沿线现状为农田,场地地形较平坦,地面标高-0。60~5。10m三、总体部署桥梁拆除必须在施工便道通车后进行,拆除过程基本不影响便道的通行安全。拆除开始前,桥两端修建围挡封闭现场,便道沿线建立交通引导系统,施工现场布设安全防护设施.为保证拆除后的杂物不堵塞河道,在桥底河道内水流最大的位置预先敷设钢筋混凝土管,与便道下的过水管对应贯穿,引导水流通过固定的水道排到下游,拆除下的结构物避开水道放置到无水的河床内,下部结构完工后立即清理运走,恢复河床原貌。 1、组织结构。项目部下设一个拆除工程施工队,施工队下分三个施工班组,分别是拆除组、清理组、安全保障组。项目经理负责整个工程的全面工作,安全保障组组长负责保障拆除施工中的人员、机械安全,专职安全员负责巡视现场、监督机械安全操作,交通指挥员负责指挥过往车辆。 2、人员配备 拆除作业配备拆除负责人 1 人,技术负责人 1 人,专职安全员 1 人,技术员 1 人,交通指挥员 2 人,机械操作手 5 人,民工 10 人。3、机械配备拟投入的机械设备有:机具名称单 位数 量50 装载机台1大型破裂机台1挖掘机台1气割设备套3自卸车辆2吊车台2四、交通组织本工程临时便道的安全畅通是其他一切工作的前提和基础,我项目部把便道的交通组织作为工作的重中之重来抓,依据有关法律法规、标准法律规范及设计文件、合同文件的要求,我项目部已编制完成《交通组织方案》,其中包括交通封闭措施、交通引导系统的布置和一系列交通安全保障措施。1、交通封闭根据业主的要求落实交通封闭措施,并保证工程完工后及时恢复正常通车。2、交通引导系统、交通安全保障措施交通封闭前建立起交通引导系统,提醒群众注意绕行,路口等处设置绕行标牌及温馨提示语;在路线右侧设置桥拆除提示标牌。便道入口前方 50 米处设置限速标志和解除限速标志,2...
