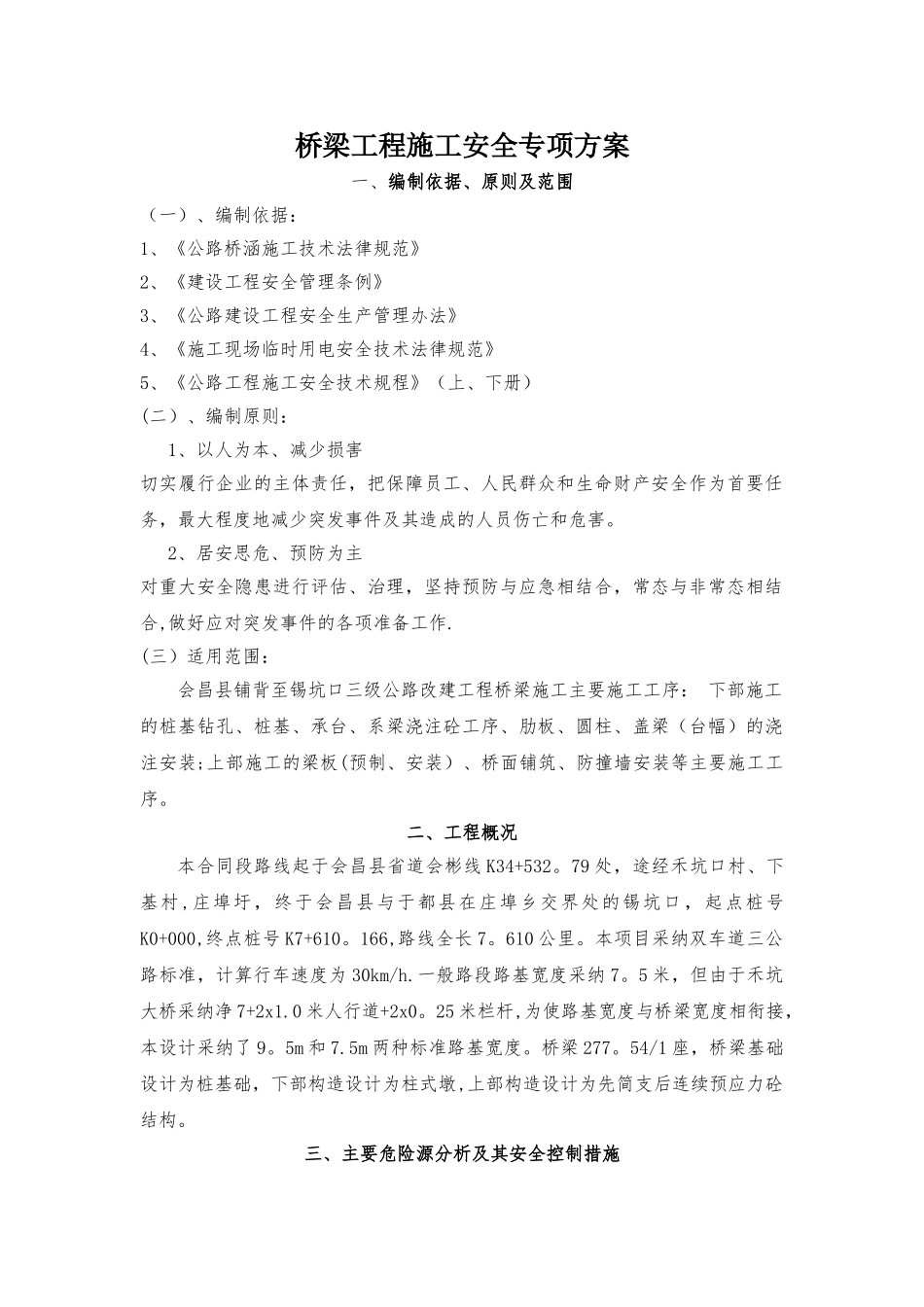

桥梁工程施工安全专项方案一、编制依据、原则及范围(一)、编制依据:1、《公路桥涵施工技术法律规范》2、《建设工程安全管理条例》3、《公路建设工程安全生产管理办法》4、《施工现场临时用电安全技术法律规范》5、《公路工程施工安全技术规程》(上、下册)(二)、编制原则: 1、以人为本、减少损害切实履行企业的主体责任,把保障员工、人民群众和生命财产安全作为首要任务,最大程度地减少突发事件及其造成的人员伤亡和危害。2、居安思危、预防为主对重大安全隐患进行评估、治理,坚持预防与应急相结合,常态与非常态相结合,做好应对突发事件的各项准备工作.(三)适用范围:会昌县铺背至锡坑口三级公路改建工程桥梁施工主要施工工序: 下部施工的桩基钻孔、桩基、承台、系梁浇注砼工序、肋板、圆柱、盖梁(台幅)的浇注安装;上部施工的梁板(预制、安装)、桥面铺筑、防撞墙安装等主要施工工序。二、工程概况本合同段路线起于会昌县省道会彬线 K34+532。79 处,途经禾坑口村、下基村,庄埠圩,终于会昌县与于都县在庄埠乡交界处的锡坑口,起点桩号K0+000,终点桩号 K7+610。166,路线全长 7。610 公里。本项目采纳双车道三公路标准,计算行车速度为 30km/h.一般路段路基宽度采纳 7。5 米,但由于禾坑大桥采纳净 7+2x1.0 米人行道+2x0。25 米栏杆,为使路基宽度与桥梁宽度相衔接,本设计采纳了 9。5m 和 7.5m 两种标准路基宽度。桥梁 277。54/1 座,桥梁基础设计为桩基础,下部构造设计为柱式墩,上部构造设计为先简支后连续预应力砼结构。三、主要危险源分析及其安全控制措施根据桥梁施工的特点,施工中容易造成不安全因素的危险源主要有:支架坍塌、高处坠落、物体打击、机械损害、交通事故、触电、火灾等。1、模板支架坍塌:因模板支架设计不科学、不合理,搭设不法律规范,造成支架坍塌,对人身或机械造成损害或损害的。 1)模板工程严格按模板施工方案和安全技术交底以及安全操作规程组织施工,严禁在施工中集中堆放物料,严禁随意拆除水平拉杆、立杆,支撑杆,拉接顶撑等设施,禁止借用支撑搭设各种料台,施工平台等临设,拆模时严格按安全操作规程及安全交底的要求施工。 2)脚手架按搭设方案和有关法律规范组织由持证架子工搭设,每天检查架体,发现垂直高度偏差大于 2%立即停用整改,及时调整处理局部偏差,五级风以上上作业,雨后大风后先检查后使用.严格把好设计,材质,基础,搭设,拉接,防护,荷载,验收,检测,维护...
