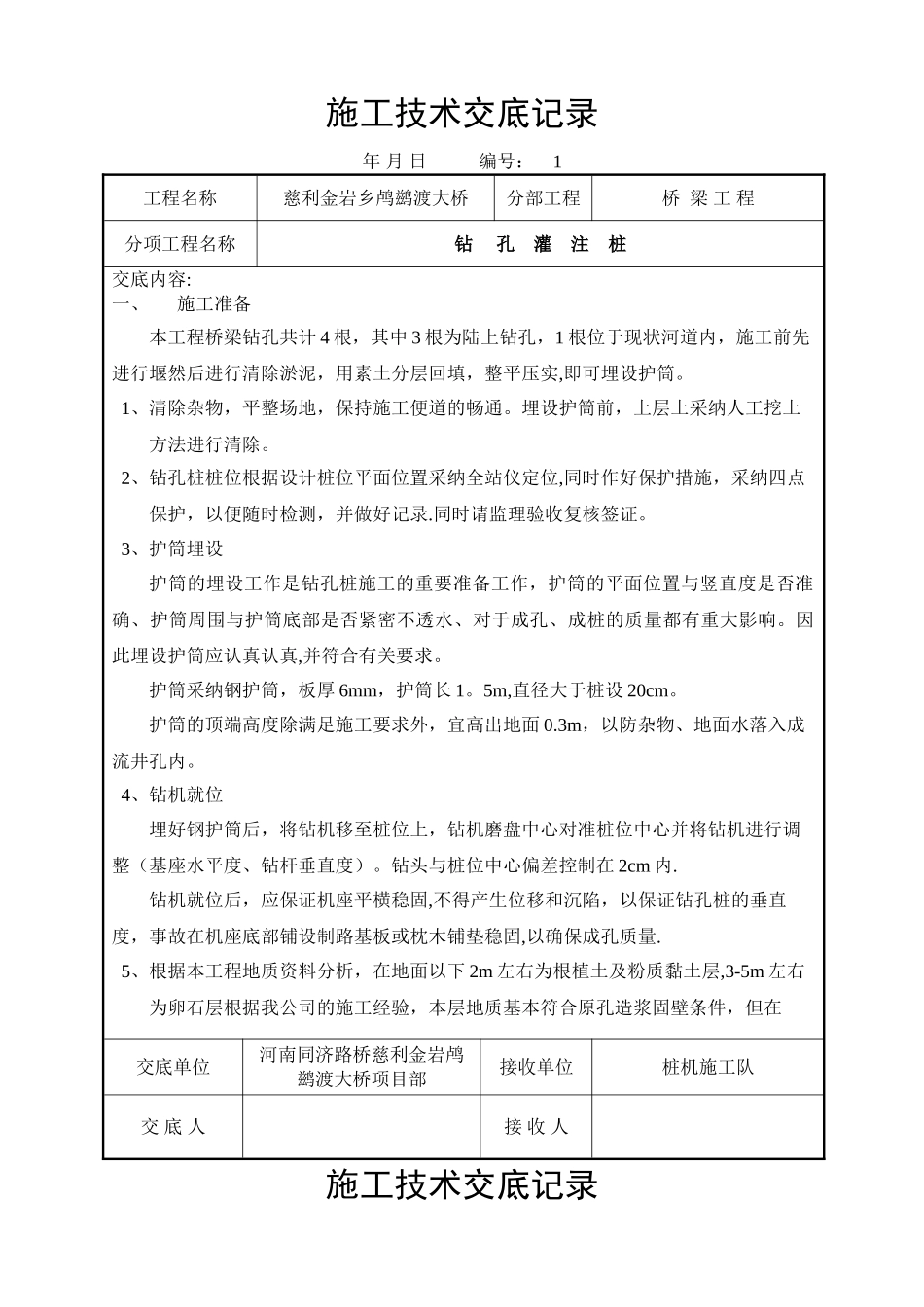

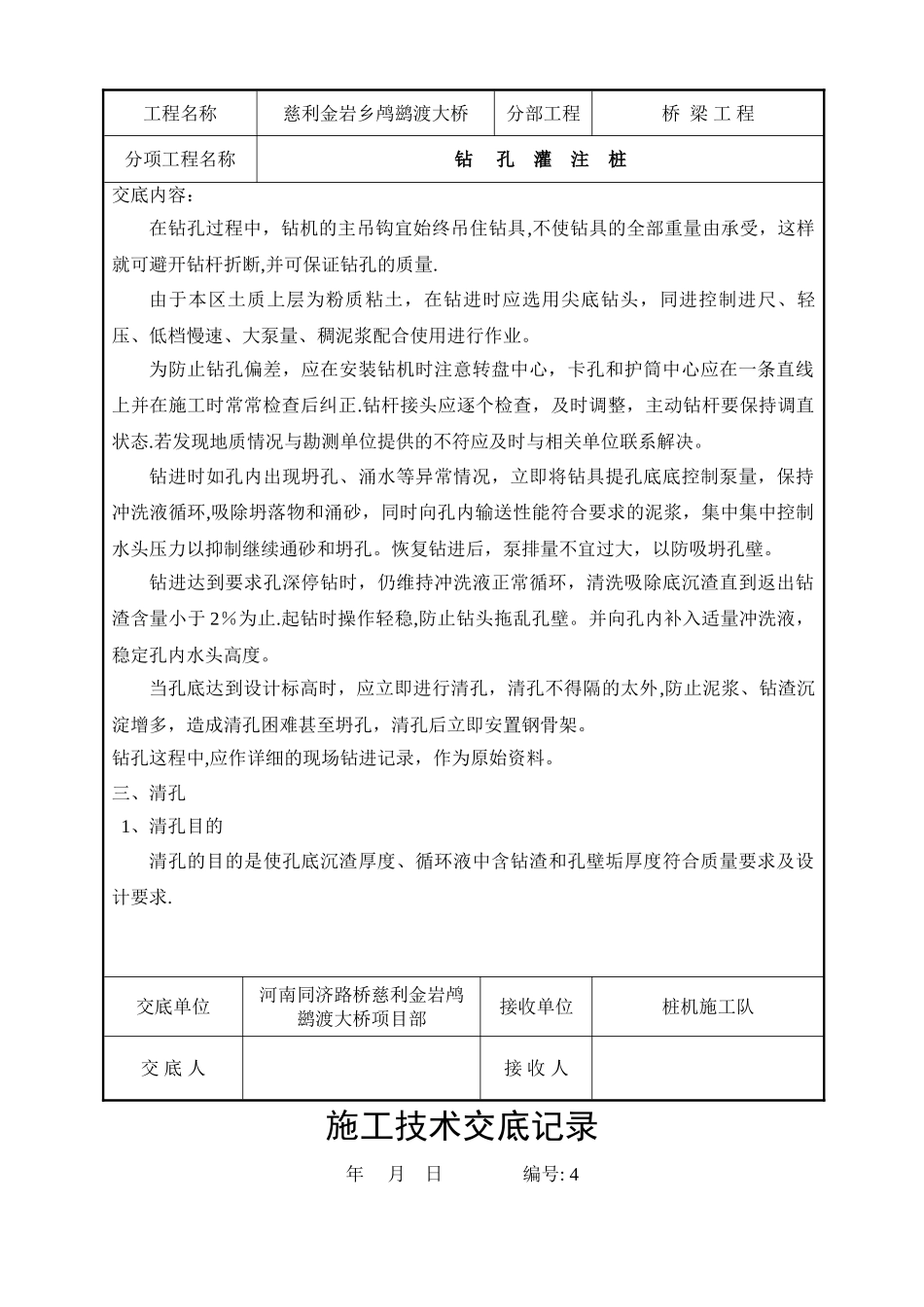

施工技术交底记录年 月 日 编号: 1工程名称慈利金岩乡鸬鹚渡大桥分部工程桥 梁 工 程分项工程名称钻 孔 灌 注 桩交底内容:一、施工准备本工程桥梁钻孔共计 4 根,其中 3 根为陆上钻孔,1 根位于现状河道内,施工前先进行堰然后进行清除淤泥,用素土分层回填,整平压实,即可埋设护筒。1、清除杂物,平整场地,保持施工便道的畅通。埋设护筒前,上层土采纳人工挖土方法进行清除。2、钻孔桩桩位根据设计桩位平面位置采纳全站仪定位,同时作好保护措施,采纳四点保护,以便随时检测,并做好记录.同时请监理验收复核签证。3、护筒埋设护筒的埋设工作是钻孔桩施工的重要准备工作,护筒的平面位置与竖直度是否准确、护筒周围与护筒底部是否紧密不透水、对于成孔、成桩的质量都有重大影响。因此埋设护筒应认真认真,并符合有关要求。护筒采纳钢护筒,板厚 6mm,护筒长 1。5m,直径大于桩设 20cm。护筒的顶端高度除满足施工要求外,宜高出地面 0.3m,以防杂物、地面水落入成流井孔内。4、钻机就位埋好钢护筒后,将钻机移至桩位上,钻机磨盘中心对准桩位中心并将钻机进行调整(基座水平度、钻杆垂直度)。钻头与桩位中心偏差控制在 2cm 内.钻机就位后,应保证机座平横稳固,不得产生位移和沉陷,以保证钻孔桩的垂直度,事故在机座底部铺设制路基板或枕木铺垫稳固,以确保成孔质量.5、根据本工程地质资料分析,在地面以下 2m 左右为根植土及粉质黏土层,3-5m 左右为卵石层根据我公司的施工经验,本层地质基本符合原孔造浆固壁条件,但在交底单位河南同济路桥慈利金岩鸬鹚渡大桥项目部接收单位桩机施工队交 底 人接 收 人施工技术交底记录年 月 日 编号: 2工程名称慈利金岩乡鸬鹚渡大桥分部工程桥 梁 工 程分项工程名称钻 孔 灌 注 桩交底内容:开钻前,应先调入优质黄泥造浆进行固壁,造浆池中配制好的泥浆其性能指标应符合以下要求:性质一般地质松散易塌地层泥浆比重1.05—1.201.2-1.45黏度16-2219-29含砂量〈 6 %本工程位于钱塘江畔,受江水起落影响及土质情况,混浆比重拟采纳 1.3 左右。循环使用的泥浆,采纳泥浆泵供浆,轴流泵排至沉淀池,废浆运至指定弃浆点排放。用于清孔的泥浆,按以下标准控制:比重:1。10-1.15 粘度:18-20含砂率:2%造孔泥浆、清孔泥浆质量检查由现场试验员负责控制并作好原始记录,并将检查成果通知有关人员,以便及时调整.泥浆循环池设供浆池、沉淀池、废浆池,其间循环槽连接,采纳重力...
