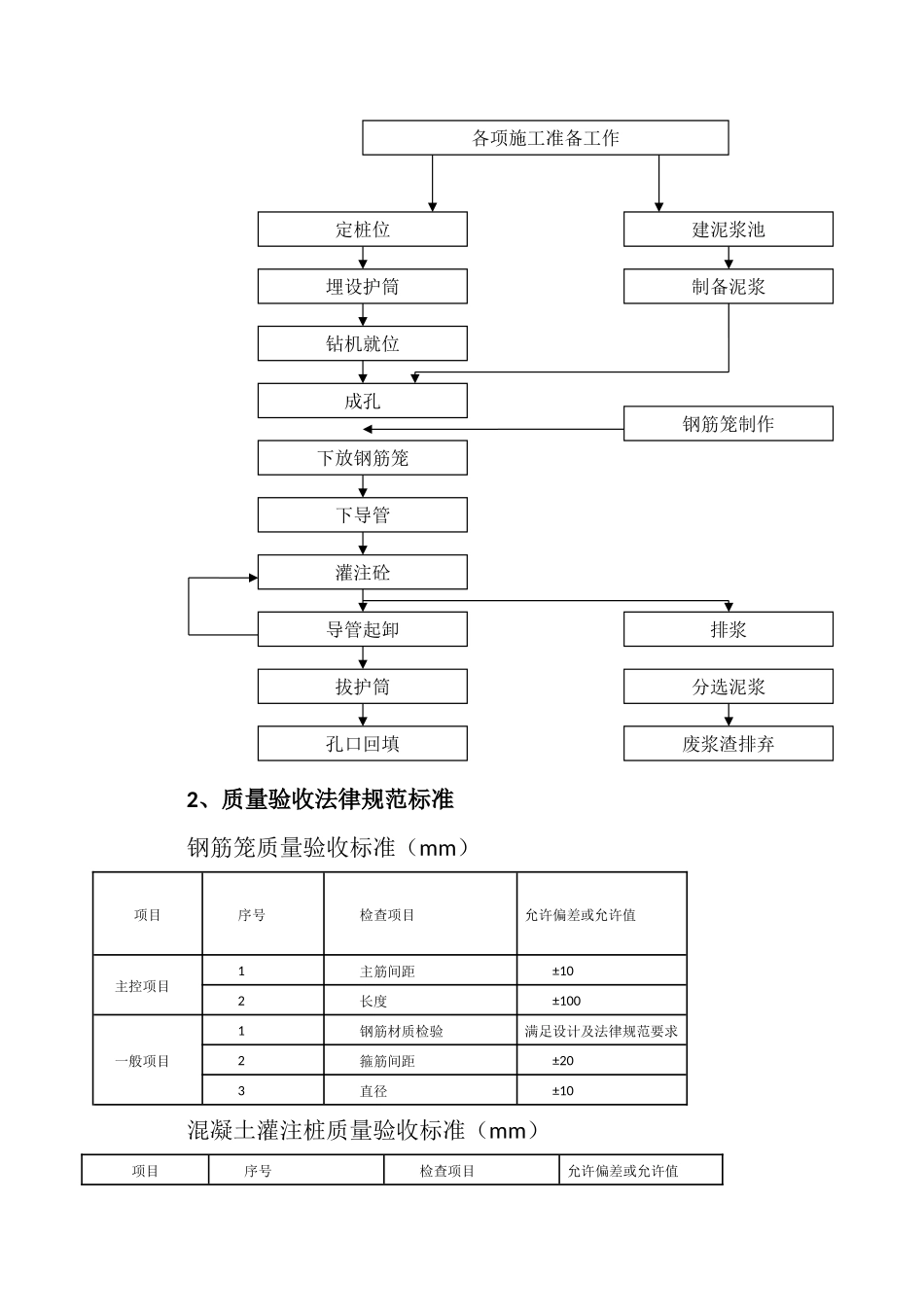

桥梁施工质量控制要点桥梁工程作为路桥工程项目,其特点是点多线长,施工工序比较复杂,现场的管理难度较大但是又极其重要,完善的桥梁工程施工质量控制一方面可以保证工桥梁工程在业主要求的工期内完成,另一方面可以保证工程的质量经得起检验,再投入使用中不会不断地翻修,影响工程的使用寿命。下面就各工序的施工质量控制要点做一简单讲解。一、桩基施工 1、工艺流程图2、质量验收法律规范标准 钢筋笼质量验收标准(mm) 项目序号 检查项目 允许偏差或允许值 主控项目 1 主筋间距 ±10 2 长度 ±100 一般项目 1 钢筋材质检验 满足设计及法律规范要求 2 箍筋间距 ±20 3 直径 ±10 混凝土灌注桩质量验收标准(mm) 项目序号 检查项目 允许偏差或允许值 各项施工准备工作定桩位埋设护筒钻机就位成孔下放钢筋笼下导管灌注砼导管起卸拔护筒排浆孔口回填分选泥浆废浆渣排弃建泥浆池钢筋笼制作制备泥浆主控项目 1 桩位 100 2 孔深 比设计孔深大 50 以上 3 桩体质量检验 根据基桩检测技术法律规范 4 混凝土强度 满足设计要求 5 承载力 根据基桩检测技术法律规范 一般项目 1 垂直度 〈1% 2 桩径 不小于设计桩径 3 清孔后泥浆比重 1。03—1。1 4 沉渣厚度 ≤50 5 混凝土塌落度 180-220 6 钢筋笼安装深度 ±100 7 混凝土充盈系数 大于 1,小于 1。3 8 桩顶标高 ±50 3、工序质量控制要点及要求 ① 埋设护筒质量控制:埋设护筒时,护筒中心轴线对正测定的桩位中心,严格保持护筒的垂直度.护筒固定在正确位置后,护筒周边进行夯实,以保证其垂直度及防止泥浆流失及位移、掉落。护筒上口应绑扎木方对称吊紧,防止下窜.所用钢护筒大小要求至少比设计桩径大 20cm 才可进行施钻,冲击钻钢护筒至少比设计桩径大 40cm,钢护筒偏差在 10cm 范围内才可钻进。 ② 钻机就位质量控制:钻机就位前,须将路基垫平填实,钻机按指定位置就位,并须在技术人员指导下,调整钻杆的角度。钻机安装就位之后,应精心调平,确保施工中不发生倾斜、移位。③ 钻进成孔过程质量控制:在施工不同区段的第一根桩时,钻机要慢速运转,掌握地层对钻机的影响情况,以确定在该地层条件下的钻进参数。在钻进过程中,不可进尺太快,由于实行泥浆护壁,因此,要给一定的护壁时间。在钻进过程中,一定要保持泥浆面,不得低于护筒顶 40cm。在提钻时,须及时向孔内补浆,以保证泥浆高度.在钻进过程中,要常常检查钻斗尺...
