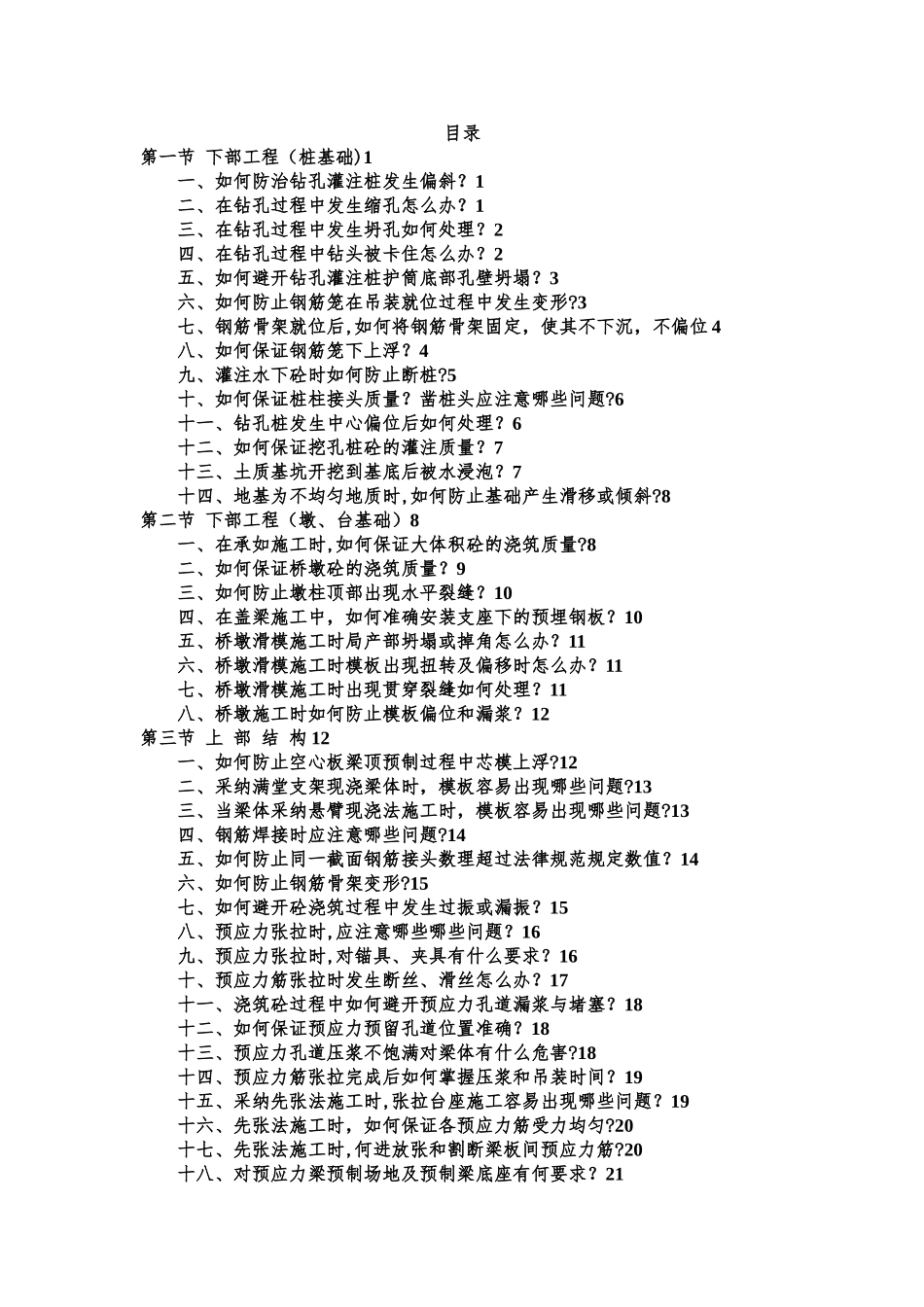

目录第一节 下部工程(桩基础)1一、如何防治钻孔灌注桩发生偏斜

1二、在钻孔过程中发生缩孔怎么办
1三、在钻孔过程中发生坍孔如何处理
2四、在钻孔过程中钻头被卡住怎么办
2五、如何避开钻孔灌注桩护筒底部孔壁坍塌
3六、如何防止钢筋笼在吊装就位过程中发生变形
3七、钢筋骨架就位后,如何将钢筋骨架固定,使其不下沉,不偏位 4八、如何保证钢筋笼下上浮
4九、灌注水下砼时如何防止断桩
5十、如何保证桩柱接头质量
凿桩头应注意哪些问题
6十一、钻孔桩发生中心偏位后如何处理
6十二、如何保证挖孔桩砼的灌注质量
7十三、土质基坑开挖到基底后被水浸泡
7十四、地基为不均匀地质时,如何防止基础产生滑移或倾斜
8第二节 下部工程(墩、台基础)8一、在承如施工时,如何保证大体积砼的浇筑质量
8二、如何保证桥墩砼的浇筑质量
9三、如何防止墩柱顶部出现水平裂缝
10四、在盖梁施工中,如何准确安装支座下的预埋钢板
10五、桥墩滑模施工时局产部坍塌或掉角怎么办
11六、桥墩滑模施工时模板出现扭转及偏移时怎么办
11七、桥墩滑模施工时出现贯穿裂缝如何处理
11八、桥墩施工时如何防止模板偏位和漏浆
12第三节 上 部 结 构 12一、如何防止空心板梁顶预制过程中芯模上浮
12二、采纳满堂支架现浇梁体时,模板容易出现哪些问题
13三、当梁体采纳悬臂现浇法施工时,模板容易出现哪些问题
13四、钢筋焊接时应注意哪些问题
14五、如何防止同一截面钢筋接头数理超过法律规范规定数值
14六、如何防止钢筋骨架变形
15七、如何避开砼浇筑过程中发生过振或漏振
15八、预应力张拉时,应注意哪些哪些问题
16九、预应力张拉时,对锚具、夹具有什么要求
16十、预应力筋张拉时发生断丝、滑丝怎么办
17十一、浇筑砼过程中如何避开预应力孔道漏浆与堵塞
18十二、如何保证预应力预留孔道位置准确
18十三、预应力孔道压浆不饱满对梁体有什么
