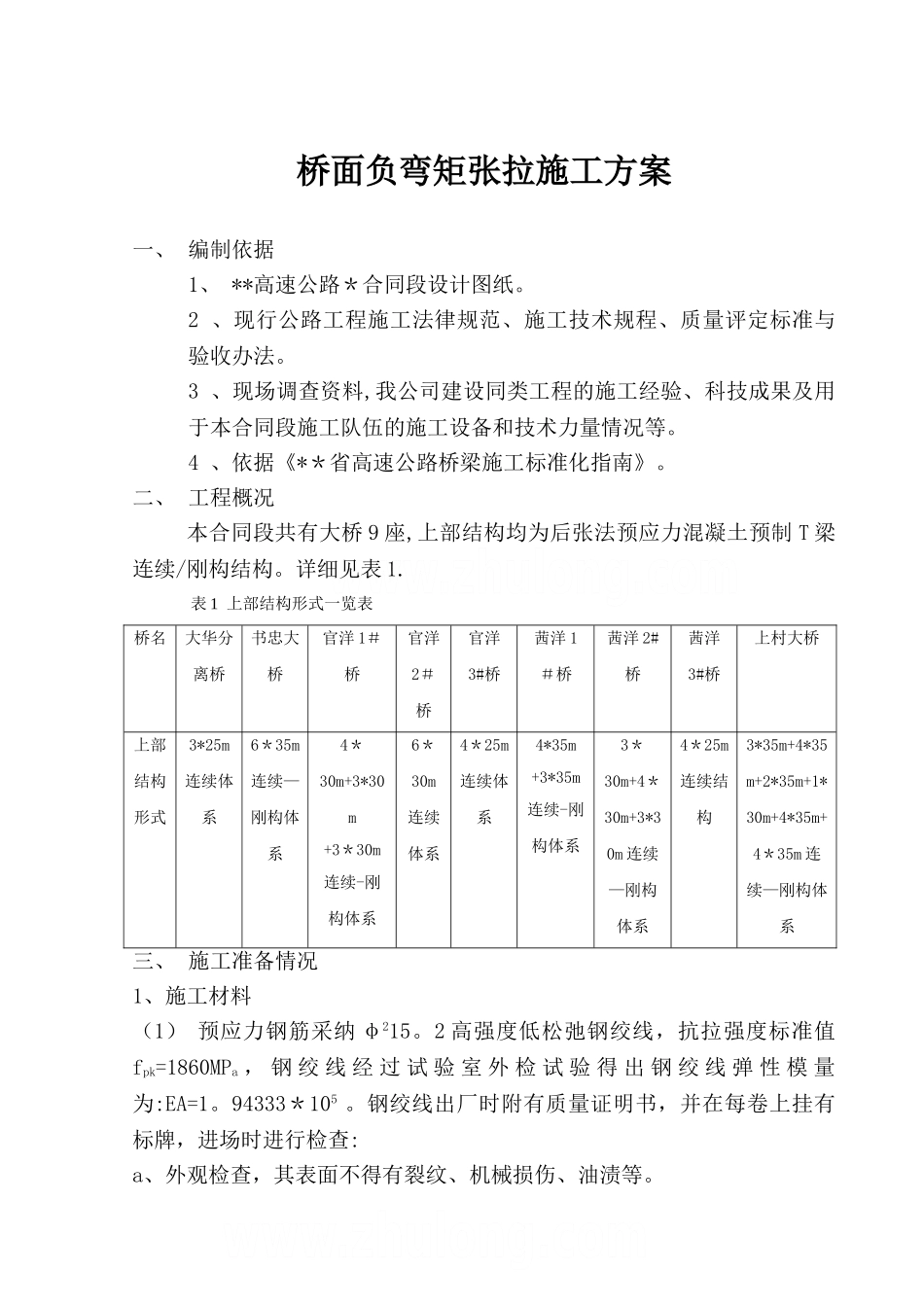

桥面负弯矩张拉施工方案一、 编制依据1、 **高速公路*合同段设计图纸。2 、现行公路工程施工法律规范、施工技术规程、质量评定标准与验收办法。3 、现场调查资料,我公司建设同类工程的施工经验、科技成果及用于本合同段施工队伍的施工设备和技术力量情况等。4 、依据《**省高速公路桥梁施工标准化指南》。二、 工程概况本合同段共有大桥 9 座,上部结构均为后张法预应力混凝土预制 T 梁连续/刚构结构。详细见表 1. 表 1 上部结构形式一览表桥名大华分离桥书忠大桥官洋 1#桥官洋2#桥官洋3#桥茜洋 1#桥茜洋 2#桥茜洋3#桥上村大桥上部结构形式3*25m连续体系6*35m连续—刚构体系4*30m+3*30m+3*30m连续-刚构体系6*30m连续体系4*25m连续体系4*35m+3*35m连续-刚构体系3*30m+4*30m+3*30m 连续—刚构体系4*25m连续结构3*35m+4*35m+2*35m+1*30m+4*35m+4*35m 连续—刚构体系三、 施工准备情况1、施工材料(1) 预应力钢筋采纳 φ215。2 高强度低松弛钢绞线,抗拉强度标准值fpk=1860MPa , 钢 绞 线 经 过 试 验 室 外 检 试 验 得 出 钢 绞 线 弹 性 模 量为:EA=1。94333*105 。钢绞线出厂时附有质量证明书,并在每卷上挂有标牌,进场时进行检查:a、外观检查,其表面不得有裂纹、机械损伤、油渍等。b、力学性能试验,从每批钢绞线中任抽取 5%卷(不少于 3 卷)的钢绞线,各取一个试样进行拉伸试验。如有一项试验结果不符合 GB/T5224—95 标准的要求,则该卷钢绞线为不合格品;并加倍取样复验。如仍有一项不合格,则该批钢绞线判为不合格品或每卷检验,取用合格品。c、钢绞线进场存放时应防止雨淋,钢绞线原包装都有防潮措施,如包装损坏而裸露,则应用塑料布盖好。(2) 预应力锚具出厂时附有质量证明书,使用前应进行外观及尺寸检查,并抽取进行硬度试验。使用过程中应检查夹片有无裂纹及齿形有无异样,不合格品不得使用。锚具应存放于干燥房间的包装箱内。(3) 金属波纹管进场时,应进行外观检查,表面无油污、无孔洞及无折皱,咬口无开裂、无脱扣等才算合格;本项目采纳金属波纹管,内径为5.5cm,波纹管要核实内径后,方可进场。2。机械准备情况(1)油泵采纳 YBZ4—50 型 2 台,千斤顶采纳 YCW100B 型 2 个。一个出厂编号 1#千斤顶配 210.10。21。387 压力表,;另一个出厂编号 2#千斤顶配09。6.23.130 压力表。(2)UB3 灌浆泵 1 台,NPX100 灰浆搅拌机 1 台。(3)其它...
