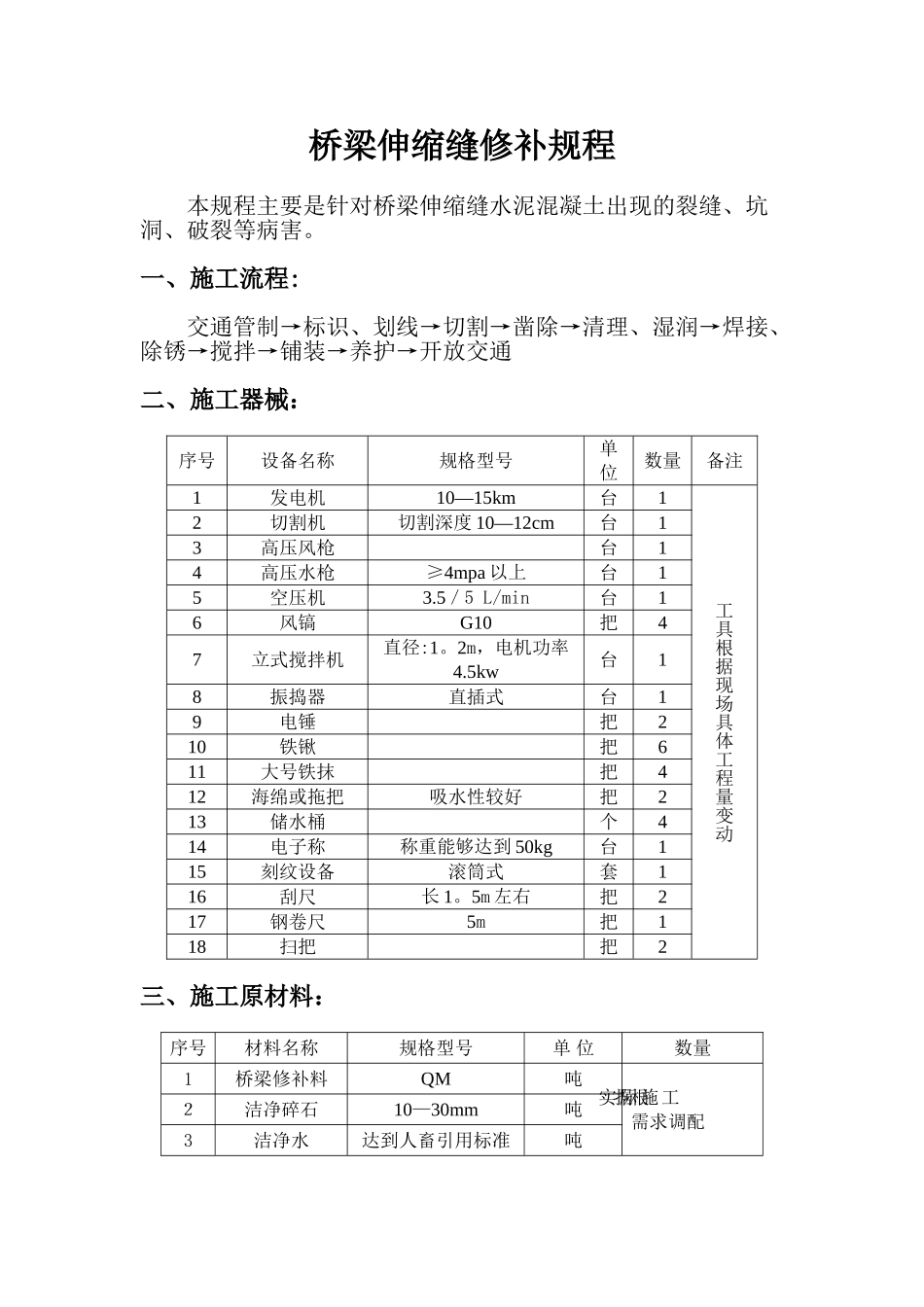

桥梁伸缩缝修补规程本规程主要是针对桥梁伸缩缝水泥混凝土出现的裂缝、坑洞、破裂等病害
一、施工流程:交通管制→标识、划线→切割→凿除→清理、湿润→焊接、除锈→搅拌→铺装→养护→开放交通二、施工器械:序号设备名称规格型号单位数量备注1发电机10—15km台1工具根据现场具体工程量变动2切割机切割深度 10—12cm台13高压风枪台14高压水枪≥4mpa 以上台15空压机3
5/5 L/min台16风镐G10把47立式搅拌机直径:1
2m,电机功率4
5kw台18振捣器直插式台19电锤把210铁锹把611大号铁抹把412海绵或拖把吸水性较好把213储水桶个414电子称称重能够达到 50kg台115刻纹设备滚筒式套116刮尺长 1

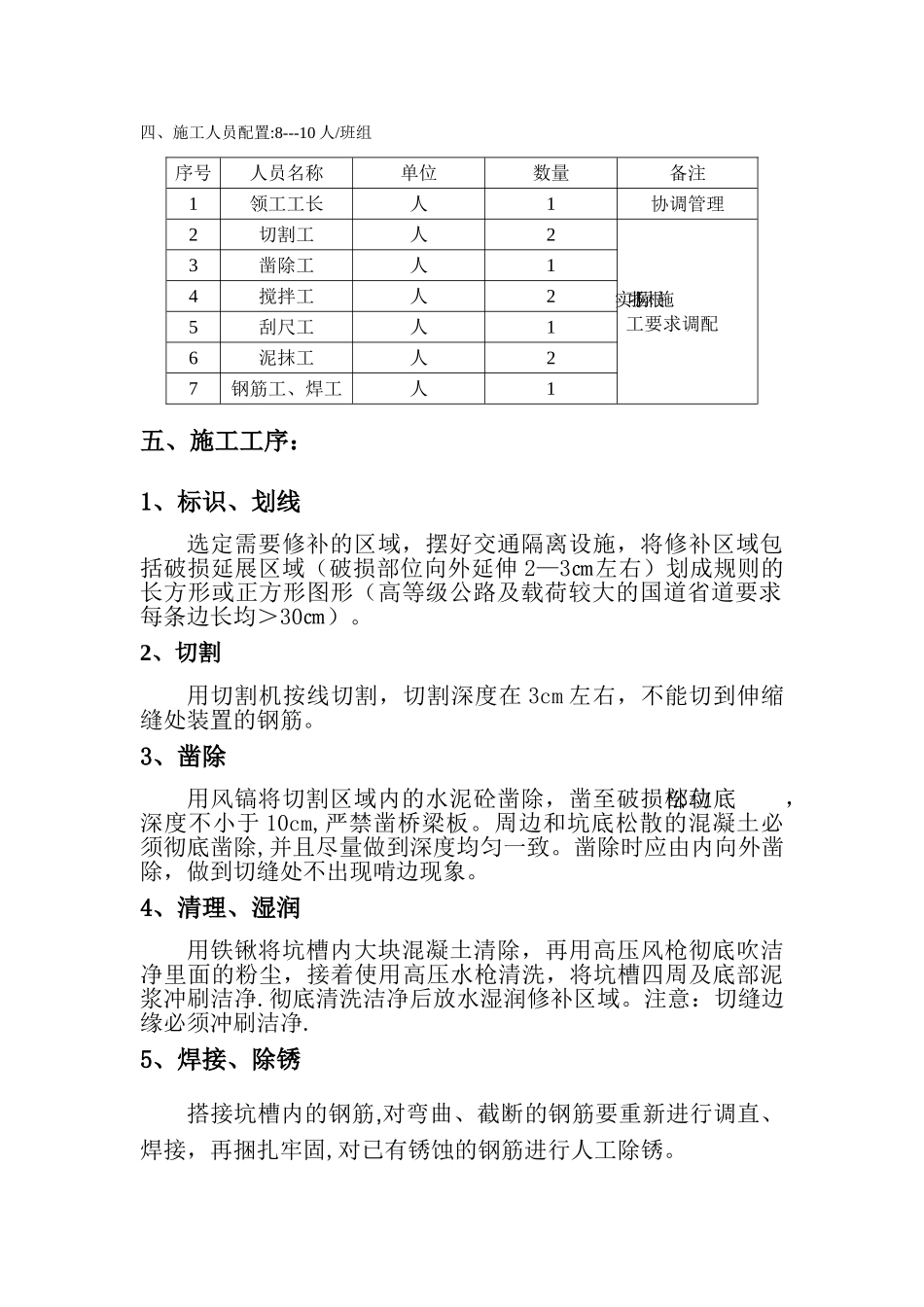

5m 左右把217钢卷尺5m把118扫把把2三、施工原材料:序号材料名称规格型号单 位数量1桥梁修补料QM吨根据实际施工需求调配2洁净碎石10—30mm吨3洁净水达到人畜引用标准吨四、施工人员配置:8---10 人/班组序号人员名称单位数量备注1领工工长人1协调管理2切割工人2可根据实际施工要求调配3凿除工人14搅拌工人25刮尺工人16泥抹工人27钢筋工、焊工人1五、施工工序:1、标识、划线选定需要修补的区域,摆好交通隔离设施,将修补区域包括破损延展区域(破损部位向外延伸 2—3㎝左右)划成规则的长方形或正方形图形(高等级公路及载荷较大的国道省道要求每条边长均>30㎝)
2、切割用切割机按线切割,切割深度在 3cm 左右,不能切到伸缩缝处装置的钢筋
3、凿除用风镐将切割区域内的水泥砼凿除,凿至破损松动部位底,深度不小于 10cm,严禁凿桥梁板
周边和坑底松散的混凝土必须彻底凿除,并且尽量做到深度均匀一致
凿除时应由内向外凿除,做到切缝处不出现啃边现象

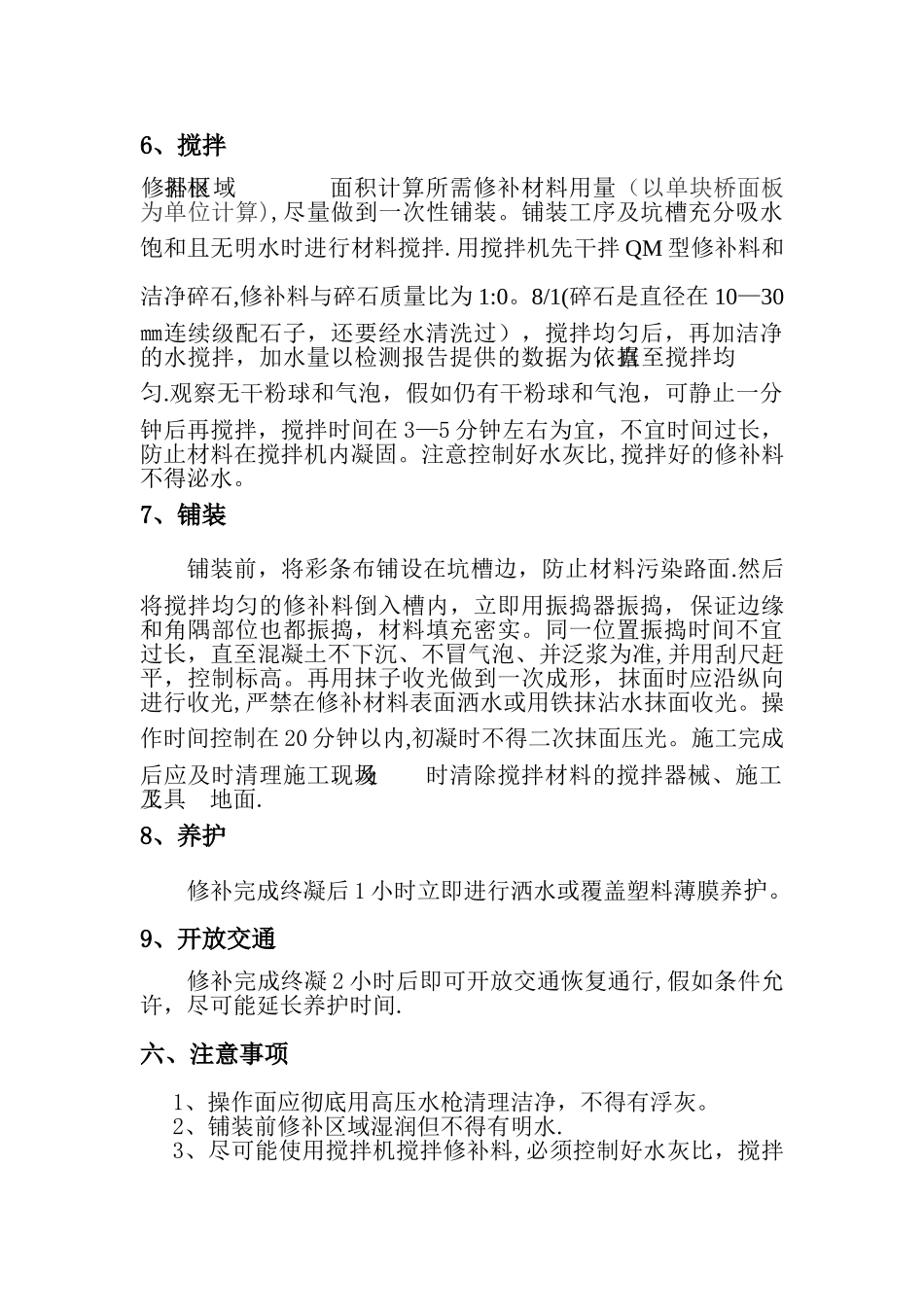

4、清理、湿润用铁锹将坑槽内大块混凝土清除,再用高压风枪彻底吹洁净里面的粉尘,接着使用高压水枪清洗,将坑
