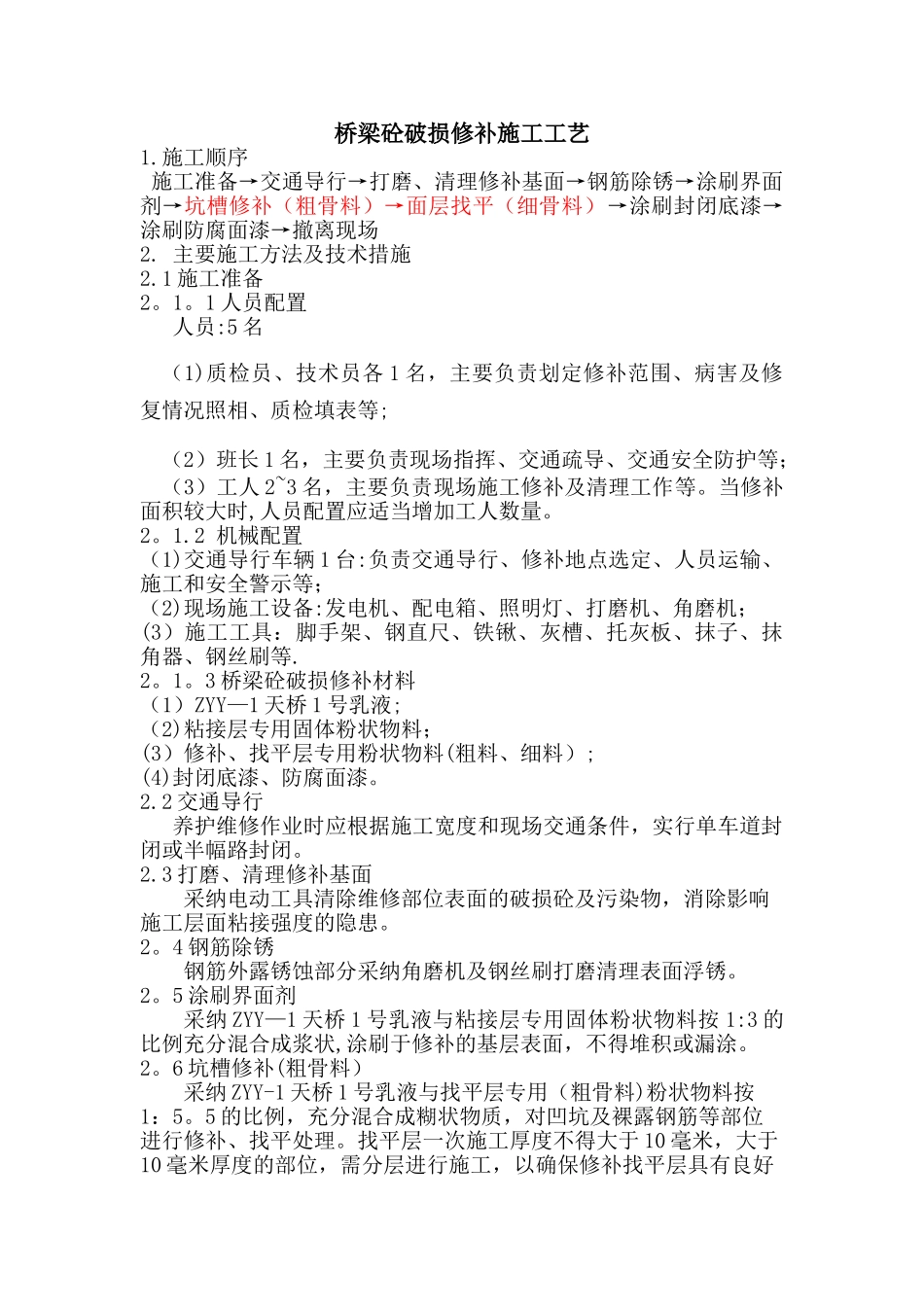

桥梁砼破损修补施工工艺1
施工顺序 施工准备→交通导行→打磨、清理修补基面→钢筋除锈→涂刷界面剂→坑槽修补(粗骨料)→面层找平(细骨料)→涂刷封闭底漆→涂刷防腐面漆→撤离现场2
主要施工方法及技术措施2
1 施工准备2
1 人员配置人员:5 名(1)质检员、技术员各 1 名,主要负责划定修补范围、病害及修复情况照相、质检填表等;(2)班长 1 名,主要负责现场指挥、交通疏导、交通安全防护等;(3)工人 2~3 名,主要负责现场施工修补及清理工作等
当修补面积较大时,人员配置应适当增加工人数量
2 机械配置(1)交通导行车辆 1 台:负责交通导行、修补地点选定、人员运输、施工和安全警示等;(2)现场施工设备:发电机、配电箱、照明灯、打磨机、角磨机;(3)施工工具:脚手架、钢直尺、铁锹、灰槽、托灰板、抹子、抹角器、钢丝刷等
3 桥梁砼破损修补材料(1)ZYY—1 天桥 1 号乳液;(2)粘接层专用固体粉状物料;(3)修补、找平层专用粉状物料(粗料、细料);(4)封闭底漆、防腐面漆
2 交通导行养护维修作业时应根据施工宽度和现场交通条件,实行单车道封闭或半幅路封闭
3 打磨、清理修补基面采纳电动工具清除维修部位表面的破损砼及污染物,消除影响施工层面粘接强度的隐患
4 钢筋除锈钢筋外露锈蚀部分采纳角磨机及钢丝刷打磨清理表面浮锈
5 涂刷界面剂采纳 ZYY—1 天桥 1 号乳液与粘接层专用固体粉状物料按 1:3 的比例充分混合成浆状,涂刷于修补的基层表面,不得堆积或漏涂
6 坑槽修补(粗骨料)采纳 ZYY-1 天桥 1 号乳液与找平层专用(粗骨料)粉状物料按1:5
5 的比例,充分混合成糊状物质,对凹坑及裸露钢筋等部位进行修补、找平处理

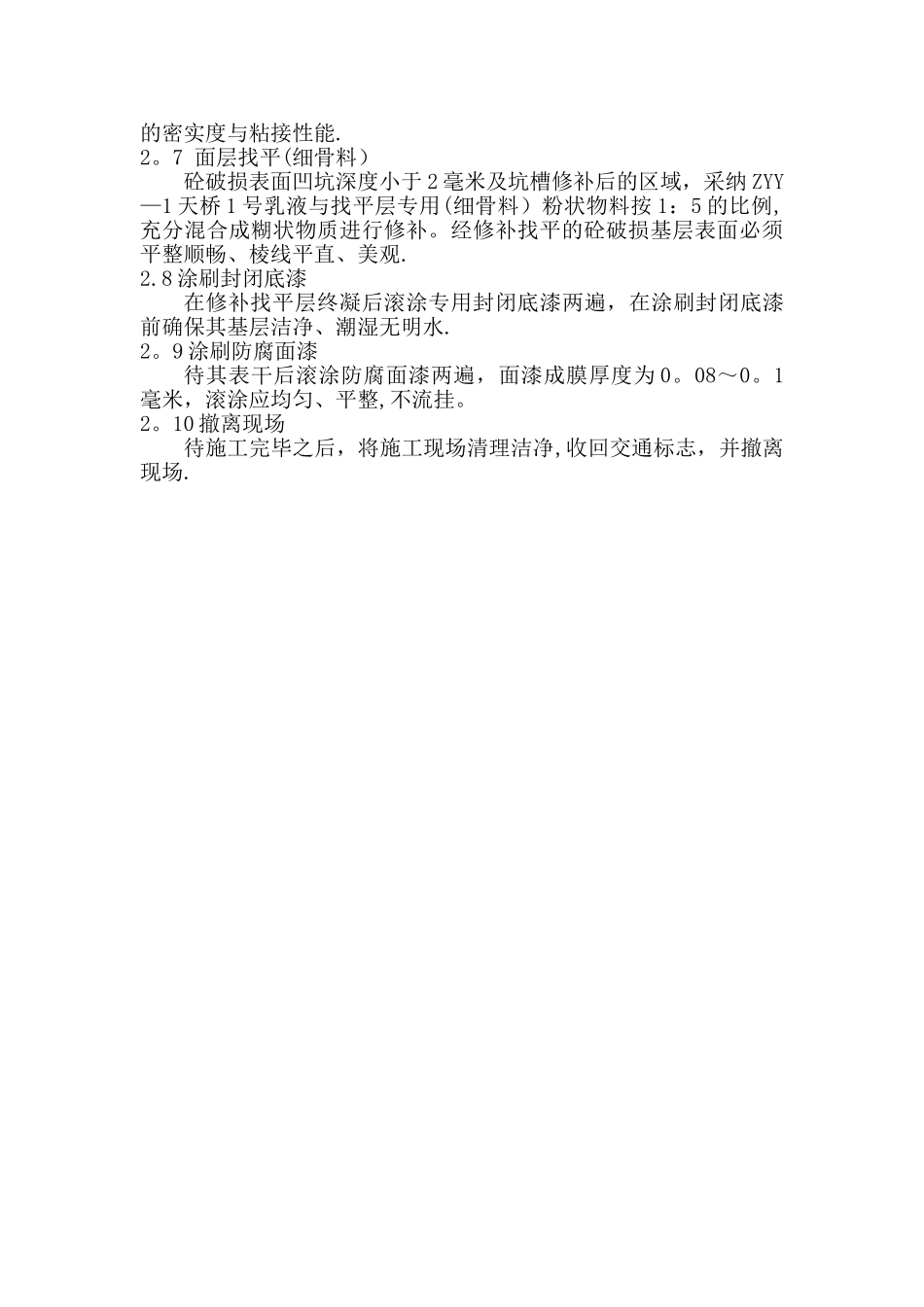

找平层一次施工厚度不得大于 10 毫米,大于10 毫米厚度的部位,需分层进行施工,以确保修补找平层具有良好
