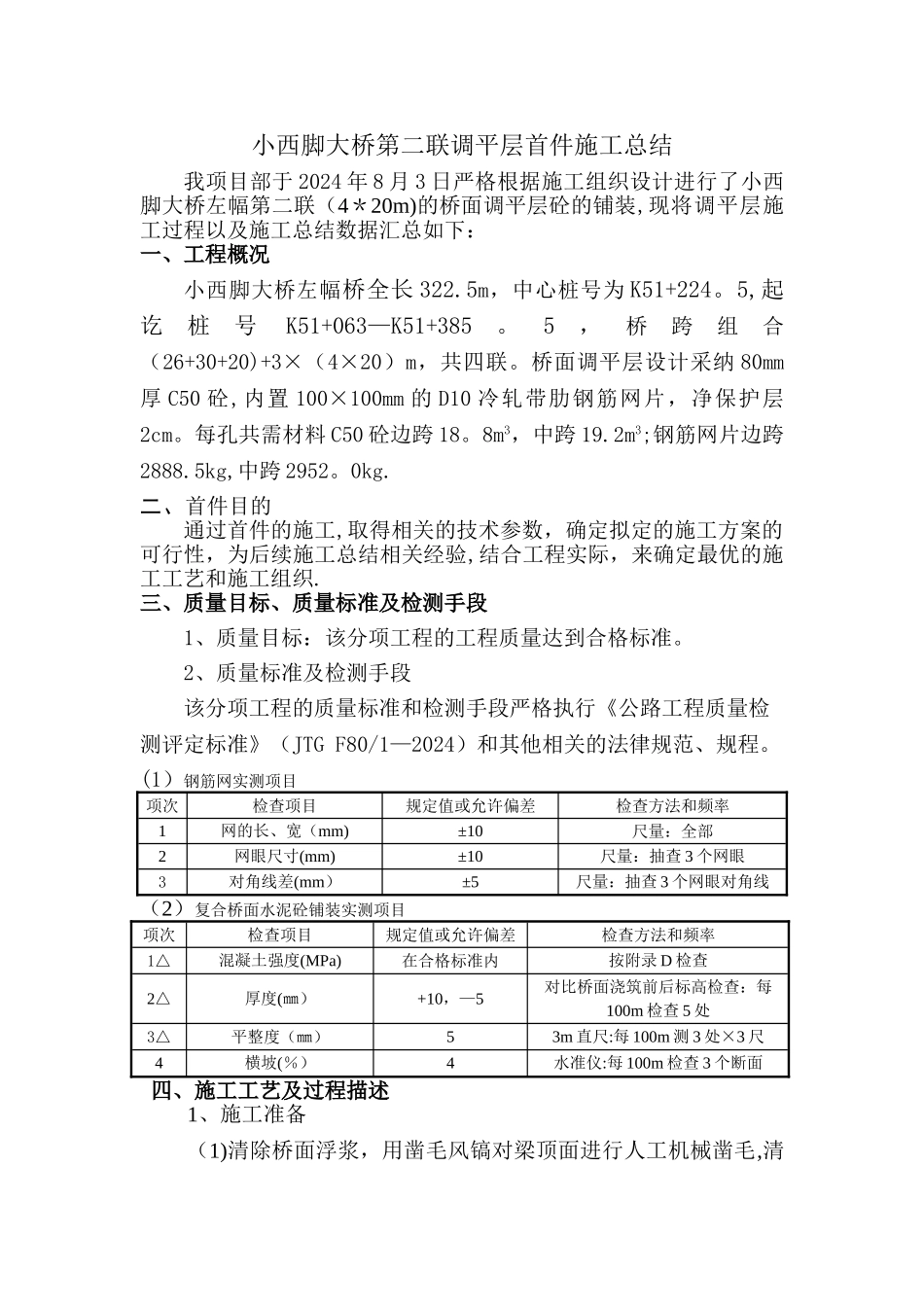

小西脚大桥第二联调平层首件施工总结我项目部于 2024 年 8 月 3 日严格根据施工组织设计进行了小西脚大桥左幅第二联(4*20m)的桥面调平层砼的铺装,现将调平层施工过程以及施工总结数据汇总如下:一、工程概况小西脚大桥左幅桥全长 322
5m,中心桩号为 K51+224
5,起讫桩号K51+063—K51+385
5,桥跨组合(26+30+20)+3×(4×20)m,共四联
桥面调平层设计采纳 80mm厚 C50 砼,内置 100×100mm 的 D10 冷轧带肋钢筋网片,净保护层2cm
每孔共需材料 C50 砼边跨 18
8m3,中跨 19
2m3;钢筋网片边跨2888
5kg,中跨 2952
二、首件目的通过首件的施工,取得相关的技术参数,确定拟定的施工方案的可行性,为后续施工总结相关经验,结合工程实际,来确定最优的施工工艺和施工组织
三、质量目标、质量标准及检测手段1、质量目标:该分项工程的工程质量达到合格标准
2、质量标准及检测手段该分项工程的质量标准和检测手段严格执行《公路工程质量检测评定标准》(JTG F80/1—2024)和其他相关的法律规范、规程
(1)钢筋网实测项目项次检查项目规定值或允许偏差检查方法和频率1网的长、宽(mm)±10尺量:全部2网眼尺寸(mm)±10尺量:抽查 3 个网眼3对角线差(mm)±5尺量:抽查 3 个网眼对角线(2)复合桥面水泥砼铺装实测项目项次检查项目规定值或允许偏差检查方法和频率1△混凝土强度(MPa)在合格标准内按附录 D 检查2△厚度(㎜)+10,—5对比桥面浇筑前后标高检查:每100m 检查 5 处3△平整度(㎜)53m 直尺:每 100m 测 3 处×3 尺4横坡(%)4水准仪:每 100m 检查 3 个断面四、施工工艺及过程描述 1、施工准备(1)清除桥面浮浆,用凿毛风镐对梁顶面进行人工机械凿毛,清扫桥面
