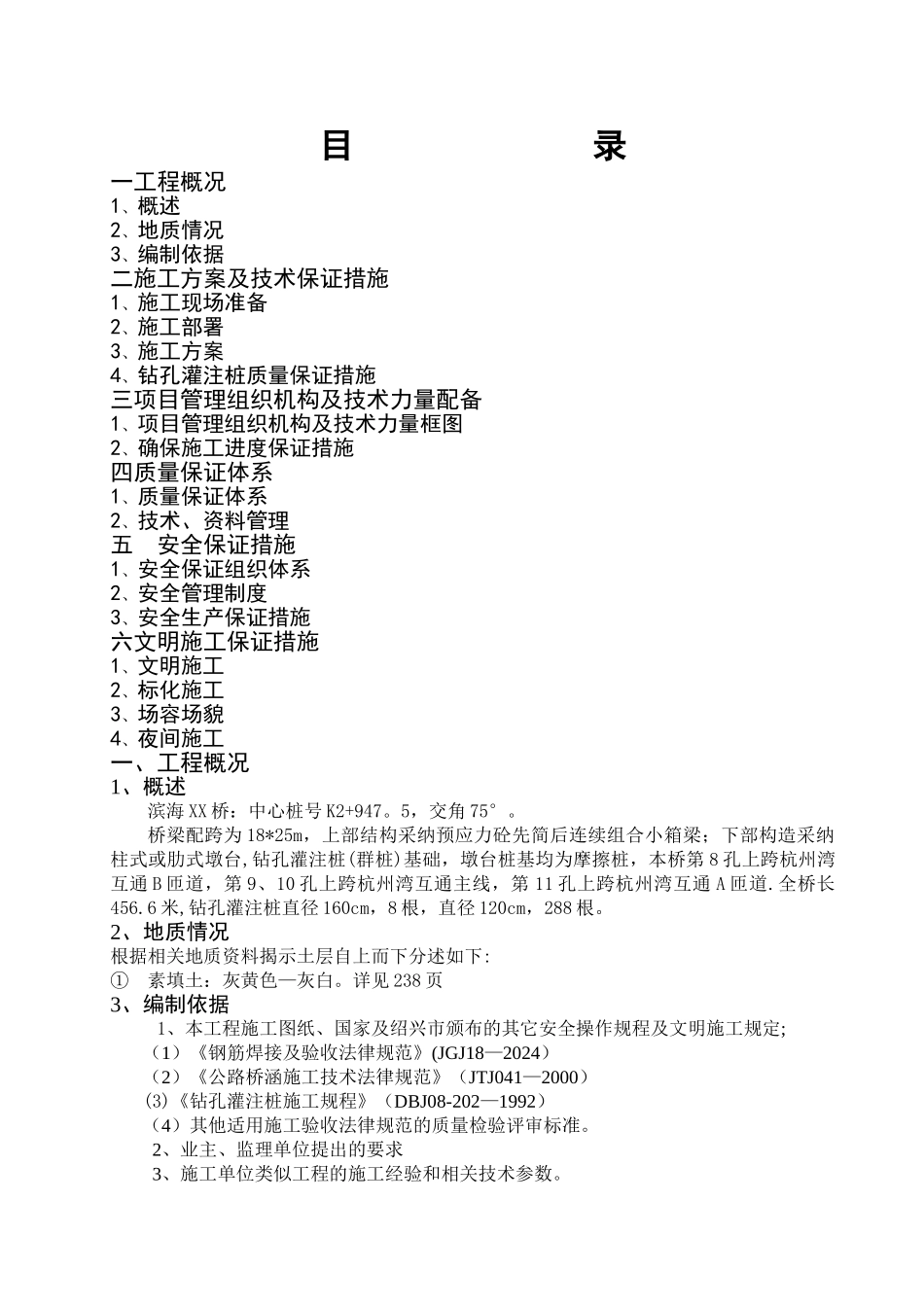

目 录一工程概况1、概述2、地质情况3、编制依据二施工方案及技术保证措施1、施工现场准备2、施工部署3、施工方案4、钻孔灌注桩质量保证措施三项目管理组织机构及技术力量配备1、项目管理组织机构及技术力量框图2、确保施工进度保证措施四质量保证体系1、质量保证体系2、技术、资料管理五 安全保证措施1、安全保证组织体系2、安全管理制度3、安全生产保证措施六文明施工保证措施1、文明施工2、标化施工3、场容场貌4、夜间施工一、工程概况1、概述滨海 XX 桥:中心桩号 K2+947
5,交角 75°
桥梁配跨为 18*25m,上部结构采纳预应力砼先简后连续组合小箱梁;下部构造采纳柱式或肋式墩台,钻孔灌注桩(群桩)基础,墩台桩基均为摩擦桩,本桥第 8 孔上跨杭州湾互通 B 匝道,第 9、10 孔上跨杭州湾互通主线,第 11 孔上跨杭州湾互通 A 匝道
全桥长456
6 米,钻孔灌注桩直径 160cm,8 根,直径 120cm,288 根
2、地质情况根据相关地质资料揭示土层自上而下分述如下:① 素填土:灰黄色—灰白
详见 238 页3、编制依据1、本工程施工图纸、国家及绍兴市颁布的其它安全操作规程及文明施工规定;(1)《钢筋焊接及验收法律规范》(JGJ18—2024)(2)《公路桥涵施工技术法律规范》(JTJ041—2000)(3)《钻孔灌注桩施工规程》(DBJ08-202—1992)(4)其他适用施工验收法律规范的质量检验评审标准
2、业主、监理单位提出的要求3、施工单位类似工程的施工经验和相关技术参数

二、施工方案及技术保证措施1、施工现场准备(1)施工便道及场地0#-9#墩充分利用滨海大道厚老路,10#—18#墩在征地红线外,借用土地设置 6米宽施工便道,便道共长为 300 米,施工便道作为材料,机械设备运输,砼浇注施工便道

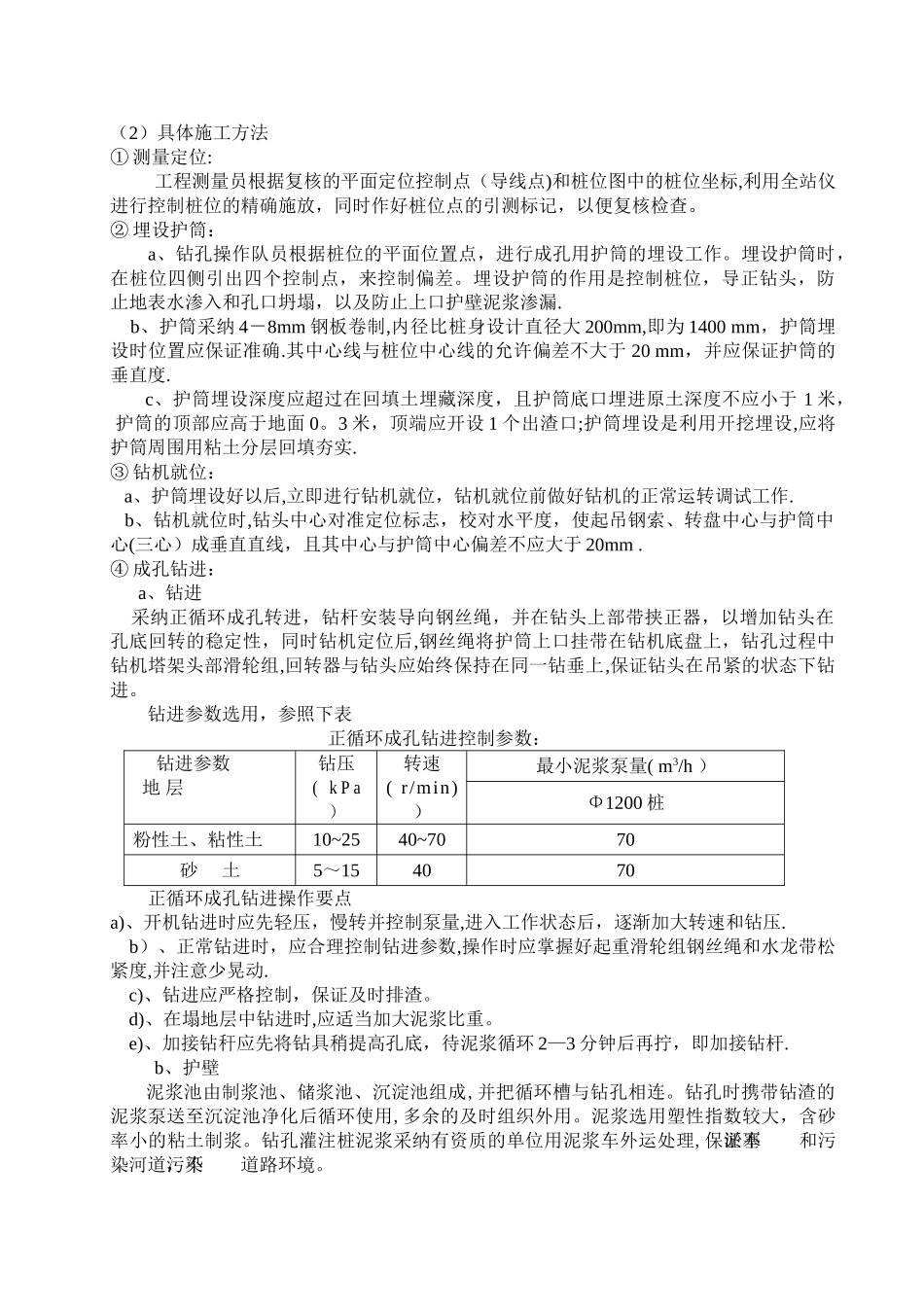

(2)施工用水、用电在钻孔灌注桩基础工程未正式进行前,将施
