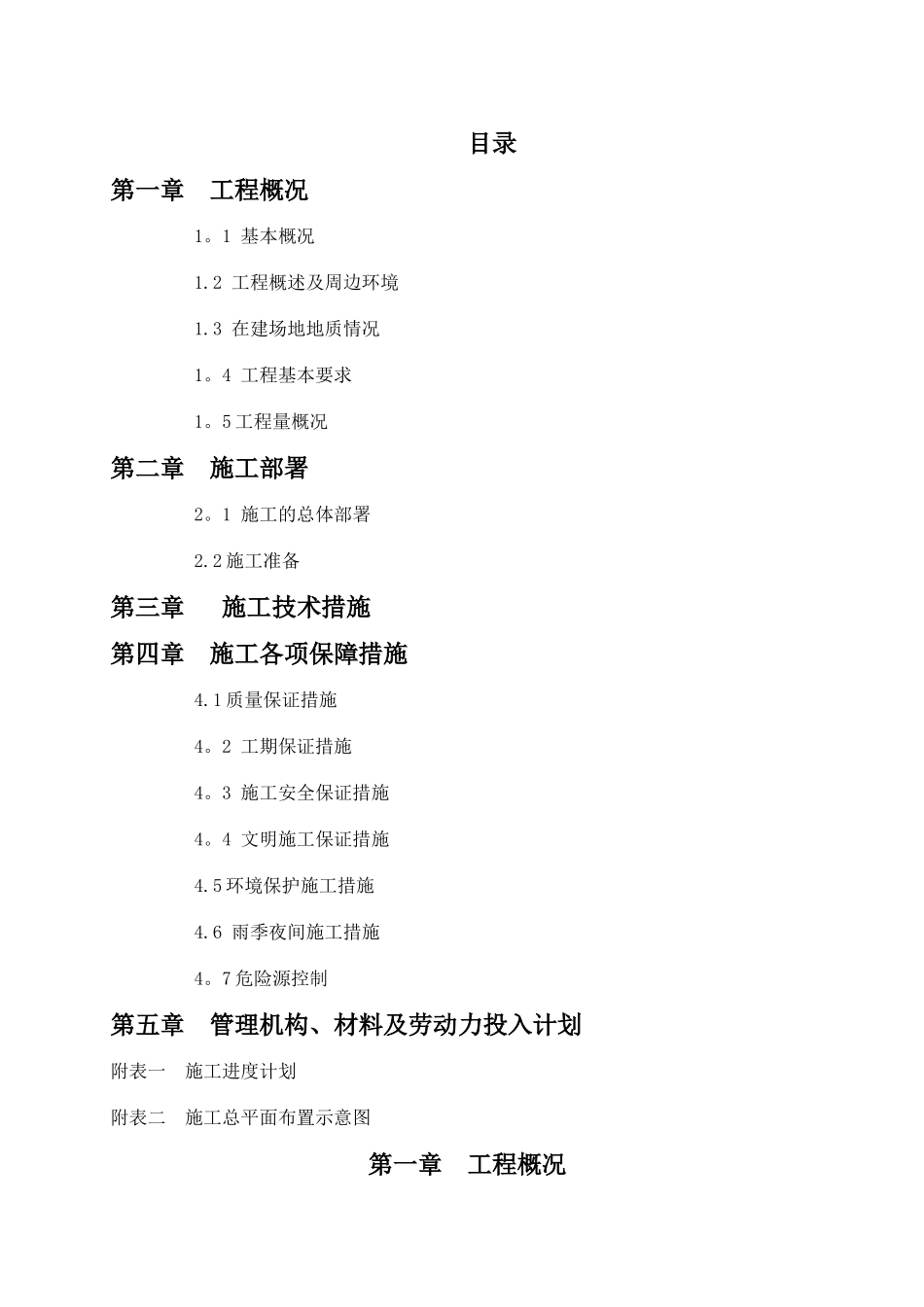

目录第一章 工程概况1
1 基本概况1
2 工程概述及周边环境1
3 在建场地地质情况1
4 工程基本要求1
5 工程量概况第二章 施工部署2
1 施工的总体部署2
2 施工准备第三章 施工技术措施第四章 施工各项保障措施4
1 质量保证措施4
2 工期保证措施4
3 施工安全保证措施4
4 文明施工保证措施4
5 环境保护施工措施4
6 雨季夜间施工措施4
7 危险源控制第五章 管理机构、材料及劳动力投入计划附表一 施工进度计划附表二 施工总平面布置示意图第一章 工程概况1

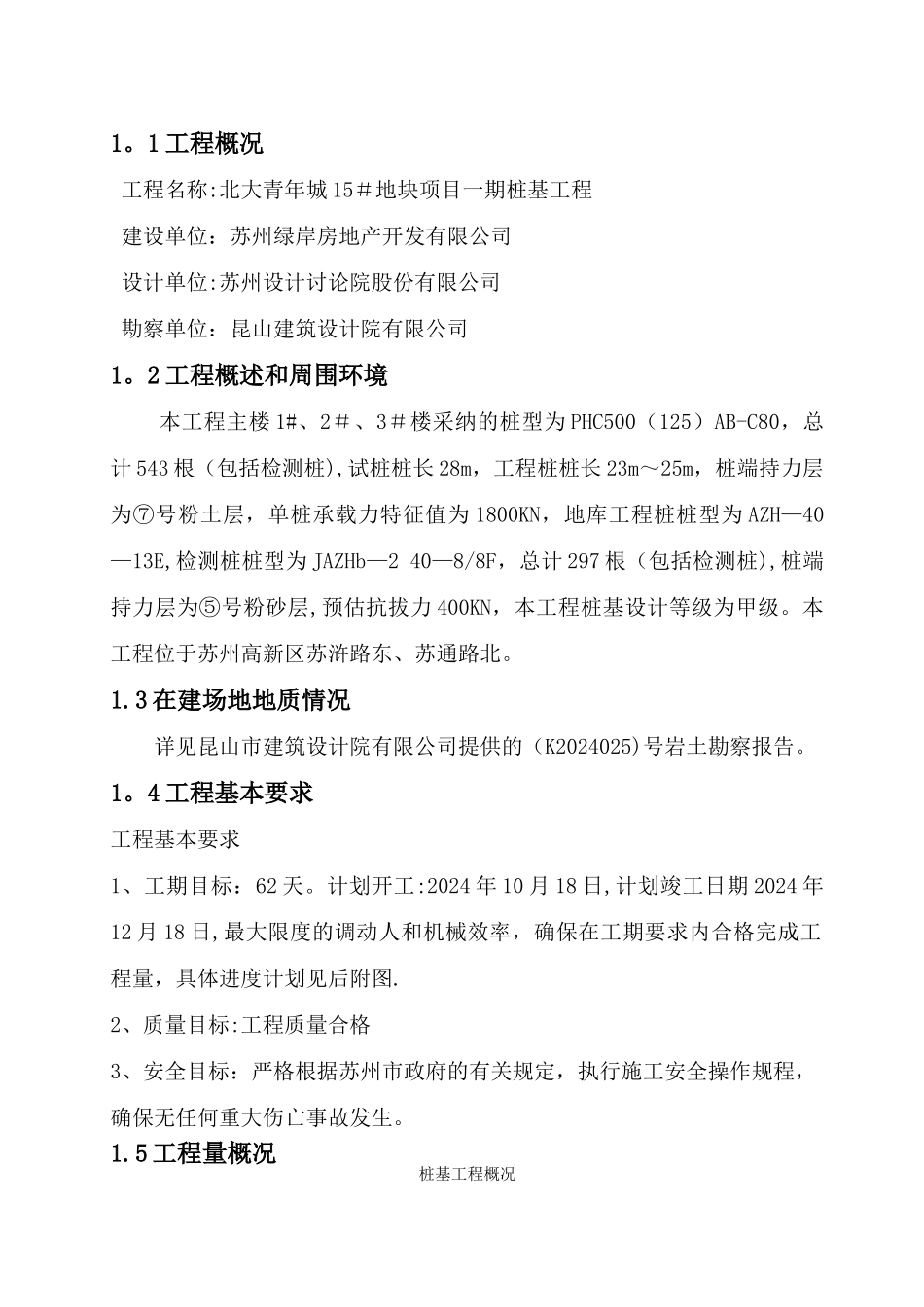

1 工程概况工程名称:北大青年城 15#地块项目一期桩基工程建设单位:苏州绿岸房地产开发有限公司设计单位:苏州设计讨论院股份有限公司勘察单位:昆山建筑设计院有限公司1
2 工程概述和周围环境本工程主楼 1#、2#、3#楼采纳的桩型为 PHC500(125)AB-C80,总计 543 根(包括检测桩),试桩桩长 28m,工程桩桩长 23m~25m,桩端持力层为⑦号粉土层,单桩承载力特征值为 1800KN,地库工程桩桩型为 AZH—40—13E,检测桩桩型为 JAZHb—2 40—8/8F,总计 297 根(包括检测桩),桩端持力层为⑤号粉砂层,预估抗拔力 400KN,本工程桩基设计等级为甲级
本工程位于苏州高新区苏浒路东、苏通路北
3 在建场地地质情况详见昆山市建筑设计院有限公司提供的(K2024025)号岩土勘察报告
4 工程基本要求工程基本要求1、工期目标:62 天
计划开工:2024 年 10 月 18 日,计划竣工日期 2024 年12 月 18 日,最大限度的调动人和机械效率,确保在工期要求内合格完成工程量,具体进度计划见后附图
2、质量目标:工程质量合格3、安全目标:严格根据苏州市政府的有关规定,执行施工安全操作规程,确保无任何重大伤亡事故发生

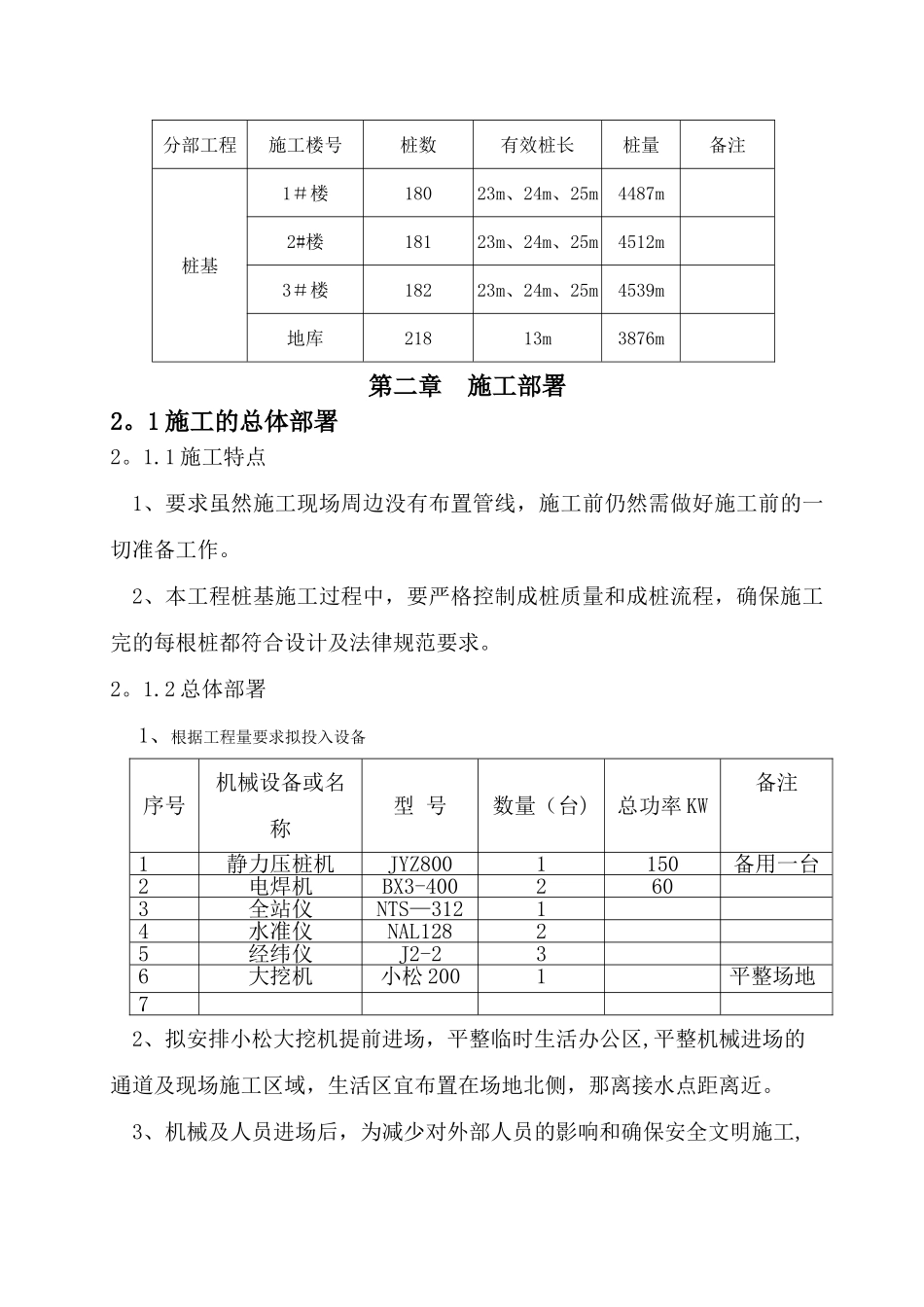

5 工程量概况桩基工程概况分部工程
