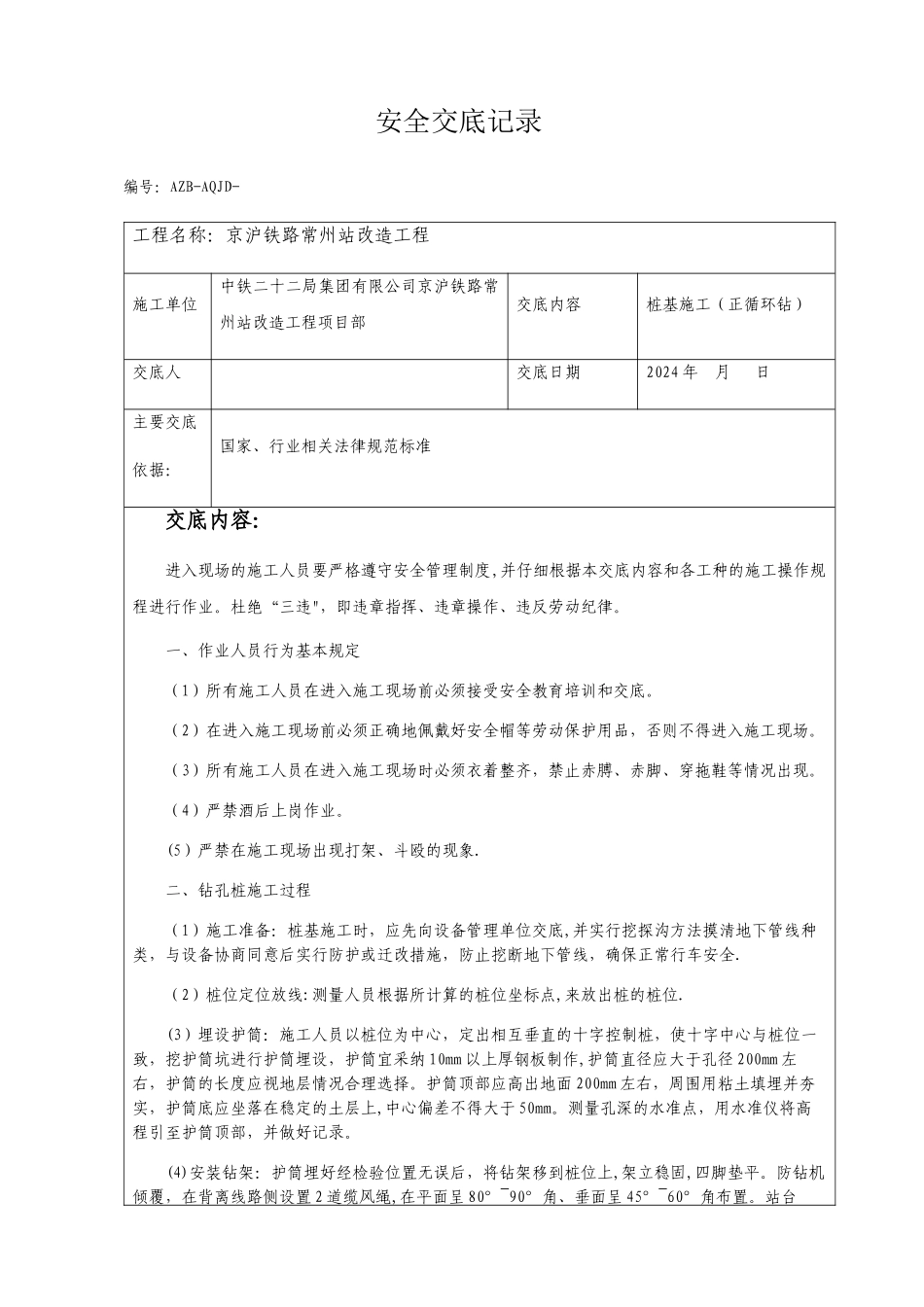

安全交底记录编号:AZB-AQJD- 工程名称:京沪铁路常州站改造工程施工单位中铁二十二局集团有限公司京沪铁路常州站改造工程项目部交底内容桩基施工(正循环钻)交底人交底日期2024 年 月 日主要交底依据:国家、行业相关法律规范标准交底内容:进入现场的施工人员要严格遵守安全管理制度,并仔细根据本交底内容和各工种的施工操作规程进行作业。杜绝“三违",即违章指挥、违章操作、违反劳动纪律。 一、作业人员行为基本规定(1)所有施工人员在进入施工现场前必须接受安全教育培训和交底。(2)在进入施工现场前必须正确地佩戴好安全帽等劳动保护用品,否则不得进入施工现场。(3)所有施工人员在进入施工现场时必须衣着整齐,禁止赤膊、赤脚、穿拖鞋等情况出现。(4)严禁酒后上岗作业。(5)严禁在施工现场出现打架、斗殴的现象.二、钻孔桩施工过程(1)施工准备:桩基施工时,应先向设备管理单位交底,并实行挖探沟方法摸清地下管线种类,与设备协商同意后实行防护或迁改措施,防止挖断地下管线,确保正常行车安全.(2)桩位定位放线:测量人员根据所计算的桩位坐标点,来放出桩的桩位.(3)埋设护筒:施工人员以桩位为中心,定出相互垂直的十字控制桩,使十字中心与桩位一致,挖护筒坑进行护筒埋设,护筒宜采纳 10mm 以上厚钢板制作,护筒直径应大于孔径 200mm 左右,护筒的长度应视地层情况合理选择。护筒顶部应高出地面 200mm 左右,周围用粘土填埋并夯实,护筒底应坐落在稳定的土层上,中心偏差不得大于 50mm。测量孔深的水准点,用水准仪将高程引至护筒顶部,并做好记录。(4)安装钻架:护筒埋好经检验位置无误后,将钻架移到桩位上,架立稳固,四脚垫平。防钻机倾覆,在背离线路侧设置 2 道缆风绳,在平面呈 80°~90°角、垂面呈 45°~60°角布置。站台下,埋设混凝土 800×800×800mm 地锚。地锚内预埋光圆直径 16mm 钢筋,呈环状.缆风绳用卡具与预埋光圆钢筋连接。移机过程防钻机倾覆,先把钻机井架放倒后在移机.(5)泥浆池设置:防止钻孔过程中泥浆外溢,围挡下部砌筑 20cm 高挡墙,焊接铁皮箱作为泥浆池。泥浆排放过程,防止泥浆管爆裂,泥浆管选用耐高压型有 3 倍安全系数的泥浆管.且管道中间不设置接头。(6)循环钻进成孔:本工程城际场钻孔灌注桩属于邻近营业线施工,考虑到不影响接触网安全,现场采纳经过改良回旋钻机,改良后的桩机尺寸为 3500×1500×4000mm(长×宽×高)。(7)下钢筋笼: 7.1 加工钢筋笼过程中,...
