新塘大桥新桩基围堰方案编制:复核审核:审批:江西中全建设工程有限公司日期:2024 年 6 月 8 日新塘大桥 0#~6#桩基围堰方案1
工程概况本标段起点 K12+985
25,本桥跨越萍水河,桥梁与水流方向的右夹角为 120°,上部结构采纳 16+4*30+16 米预应力砼空心板+小箱梁,先简支后桥面连续;下部结构桥台采纳肋板台配桩基础,桥墩采纳柱式墩,桥梁总长 159
6 米,其中 P1、P2、P3、P4 位于河道内
其余均穿田地、河堤、淤泥质水淹区
上部结构采纳桥面连续,下部采纳柱式桥墩,肋板式桥台,均采纳桩基础
0#台-6#墩及河道基本情况 (1)新塘大桥 0#台—6#墩桩基共计 36 根,0#与 6#台桩径1
2,1#—5#墩桩径 1
8m,桩长 12m-15m,0#台—6#墩桩顶控制标高为 81
28,河道常水位标高为 78
根据现场的实际情况,优先安排该桥的 A6 桥台、P5 系梁的施工,在上道工序完工后,并将河道流水通道偏移两侧施工位置,在 P1 墩、P2、P3、P4 墩处设置围堰等防护设施,预防河道流水渗漏进施工场地
施工至今桥的桥台台身施工中,实行桥台边加高围堰,保证泄洪断面来保证泄洪安全
(2)据现场情况计划在桥坡埂处各挖 2 个 10*10m 宽的泥浆池,深约 2、3m
用于泥浆循环,待下部灌注桩结束后同时泥浆经过沉淀后挖机挖走并外弃至弃土场
临时用水原则就近由市政管网接入解决,同时考虑洒水车运水;临时用电利用现场高压电网新上 1 台 350KVA 变压器,同时根据现场施工要求配备 1 台 40KW 的发电机作为用电高峰补充及电网停电使用,临时设施中项目部、生产区、钢筋加工区均在前进路,不影响萍水河道

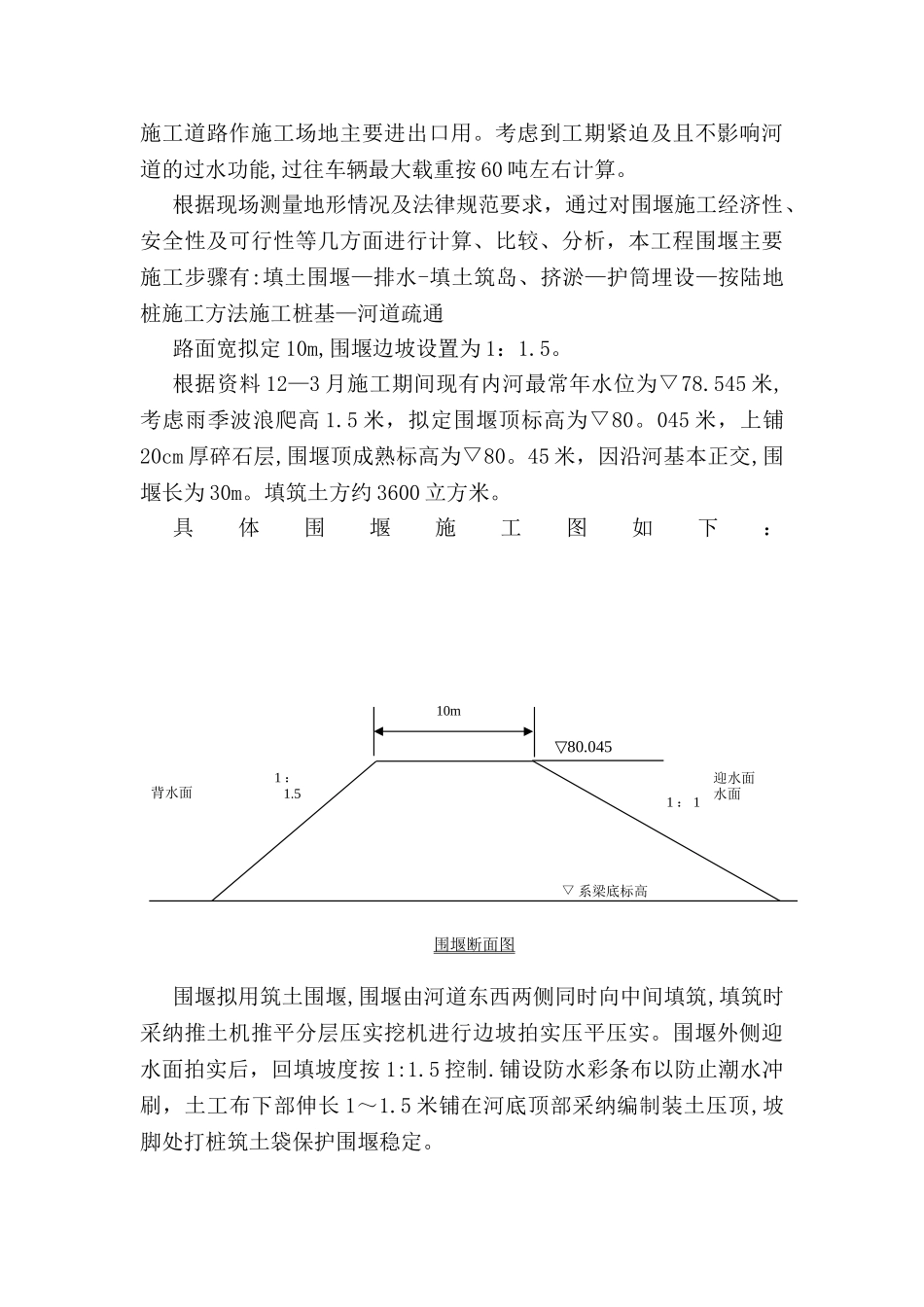

施工方法一、围堰导流渠施工方案萍水河河宽约 110 米,系季节河, 百年一遇设计水位为:83
700(注:高程系统采纳
