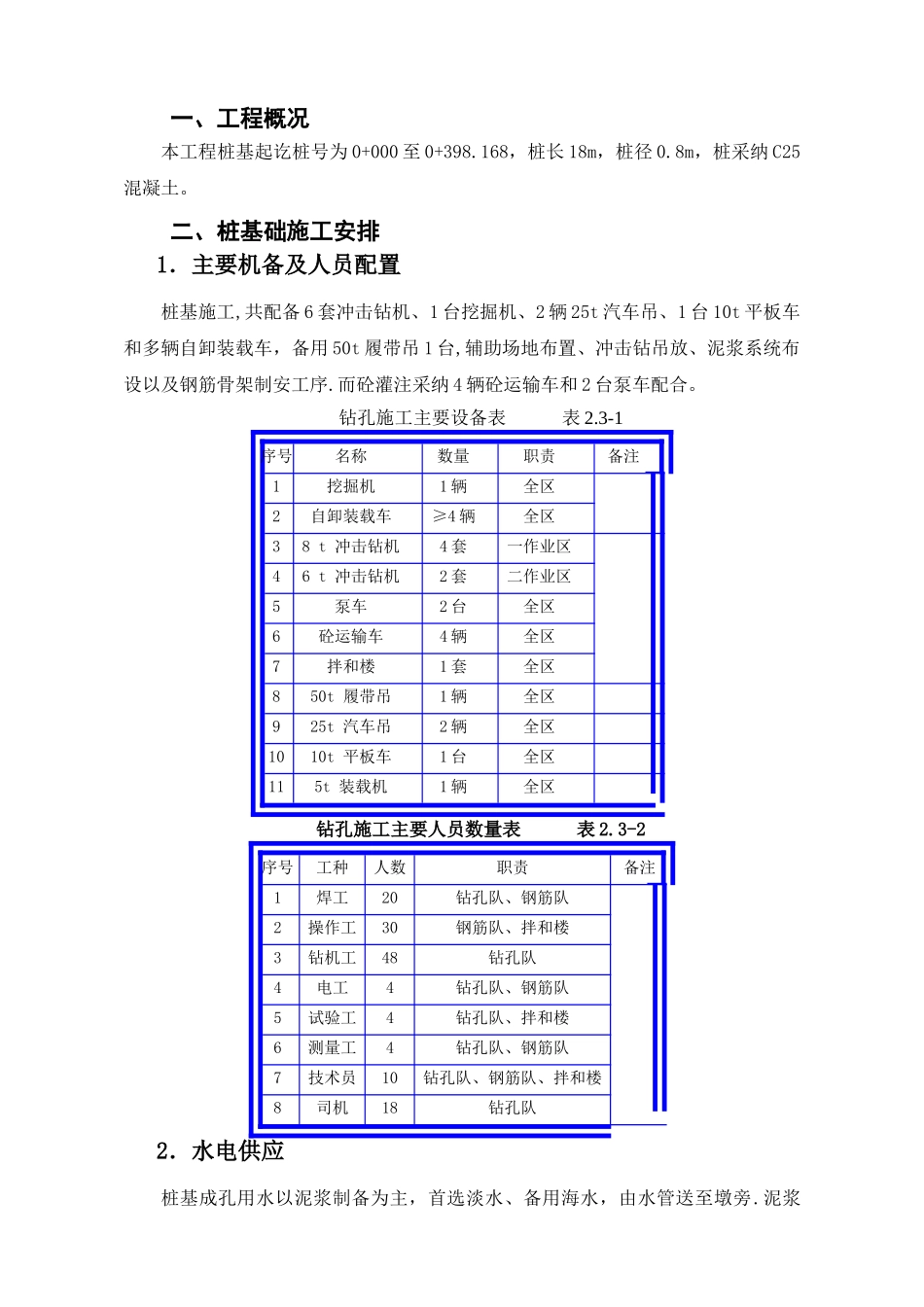

一、工程概况本工程桩基起讫桩号为 0+000 至 0+398
168,桩长 18m,桩径 0
8m,桩采纳 C25混凝土
二、桩基础施工安排1.主要机备及人员配置桩基施工,共配备 6 套冲击钻机、1 台挖掘机、2 辆 25t 汽车吊、1 台 10t 平板车和多辆自卸装载车,备用 50t 履带吊 1 台,辅助场地布置、冲击钻吊放、泥浆系统布设以及钢筋骨架制安工序
而砼灌注采纳 4 辆砼运输车和 2 台泵车配合
钻孔施工主要设备表 表 2
3-1序号名称数量职责备注1挖掘机1 辆全区2自卸装载车≥4 辆全区38 t 冲击钻机4 套一作业区46 t 冲击钻机2 套二作业区5泵车2 台全区6砼运输车4 辆全区7拌和楼1 套全区850t 履带吊1 辆全区925t 汽车吊2 辆全区1010t 平板车1 台全区115t 装载机1 辆全区钻孔施工主要人员数量表 表 2
3-2序号工种人数职责备注1焊工20钻孔队、钢筋队2操作工30钢筋队、拌和楼3钻机工48钻孔队4电工4钻孔队、钢筋队5试验工4钻孔队、拌和楼6测量工4钻孔队、钢筋队7技术员10钻孔队、钢筋队、拌和楼8司机18钻孔队2.水电供应桩基成孔用水以泥浆制备为主,首选淡水、备用海水,由水管送至墩旁
泥浆尽量周转使用,以节约水资源
用电由外电供足
管道铺设,均随施工便道外侧送至各施工墩,跨线时采纳管道或包裹保护,并埋置一定深度

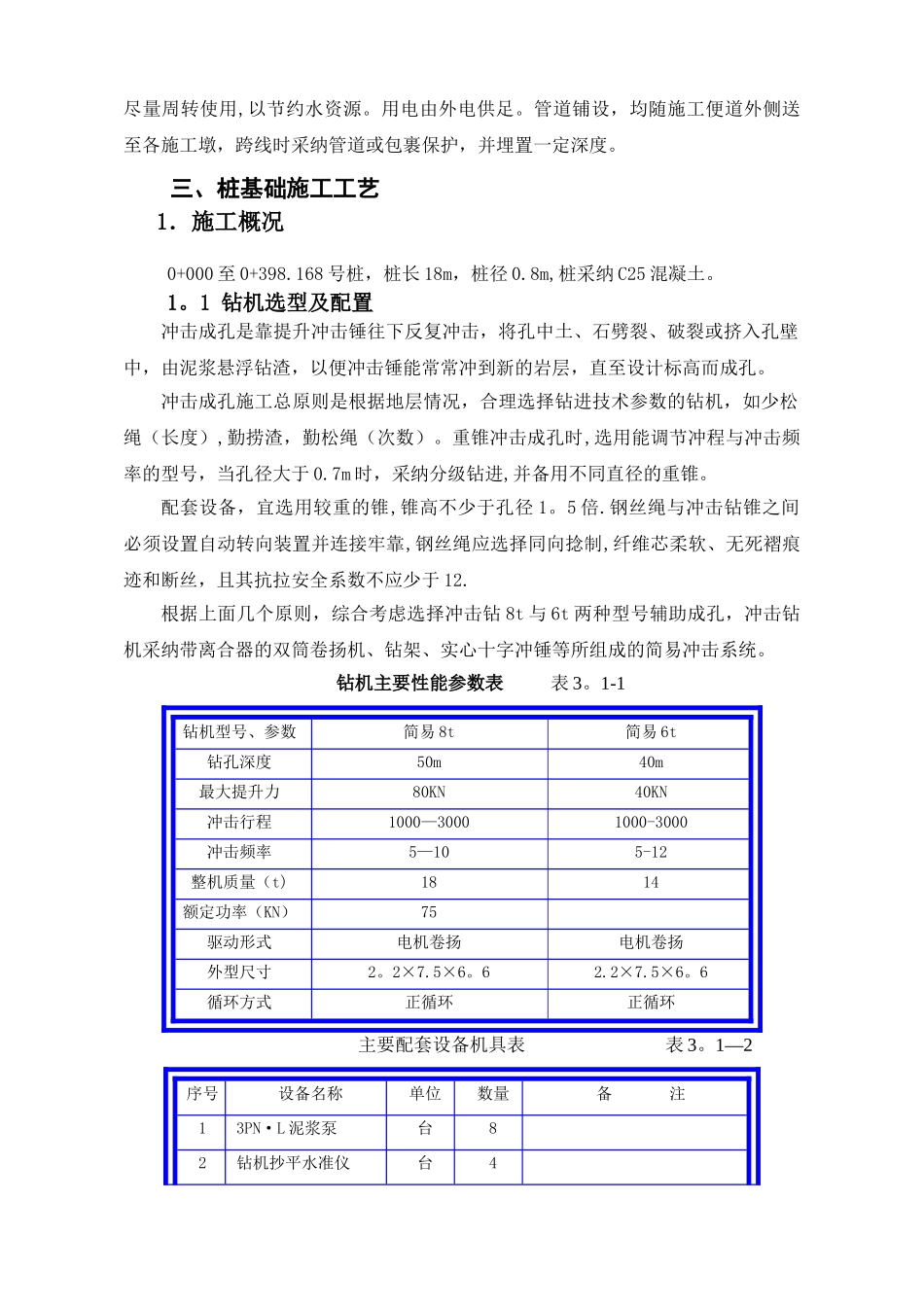

三、桩基础施工工艺1.施工概况0+000 至 0+398
168 号桩,桩长 18m,桩径 0
8m,桩采纳 C25 混凝土
1 钻机选型及配置冲击成孔是靠提升冲击锤往下反复冲击,将孔中土、石劈裂、破裂或挤入孔壁中,由泥浆悬浮钻渣,以便冲击锤能常常冲到新的岩层,直至设计标高而成孔
冲击成孔施工总原则是根据地层情况,合理选择钻进技术参数的钻机,如少松绳(长度),勤捞渣,勤松绳(次数)
重锥冲击成孔时,选用能调节
