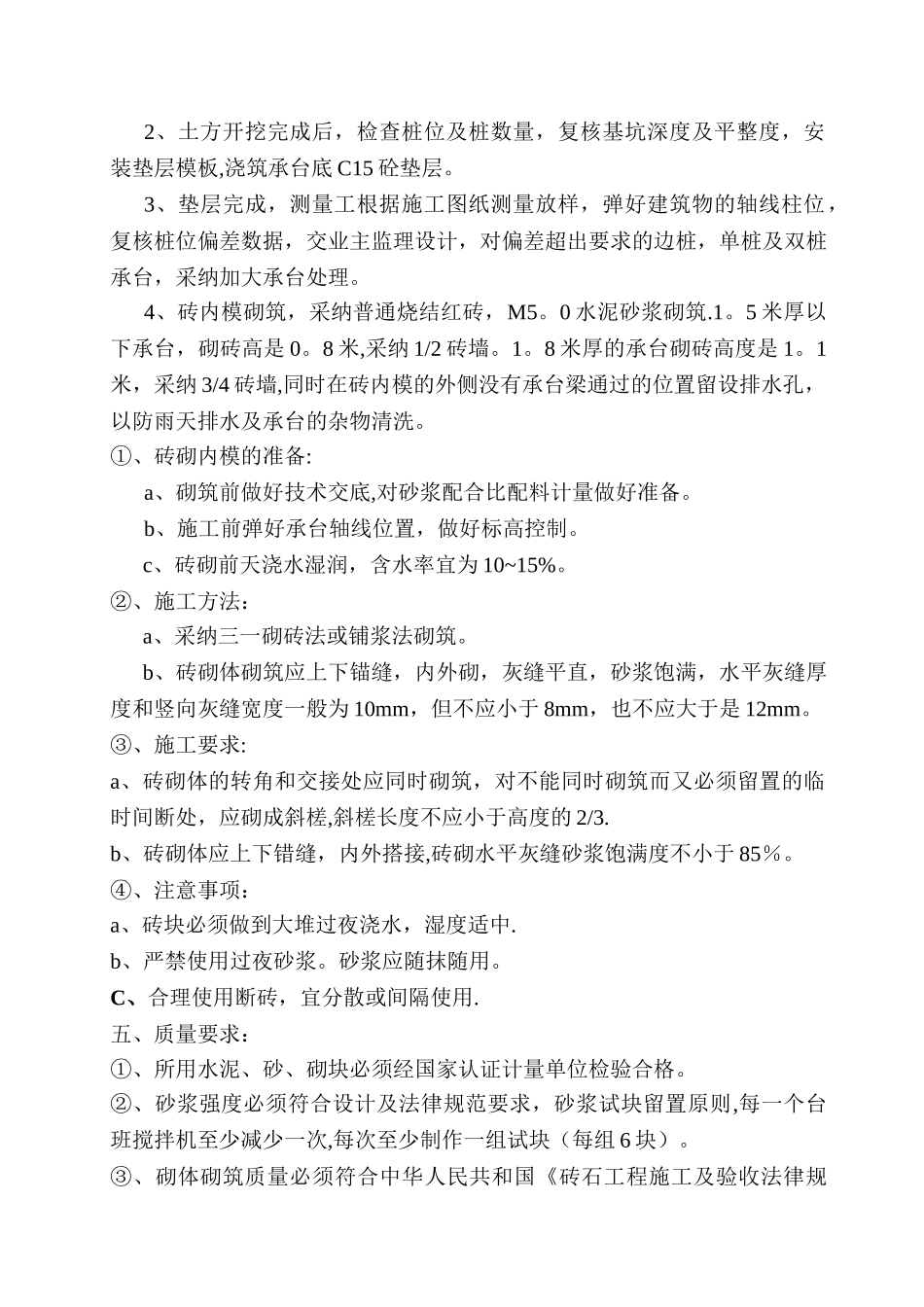

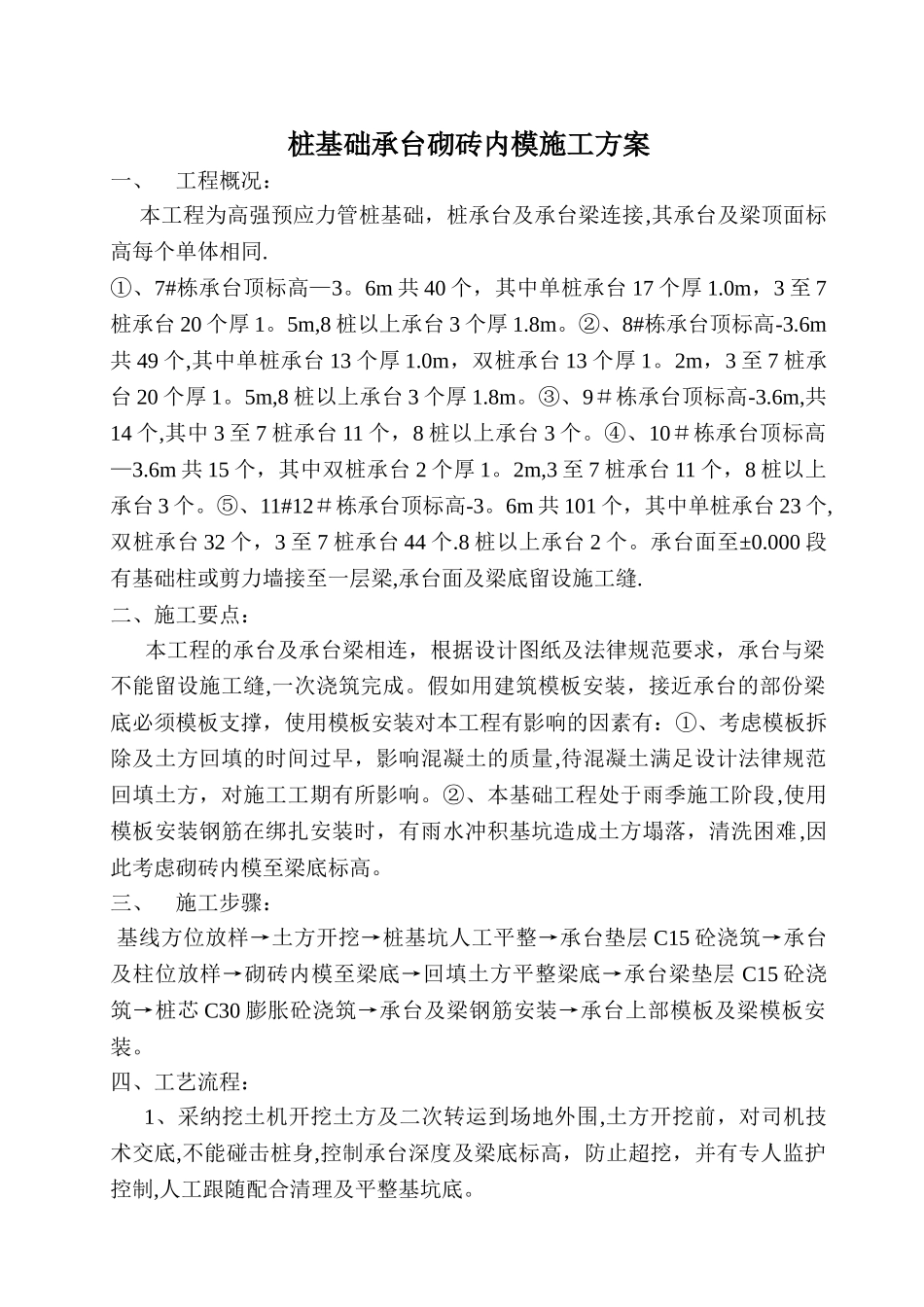

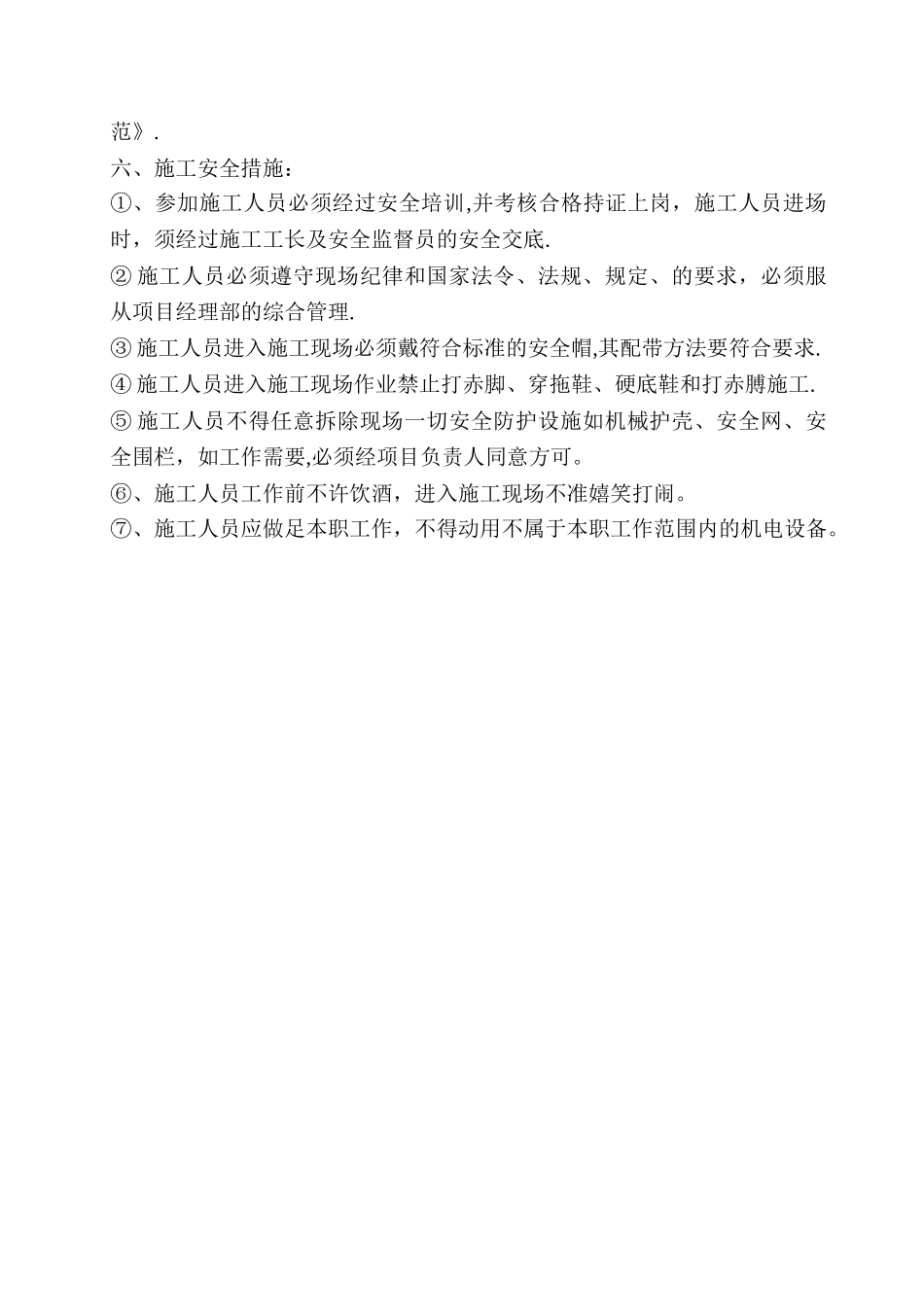

桩基础承台砌砖内模施工方案一、工程概况: 本工程为高强预应力管桩基础,桩承台及承台梁连接,其承台及梁顶面标高每个单体相同
①、7#栋承台顶标高—3
6m 共 40 个,其中单桩承台 17 个厚 1
0m,3 至 7桩承台 20 个厚 1
5m,8 桩以上承台 3 个厚 1
②、8#栋承台顶标高-3
6m共 49 个,其中单桩承台 13 个厚 1
0m,双桩承台 13 个厚 1
2m,3 至 7 桩承台 20 个厚 1
5m,8 桩以上承台 3 个厚 1
③、9#栋承台顶标高-3
6m,共14 个,其中 3 至 7 桩承台 11 个,8 桩以上承台 3 个
④、10#栋承台顶标高—3
6m 共 15 个,其中双桩承台 2 个厚 1
2m,3 至 7 桩承台 11 个,8 桩以上承台 3 个
⑤、11#12#栋承台顶标高-3
6m 共 101 个,其中单桩承台 23 个,双桩承台 32 个,3 至 7 桩承台 44 个
8 桩以上承台 2 个
承台面至±0
000 段有基础柱或剪力墙接至一层梁,承台面及梁底留设施工缝
二、施工要点: 本工程的承台及承台梁相连,根据设计图纸及法律规范要求,承台与梁不能留设施工缝,一次浇筑完成
假如用建筑模板安装,接近承台的部份梁底必须模板支撑,使用模板安装对本工程有影响的因素有:①、考虑模板拆除及土方回填的时间过早,影响混凝土的质量,待混凝土满足设计法律规范回填土方,对施工工期有所影响
