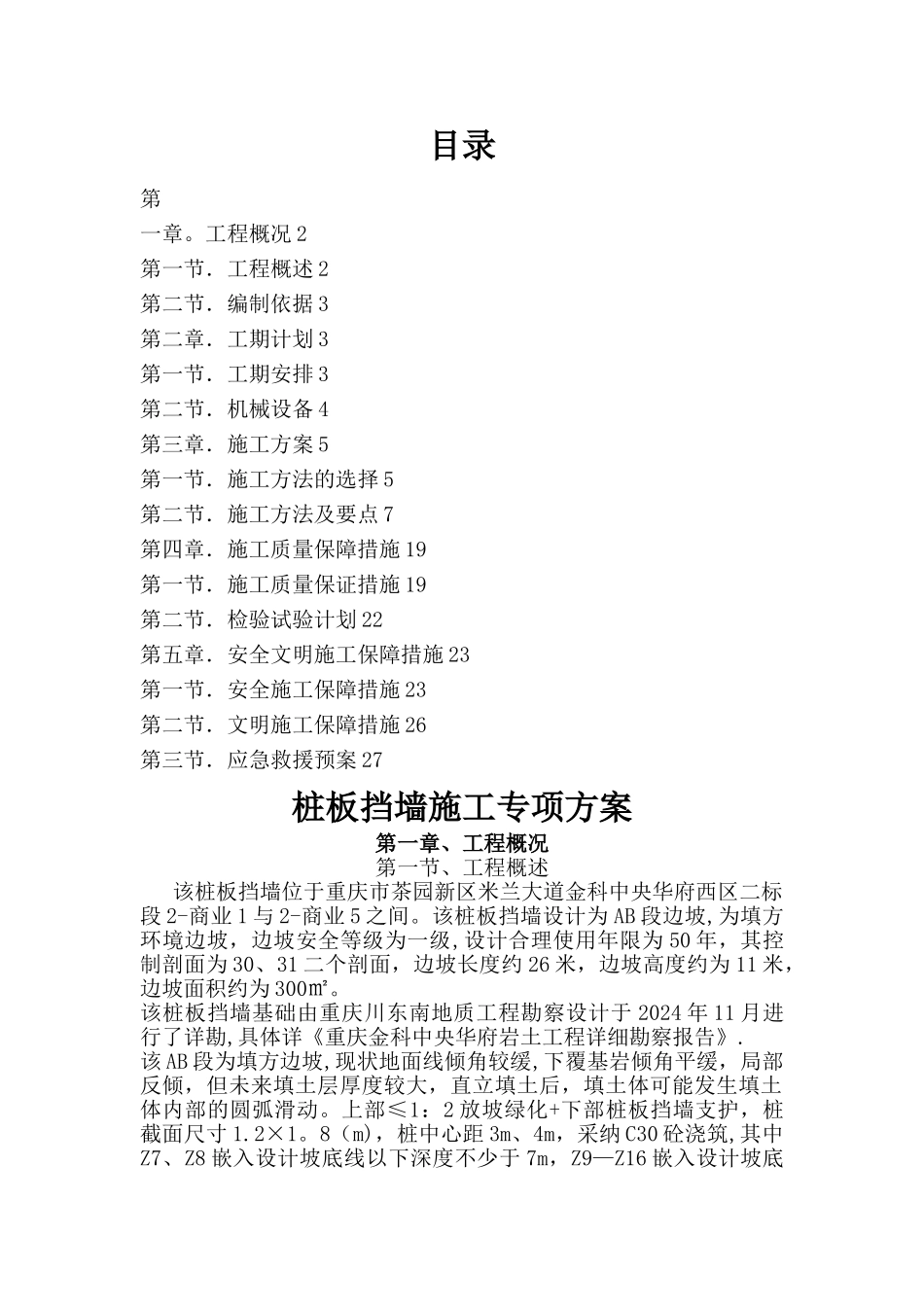

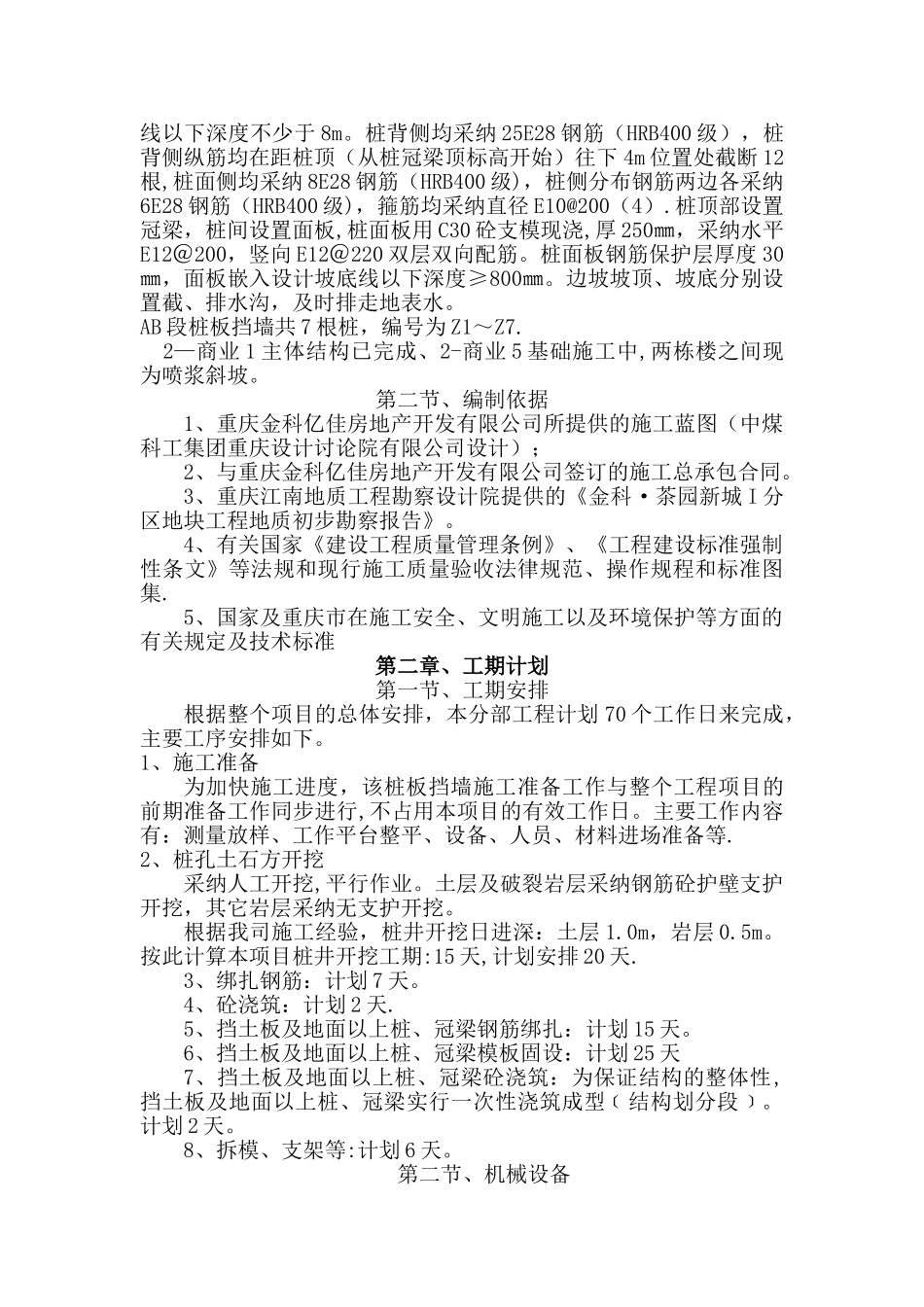

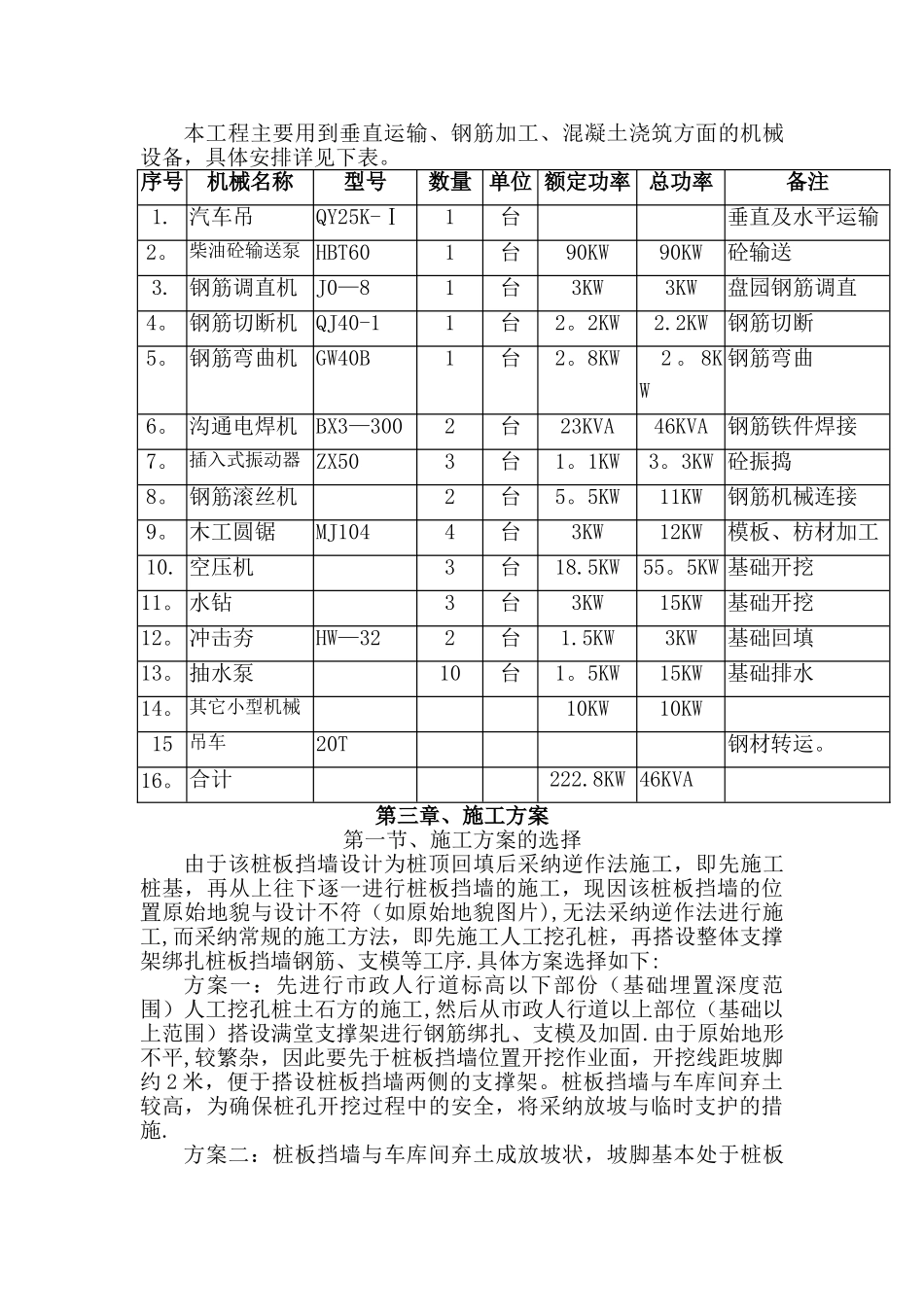

工程概况 2第一节.工程概述 2第二节.编制依据 3第二章.工期计划 3第一节.工期安排 3第二节.机械设备 4第三章.施工方案 5第一节.施工方法的选择 5第二节.施工方法及要点 7第四章.施工质量保障措施 19第一节.施工质量保证措施 19第二节.检验试验计划 22第五章.安全文明施工保障措施 23第一节.安全施工保障措施 23第二节.文明施工保障措施 26第三节.应急救援预案 27桩板挡墙施工专项方案第一章、工程概况第一节、工程概述该桩板挡墙位于重庆市茶园新区米兰大道金科中央华府西区二标段 2-商业 1 与 2-商业 5 之间
该桩板挡墙设计为 AB 段边坡,为填方环境边坡,边坡安全等级为一级,设计合理使用年限为 50 年,其控制剖面为 30、31 二个剖面,边坡长度约 26 米,边坡高度约为 11 米,边坡面积约为 300㎡
该桩板挡墙基础由重庆川东南地质工程勘察设计于 2024 年 11 月进行了详勘,具体详《重庆金科中央华府岩土工程详细勘察报告》
该 AB 段为填方边坡,现状地面线倾角较缓,下覆基岩倾角平缓,局部反倾,但未来填土层厚度较大,直立填土后,填土体可能发生填土体内部的圆弧滑动
上部≤1:2 放坡绿化+下部桩板挡墙支护,桩截面尺寸 1
8(m),桩中心距 3m、4m,采纳 C30 砼浇筑,其中Z7、Z8 嵌入设计坡底线以下深度不少于 7m,Z9—Z16 嵌入设计坡底线以下深度不少于 8m
桩背侧均采纳 25E28 钢筋(HRB400 级),桩背侧纵筋均在距桩顶(从桩冠梁顶标高开始)往下 4m 位置处截断 12根,桩面侧均采纳 8E28 钢筋(HRB400 级),桩侧分布钢筋两边各采纳6E28 钢筋(HRB400 级),箍筋均采纳直径 E10@200(4)
桩顶部设置冠梁,桩间设置面板,桩面板用 C30 砼支模现浇,厚 250㎜,采纳水
