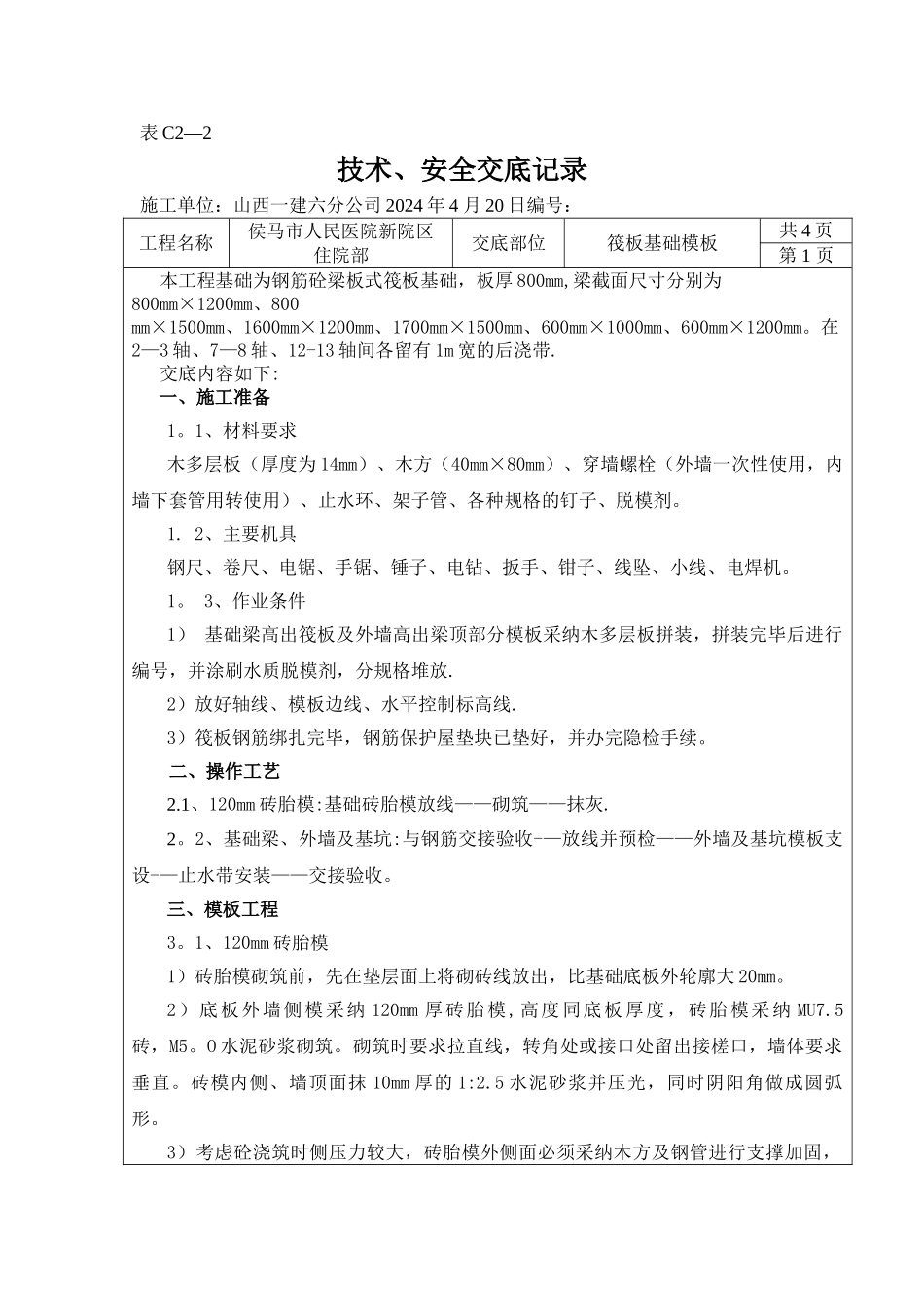

表 C2—2技术、安全交底记录施工单位:山西一建六分公司 2024 年 4 月 20 日编号:工程名称侯马市人民医院新院区住院部交底部位筏板基础模板共 4 页第 1 页本工程基础为钢筋砼梁板式筏板基础,板厚 800mm,梁截面尺寸分别为800mm×1200mm、800 mm×1500mm、1600mm×1200mm、1700mm×1500mm、600mm×1000mm、600mm×1200mm
在2—3 轴、7—8 轴、12-13 轴间各留有 1m 宽的后浇带
交底内容如下:一、施工准备1
1、材料要求木多层板(厚度为 14mm)、木方(40mm×80mm)、穿墙螺栓(外墙一次性使用,内墙下套管用转使用)、止水环、架子管、各种规格的钉子、脱模剂
2、主要机具钢尺、卷尺、电锯、手锯、锤子、电钻、扳手、钳子、线坠、小线、电焊机
3、作业条件1) 基础梁高出筏板及外墙高出梁顶部分模板采纳木多层板拼装,拼装完毕后进行编号,并涂刷水质脱模剂,分规格堆放
2)放好轴线、模板边线、水平控制标高线
3)筏板钢筋绑扎完毕,钢筋保护屋垫块已垫好,并办完隐检手续
二、操作工艺2
1、120mm 砖胎模:基础砖胎模放线——砌筑——抹灰
2、基础梁、外墙及基坑:与钢筋交接验收-—放线并预检——外墙及基坑模板支设-—止水带安装——交接验收
三、模板工程3
1、120mm 砖胎模1)砖胎模砌筑前,先在垫层面上将砌砖线放出,比基础底板外轮廓大 20mm
2)底板外墙侧模采纳 120mm 厚砖胎模,高度同底板厚度,砖胎模采纳 MU7
O 水泥砂浆砌筑
砌筑时要求拉直线,转角处或接口处留出接槎口,墙体要求垂直
砖模内侧、墙顶面抹 10mm 厚的 1:2
5 水泥砂浆并压光,同时阴阳角做成圆弧形
3)考虑砼浇筑时侧压力较大,砖胎模外侧面必须采纳木方及钢管进行支撑加固,支技术负责人:交
