拆除方案及价格本工程预算单价为;1
不含垃圾清运和钢筋切割每立方 180×800 立方=144000 元 废料归甲方所有(以实际工程量计算)2
含垃圾清运和钢筋切割每立方 30×800 立方=24000 元废料归乙方所有(以实际工程量计算)基本情况一、工程概况根据天津市项目建设规划要求,现需将基坑混泥土梁进行拆除
待拆迁建筑物为 2 层钢筋混泥土梁,总面积约为立方米
根据本次工程实际情况,估计拆除工期为 10 天
二、 施工环境拟拆除的建筑物位于内,与其它单位均有围墙隔离,待拆除的建筑物与隔离围墙均有一定距离
施工环境较好
三、拆除方案的选择 根据本次工程的实际情况,工期短,为保证拆除工程的安全、高效
拟采纳机械、人工配合拆除
液压剪和破裂锤粱体进行定向破裂梁柱,人工进行局部清理
四、施工步骤1、 在拆除施工单位进场进行拆除作业前,做好施工标识及警示,严禁无关人员进入作业区域及建渣可能溅落区域;2、 拟拆除建筑物内物品,设施等,在施工前必须全部搬迁;3、 施工人员进场,对需保护的部位进行覆盖防护,以免建渣溅落伤及
;4、破裂锤进场,并用 50T 的吊车把破裂锤吊至施工位置,对梁柱划定区域内进行分段式破裂钢筋混凝土
五、拆除施工安排及方法1
液压破裂锤进场时,如需要用竹夹板铺设临时道路,以免机械前进时压坏地面
2、液压破裂机对其直接进行破裂拆除
3、人工清理废渣和残值
4、人工清理死角混凝土
在专职技术指挥人员下对划定的区域破裂
破裂同时洒水降尘
严禁在非破裂区域内破裂
非破裂区域内的混凝土由人工清理
5、破裂一块后,破裂机后退,人工铺设跳板,用氧割切断钢筋和镀锌板,用撬棍、凿子、铁锤小心清理洁净主梁上剩余混泥土
清理出来的钢筋及其他残值运送至指定地点码放
6、完成后破裂机再对另一块破裂,按以上方法进行施工,批次进行,直至整个拆除完成

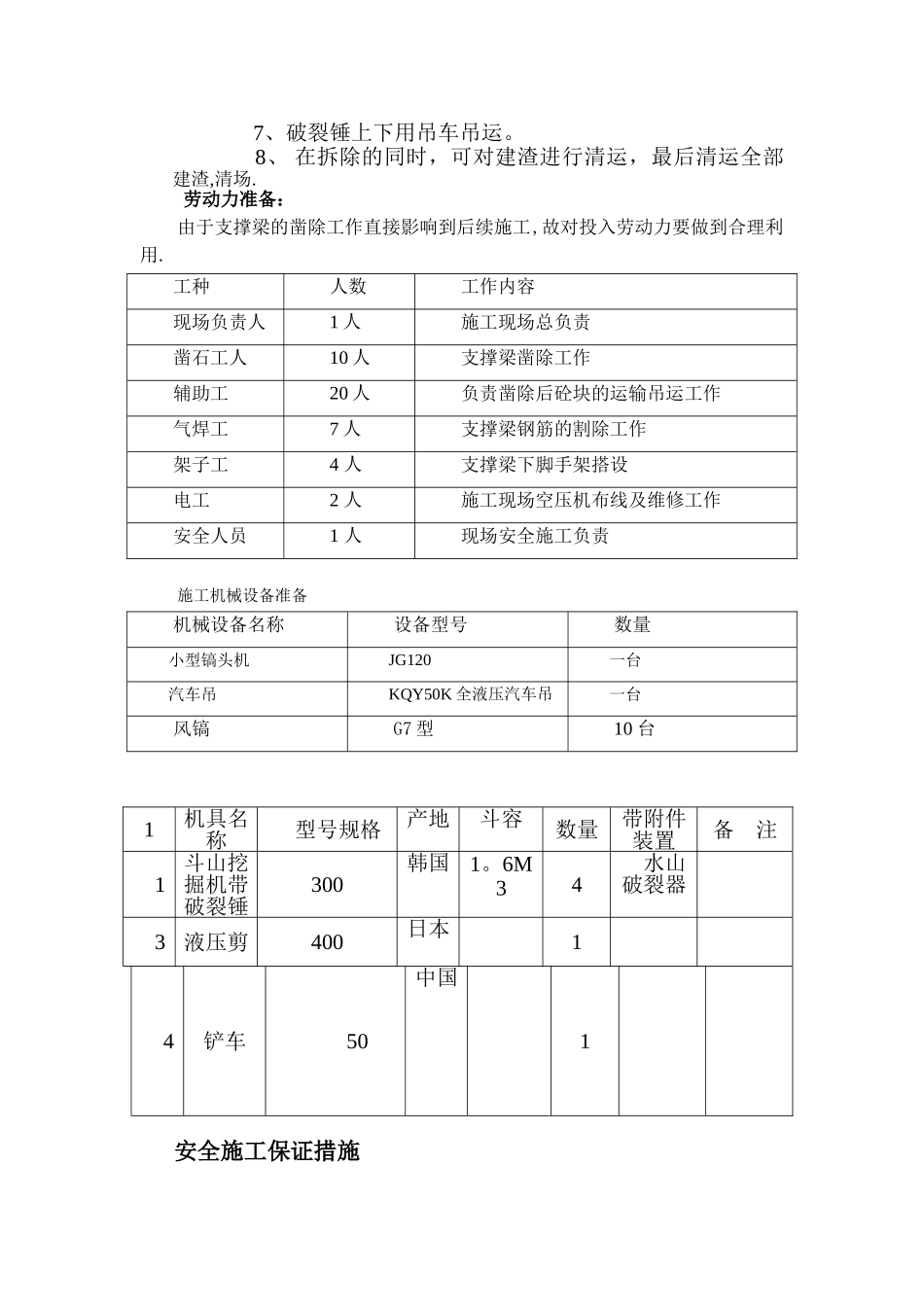

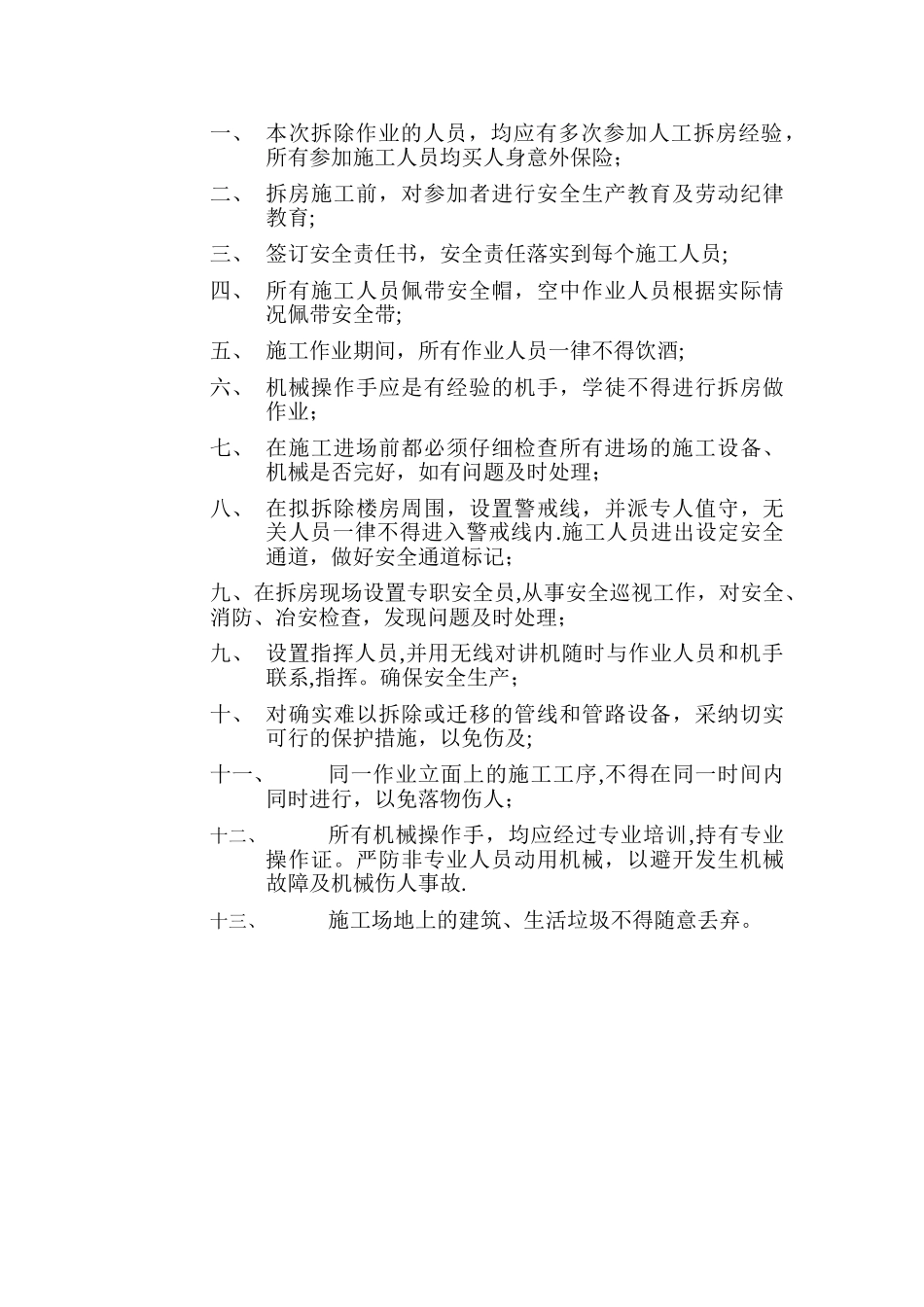

7、破裂锤上下用吊车吊运
