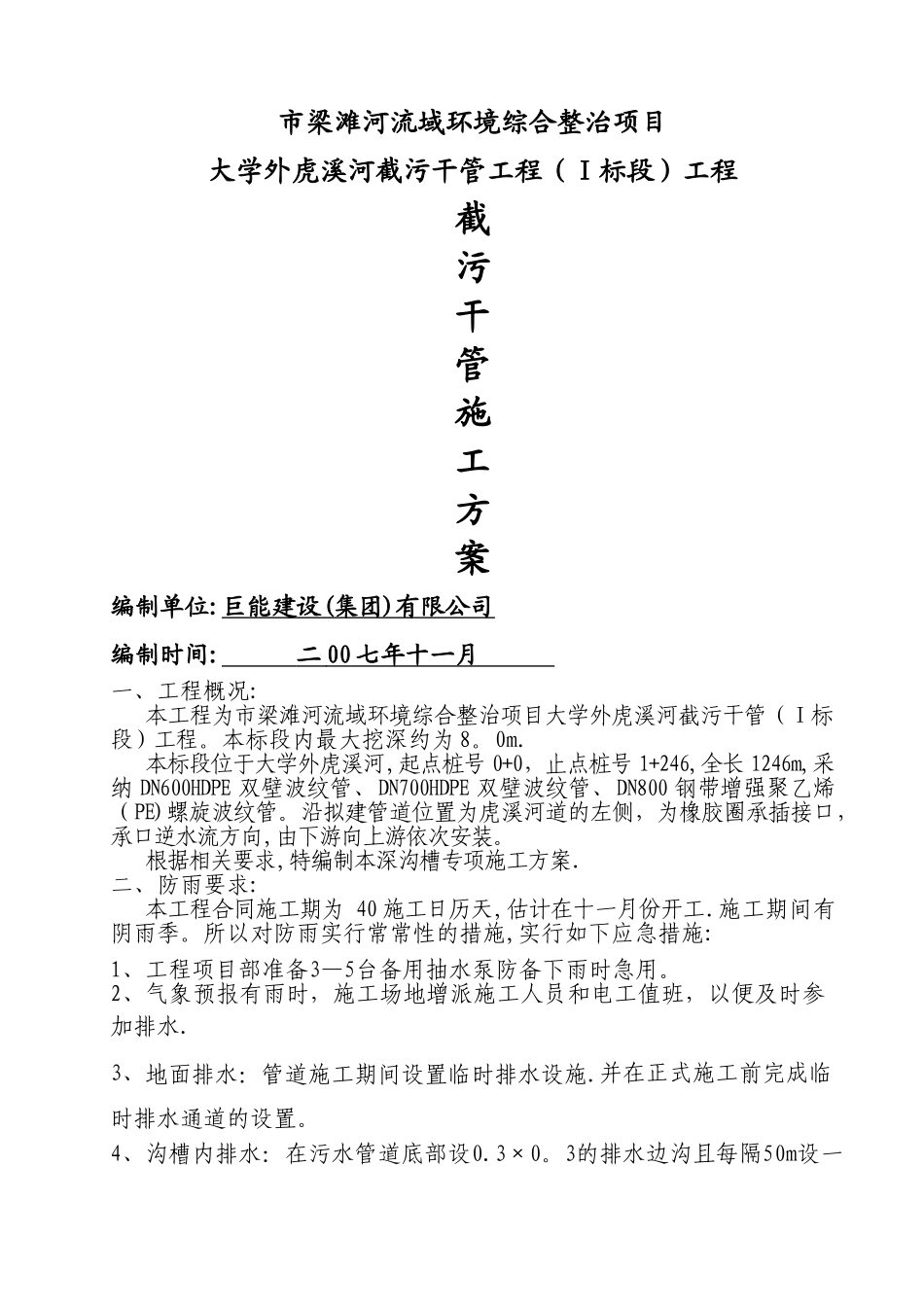

市梁滩河流域环境综合整治项目大学外虎溪河截污干管工程(Ⅰ标段)工程截污干管施工方案编制单位:巨能建设 ( 集团 ) 有限公司 编制时间: 二 00 七年十一月 一、工程概况:本工程为市梁滩河流域环境综合整治项目大学外虎溪河截污干管(Ⅰ标段)工程
本标段内最大挖深约为 8
本标段位于大学外虎溪河,起点桩号 0+0,止点桩号 1+246,全长 1246m,采纳 DN600HDPE 双壁波纹管、DN700HDPE 双壁波纹管、DN800 钢带增强聚乙烯(PE)螺旋波纹管
沿拟建管道位置为虎溪河道的左侧,为橡胶圈承插接口,承口逆水流方向,由下游向上游依次安装
根据相关要求,特编制本深沟槽专项施工方案
二、防雨要求:本工程合同施工期为 40 施工日历天,估计在十一月份开工
施工期间有阴雨季
所以对防雨实行常常性的措施,实行如下应急措施:1、工程项目部准备3—5台备用抽水泵防备下雨时急用
2、气象预报有雨时,施工场地增派施工人员和电工值班,以便及时参加排水
3、地面排水:管道施工期间设置临时排水设施
并在正式施工前完成临时排水通道的设置

4、沟槽内排水:在污水管道底部设0
3的排水边沟且每隔50m设一集水井以φ100mm口径污水泵抽排
5、井点降水的一般措施①井点设备运转正常后,保持连续抽水
出水排出降水范围外
②井点正常运行时,发现水质浑浊,分析其原因并实行相应的措施
③拔除井管后,土中留有的孔穴及时用瓜米石灌实
三、深沟槽施工1、关于深槽开挖措施:测放沟槽的开挖中心线,确定槽口开挖宽度,并用石灰线标明开挖边线,开挖过程中如遇有土质较差的地段应加大开槽坡度,开挖时应及时安设支撑系统,防止塌方事故发生,严格控制中线和槽底高程

开挖口线5米以内,不得堆土或堆放杂物
采纳履带式挖土机挖土,由于本工程地段处于回填层、粉质粘土、粉质砂土等,所以边坡按(表1)放坡系数进行放坡,开挖
