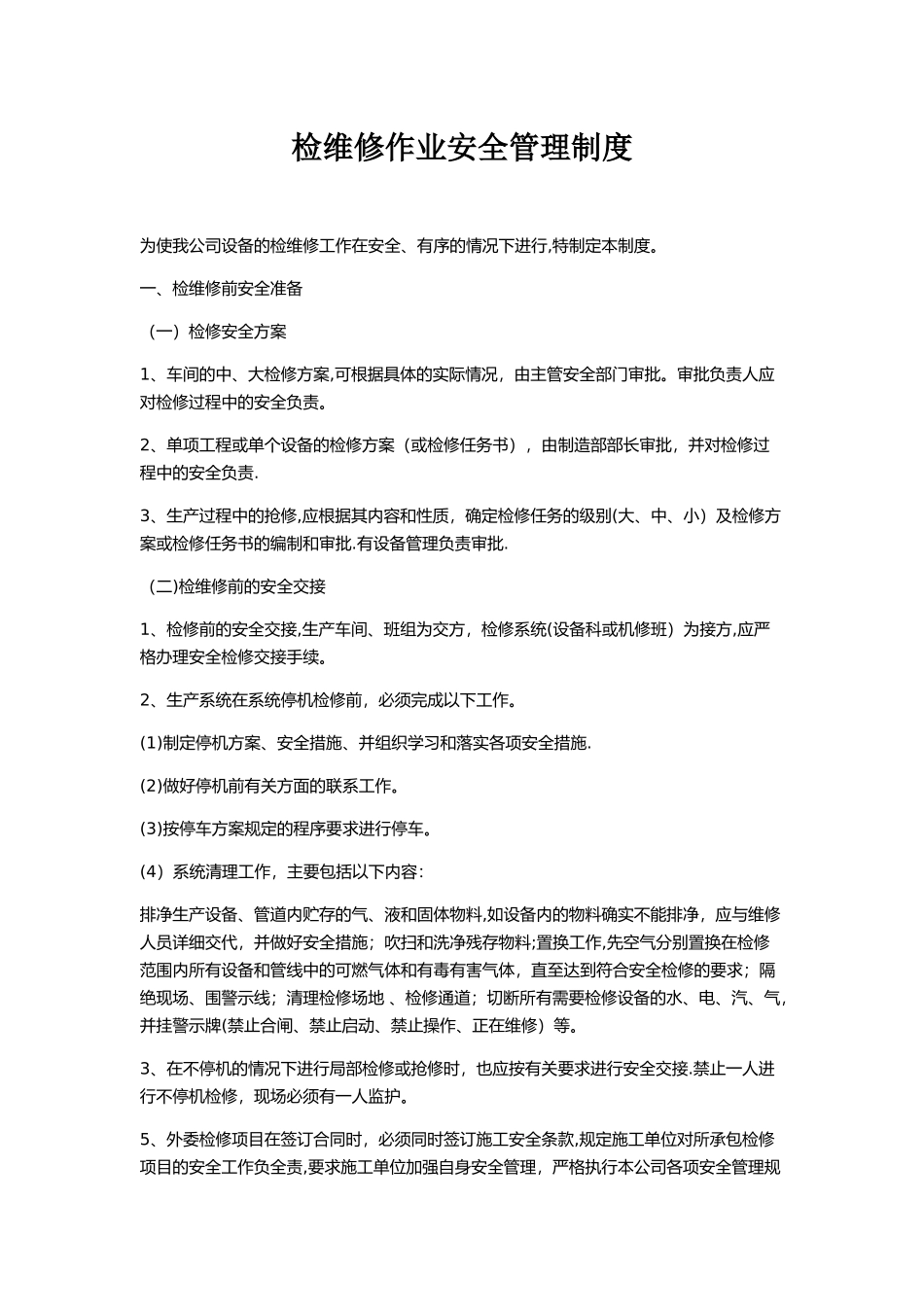

检维修作业安全管理制度 为使我公司设备的检维修工作在安全、有序的情况下进行,特制定本制度
一、检维修前安全准备(一)检修安全方案1、车间的中、大检修方案,可根据具体的实际情况,由主管安全部门审批
审批负责人应对检修过程中的安全负责
2、单项工程或单个设备的检修方案(或检修任务书),由制造部部长审批,并对检修过程中的安全负责
3、生产过程中的抢修,应根据其内容和性质,确定检修任务的级别(大、中、小)及检修方案或检修任务书的编制和审批
有设备管理负责审批
(二)检维修前的安全交接1、检修前的安全交接,生产车间、班组为交方,检修系统(设备科或机修班)为接方,应严格办理安全检修交接手续
2、生产系统在系统停机检修前,必须完成以下工作
(1)制定停机方案、安全措施、并组织学习和落实各项安全措施
(2)做好停机前有关方面的联系工作
(3)按停车方案规定的程序要求进行停车
(4)系统清理工作,主要包括以下内容:排净生产设备、管道内贮存的气、液和固体物料,如设备内的物料确实不能排净,应与维修人员详细交代,并做好安全措施;吹扫和洗净残存物料;置换工作,先空气分别置换在检修范围内所有设备和管线中的可燃气体和有毒有害气体,直至达到符合安全检修的要求;隔绝现场、围警示线;清理检修场地 、检修通道;切断所有需要检修设备的水、电、汽、气,并挂警示牌(禁止合闸、禁止启动、禁止操作、正在维修)等
3、在不停机的情况下进行局部检修或抢修时,也应按有关要求进行安全交接
禁止一人进行不停机检修,现场必须有一人监护
5、外委检修项目在签订合同时,必须同时签订施工安全条款,规定施工单位对所承包检修项目的安全工作负全责,要求施工单位加强自身安全管理,严格执行本公司各项安全管理规定,接受本公司监督管理

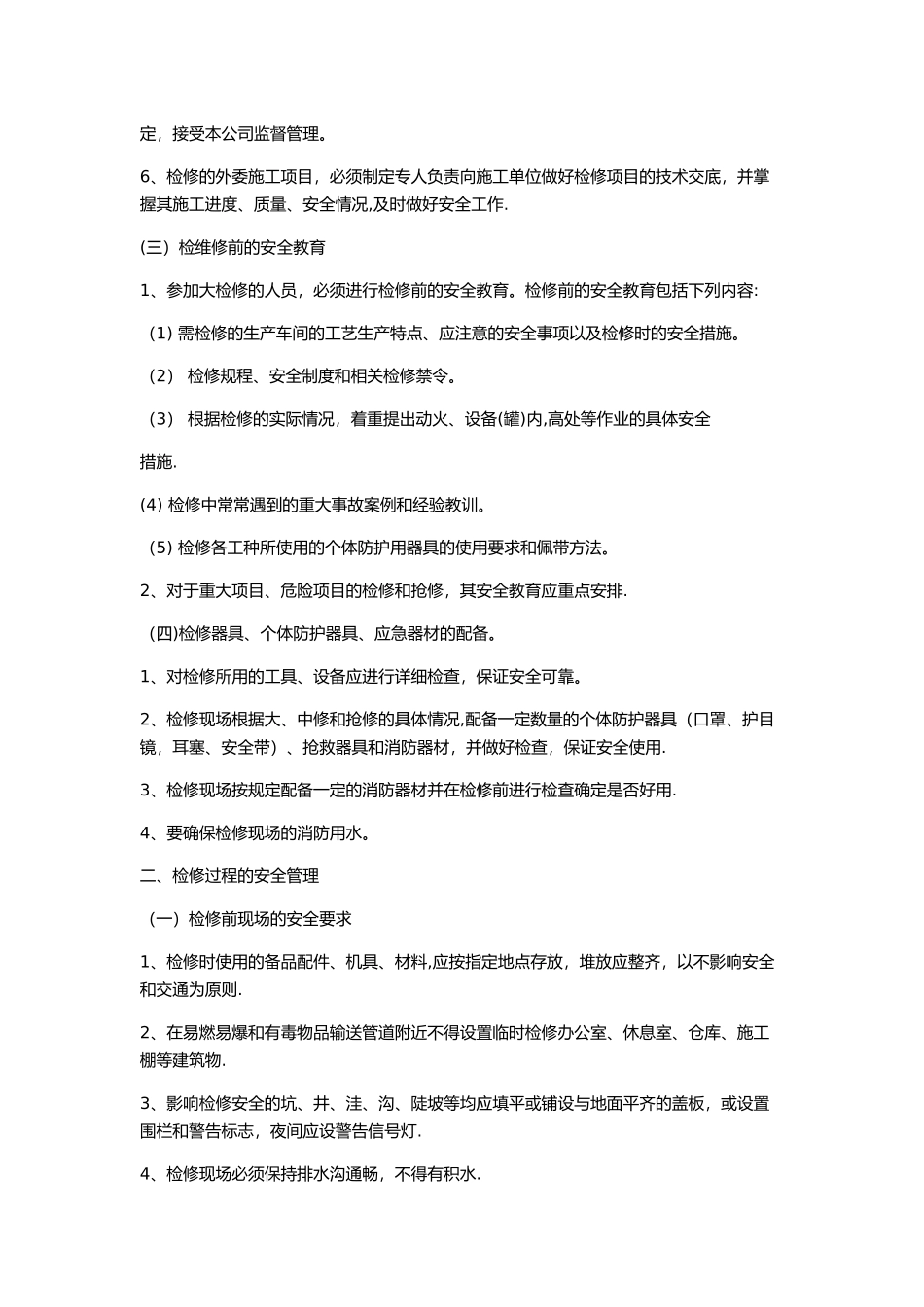

6、检修的外委施工项目,必须制定专人负责向施工单位做好检修项目的技术交底,并掌握其施工进度、质量、安全情况,及时做好安
