楼地面工程施工工序工艺

楼地面工程施工工序工艺_第1页
1/2
楼地面工程施工工序工艺_第2页
2/2

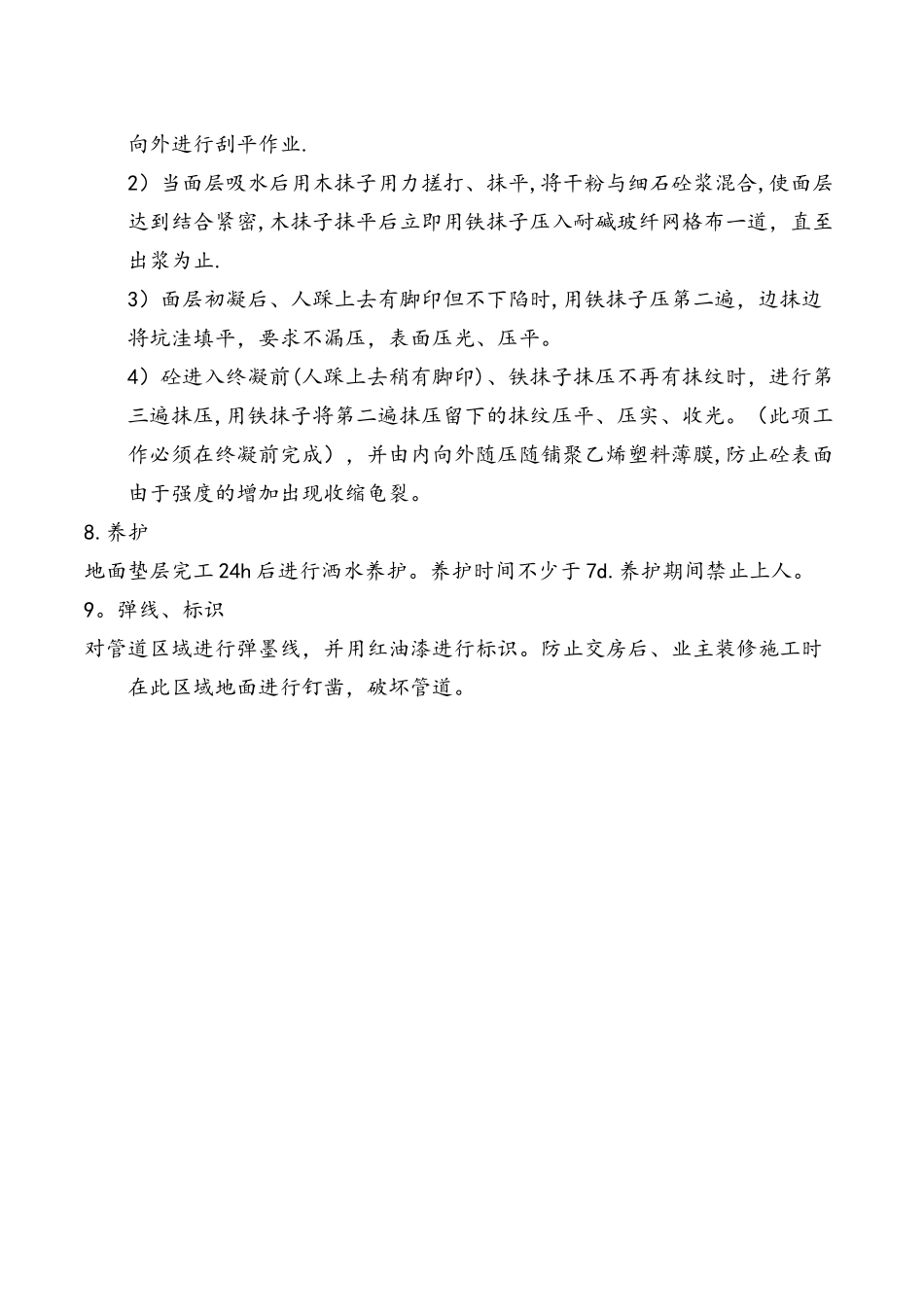

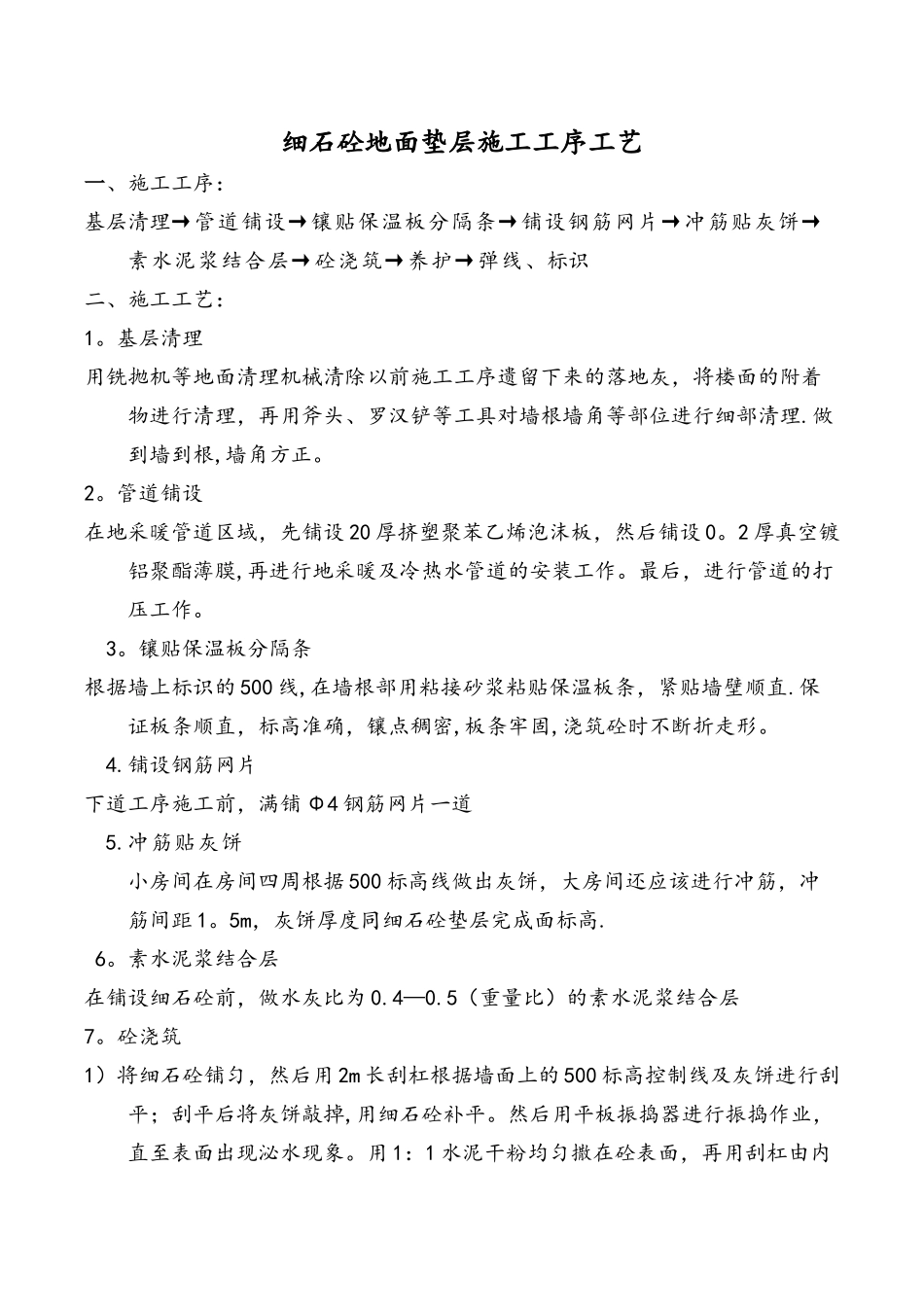

细石砼地面垫层施工工序工艺一、施工工序:基层清理→管道铺设→镶贴保温板分隔条→铺设钢筋网片→冲筋贴灰饼→素水泥浆结合层→砼浇筑→养护→弹线、标识二、施工工艺:1。基层清理用铣抛机等地面清理机械清除以前施工工序遗留下来的落地灰,将楼面的附着物进行清理,再用斧头、罗汉铲等工具对墙根墙角等部位进行细部清理.做到墙到根,墙角方正。2。管道铺设在地采暖管道区域,先铺设 20 厚挤塑聚苯乙烯泡沫板,然后铺设 0。2 厚真空镀铝聚酯薄膜,再进行地采暖及冷热水管道的安装工作。最后,进行管道的打压工作。 3。镶贴保温板分隔条根据墙上标识的 500 线,在墙根部用粘接砂浆粘贴保温板条,紧贴墙壁顺直.保证板条顺直,标高准确,镶点稠密,板条牢固,浇筑砼时不断折走形。 4.铺设钢筋网片下道工序施工前,满铺 Φ4 钢筋网片一道 5.冲筋贴灰饼 小房间在房间四周根据 500 标高线做出灰饼,大房间还应该进行冲筋,冲筋间距 1。5m,灰饼厚度同细石砼垫层完成面标高. 6。素水泥浆结合层在铺设细石砼前,做水灰比为 0.4—0.5(重量比)的素水泥浆结合层7。砼浇筑1)将细石砼铺匀,然后用 2m 长刮杠根据墙面上的 500 标高控制线及灰饼进行刮平;刮平后将灰饼敲掉,用细石砼补平。然后用平板振捣器进行振捣作业,直至表面出现泌水现象。用 1:1 水泥干粉均匀撒在砼表面,再用刮杠由内向外进行刮平作业. 2)当面层吸水后用木抹子用力搓打、抹平,将干粉与细石砼浆混合,使面层达到结合紧密,木抹子抹平后立即用铁抹子压入耐碱玻纤网格布一道,直至出浆为止. 3)面层初凝后、人踩上去有脚印但不下陷时,用铁抹子压第二遍,边抹边将坑洼填平,要求不漏压,表面压光、压平。 4)砼进入终凝前(人踩上去稍有脚印)、铁抹子抹压不再有抹纹时,进行第三遍抹压,用铁抹子将第二遍抹压留下的抹纹压平、压实、收光。(此项工作必须在终凝前完成),并由内向外随压随铺聚乙烯塑料薄膜,防止砼表面由于强度的增加出现收缩龟裂。8.养护地面垫层完工 24h 后进行洒水养护。养护时间不少于 7d.养护期间禁止上人。9。弹线、标识对管道区域进行弹墨线,并用红油漆进行标识。防止交房后、业主装修施工时在此区域地面进行钉凿,破坏管道。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

楼地面工程施工工序工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
