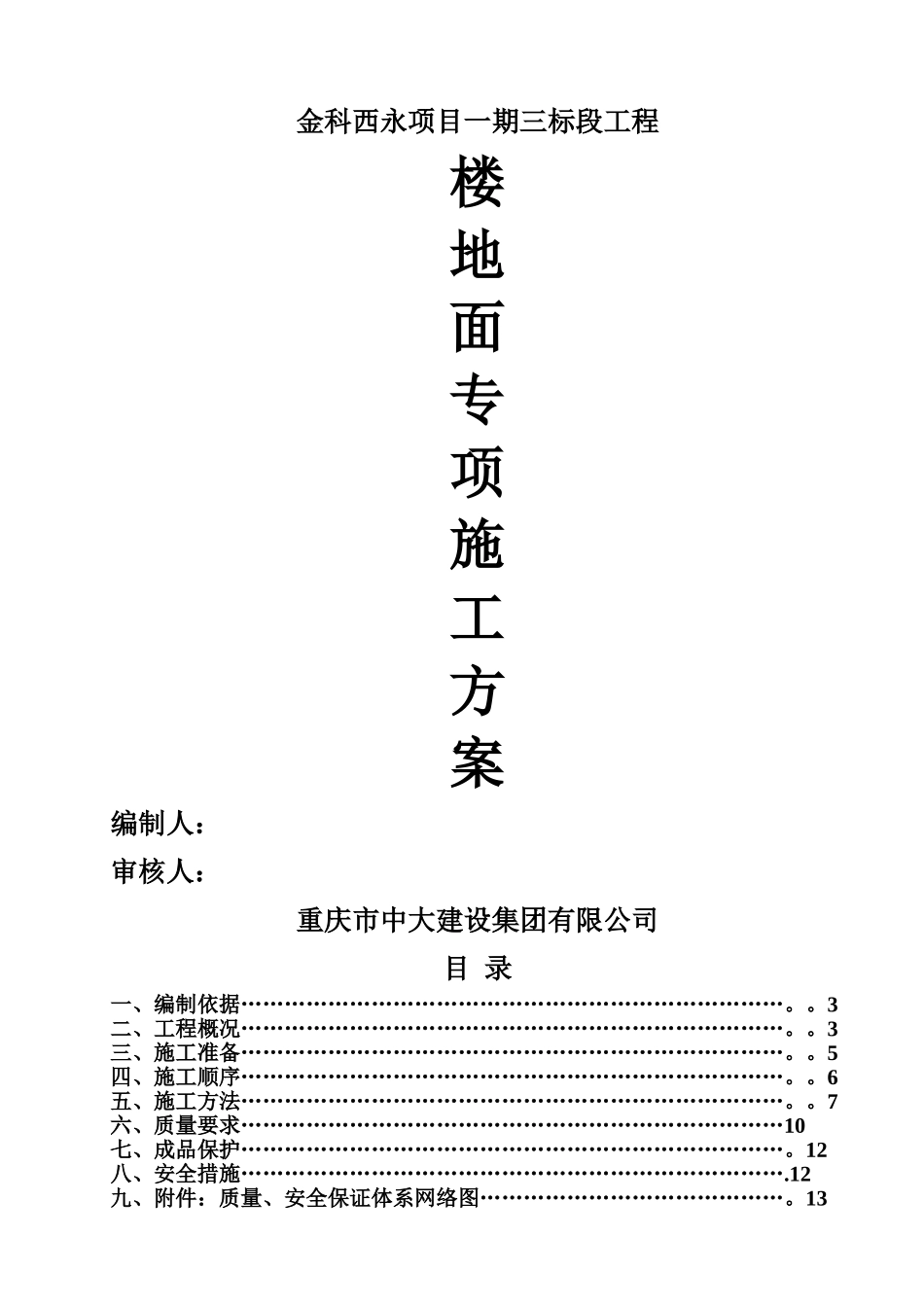

金科西永项目一期三标段工程楼地面专项施工方案编制人:审核人:重庆市中大建设集团有限公司目 录一、编制依据…………………………………………………………………
3二、工程概况…………………………………………………………………
3三、施工准备…………………………………………………………………
5四、施工顺序…………………………………………………………………
6五、施工方法…………………………………………………………………
7六、质量要求…………………………………………………………………10七、成品保护…………………………………………………………………
12八、安全措施…………………………………………………………………
12九、附件:质量、安全保证体系网络图……………………………………

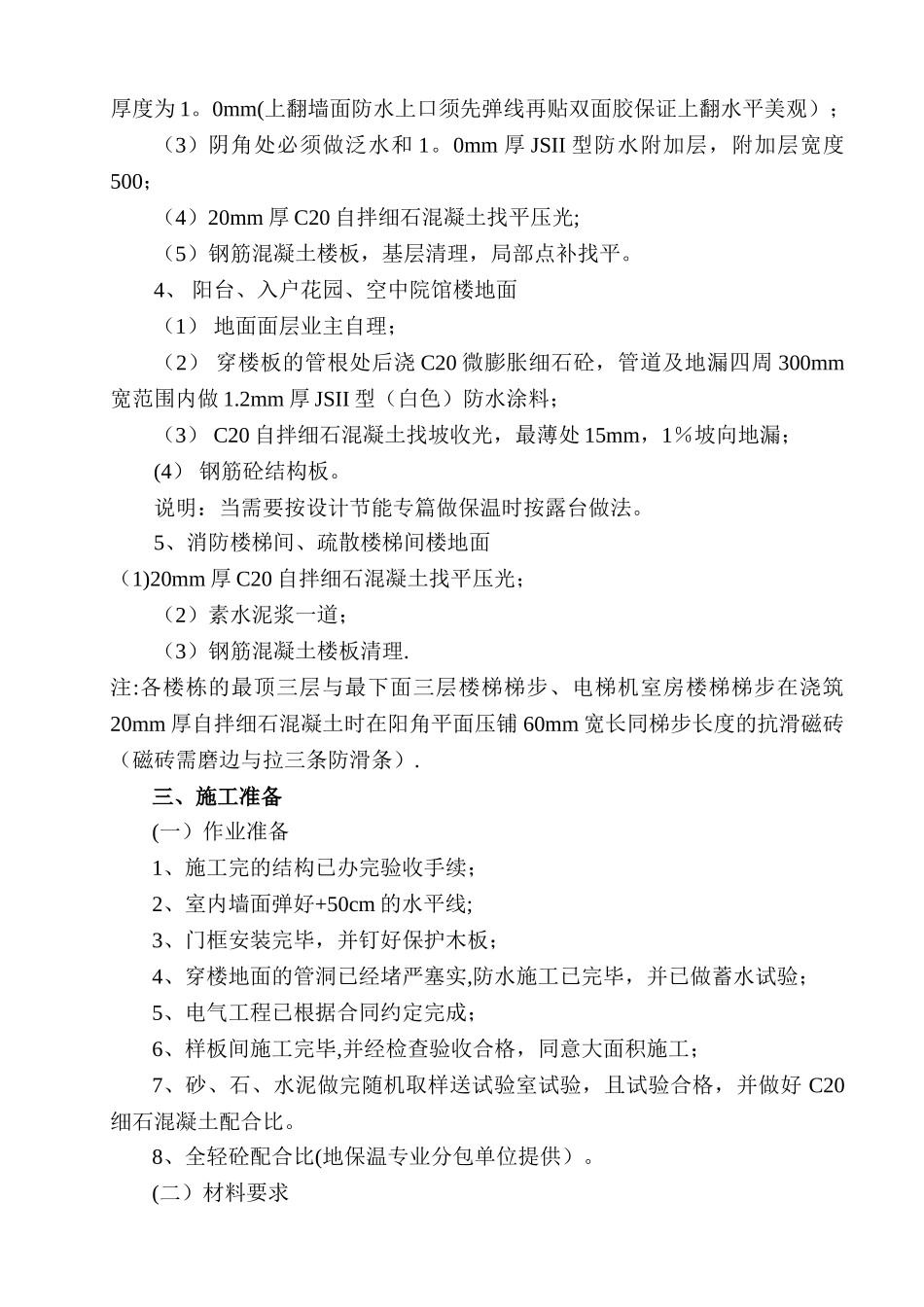

13楼地面工程施工方案一、编制依据1、施工图纸:金科西永一期项目 L47/03 地块工程 3—2、3-3、3-5 号楼的施工图纸,设计单位为广东省华城建筑设计有限公司
2、主要法律规范《建筑装饰装修工程质量验收法律规范》(GB50210—2024)、《住宅装饰装修工程施工法律规范》(GB50327—2001)、《建筑工程施工质量验收统一标准》(GB50300—2024)、《建筑施工现场供用电安全法律规范》(GB50194—2024)和《建筑施工安全检查标准》(JGJ59—2024)
3、金科构造做法

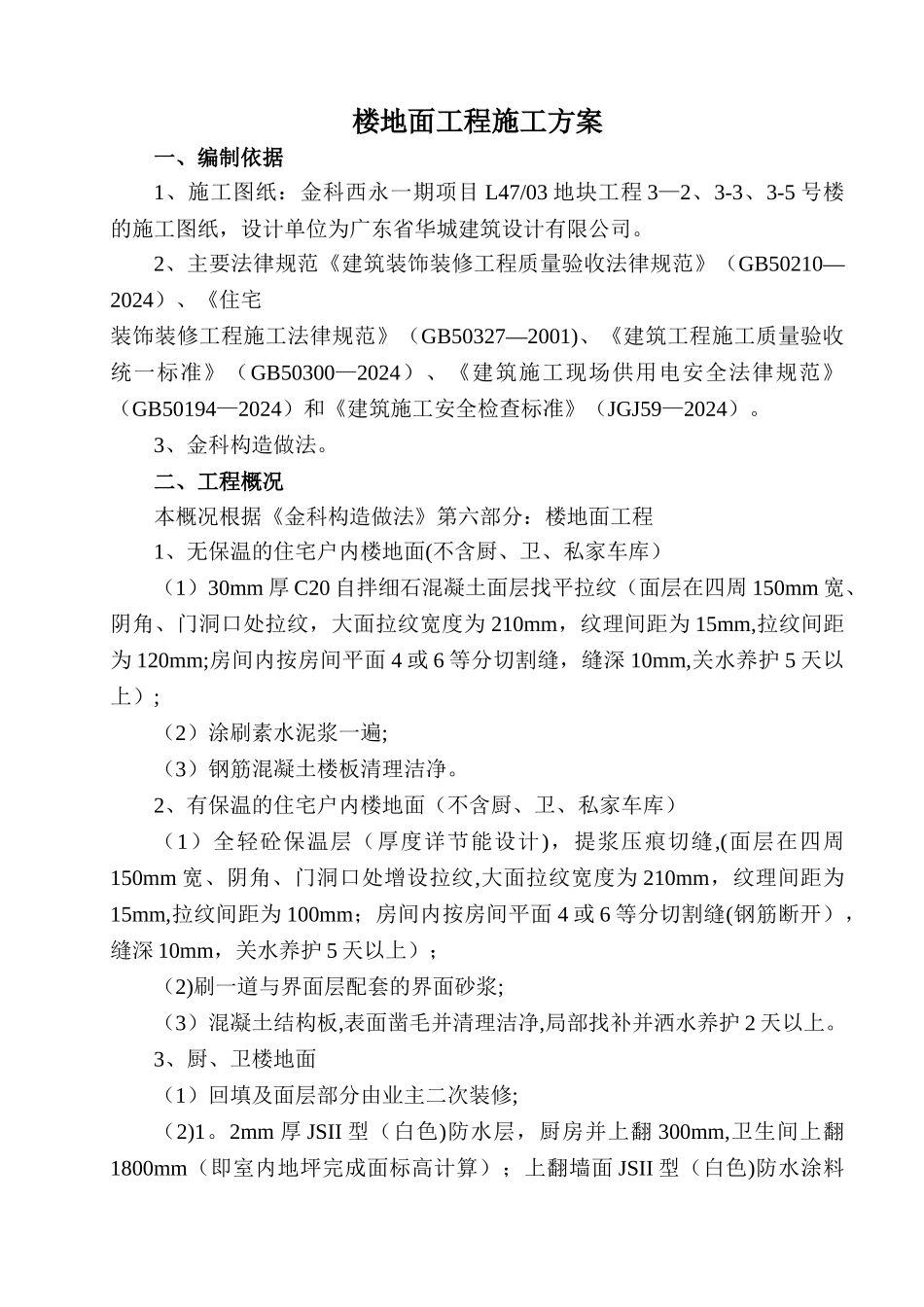

二、工程概况本概况根据《金科构造做法》第六部分:楼地面工程1、无保温的住宅户内楼地面(不含厨、卫、私家车库)(1)30mm 厚 C20 自拌细石混凝土面层找平拉纹(面层在四周 150mm 宽、阴角、门洞口处拉纹,大面拉纹宽度为 210mm,纹理间距为 15mm,拉纹间距为 120mm;房间内按房间平面 4 或 6 等分切割缝,缝深 10mm,关水养护 5 天以上);(2)涂刷素水泥浆一遍;(3
