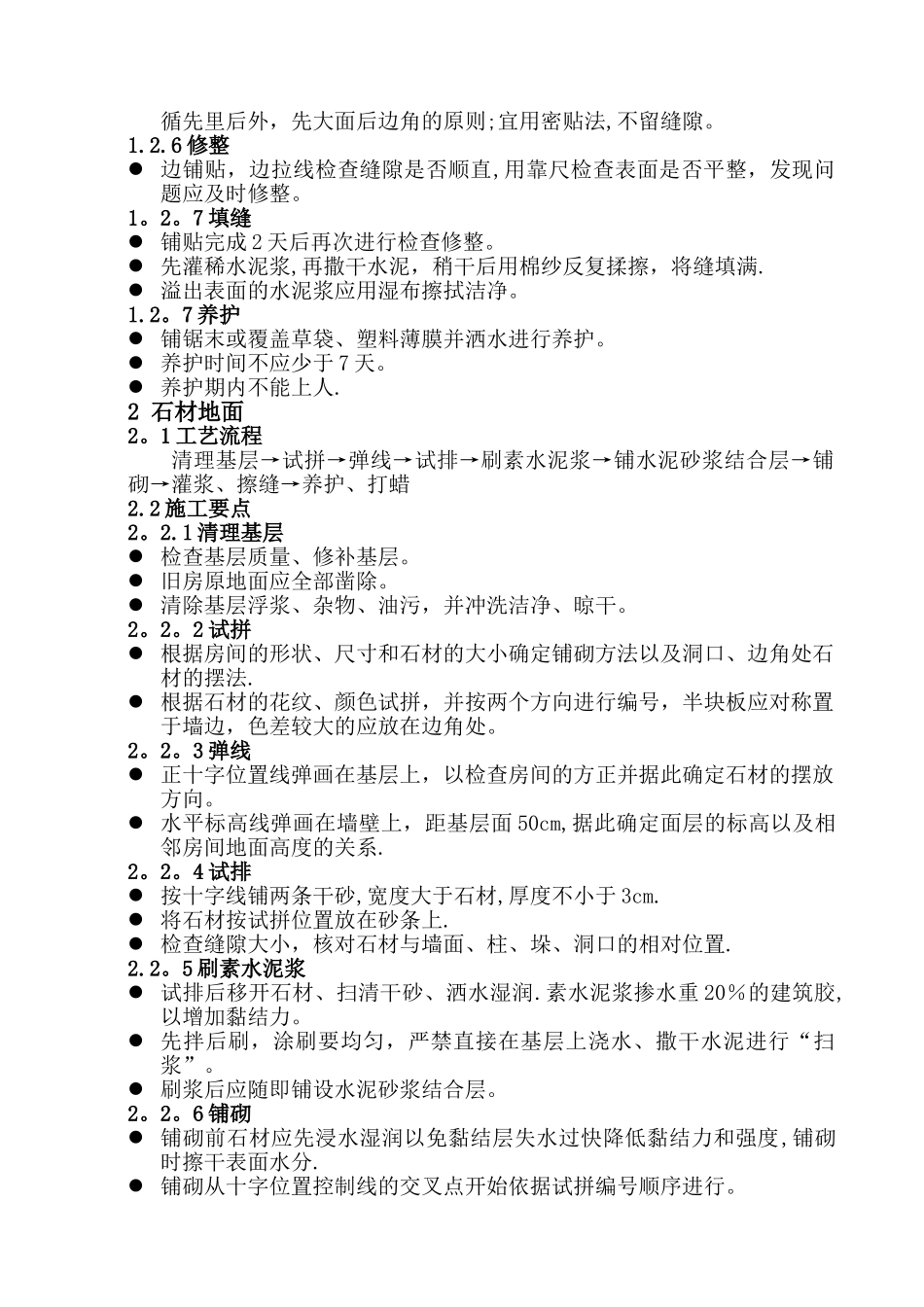

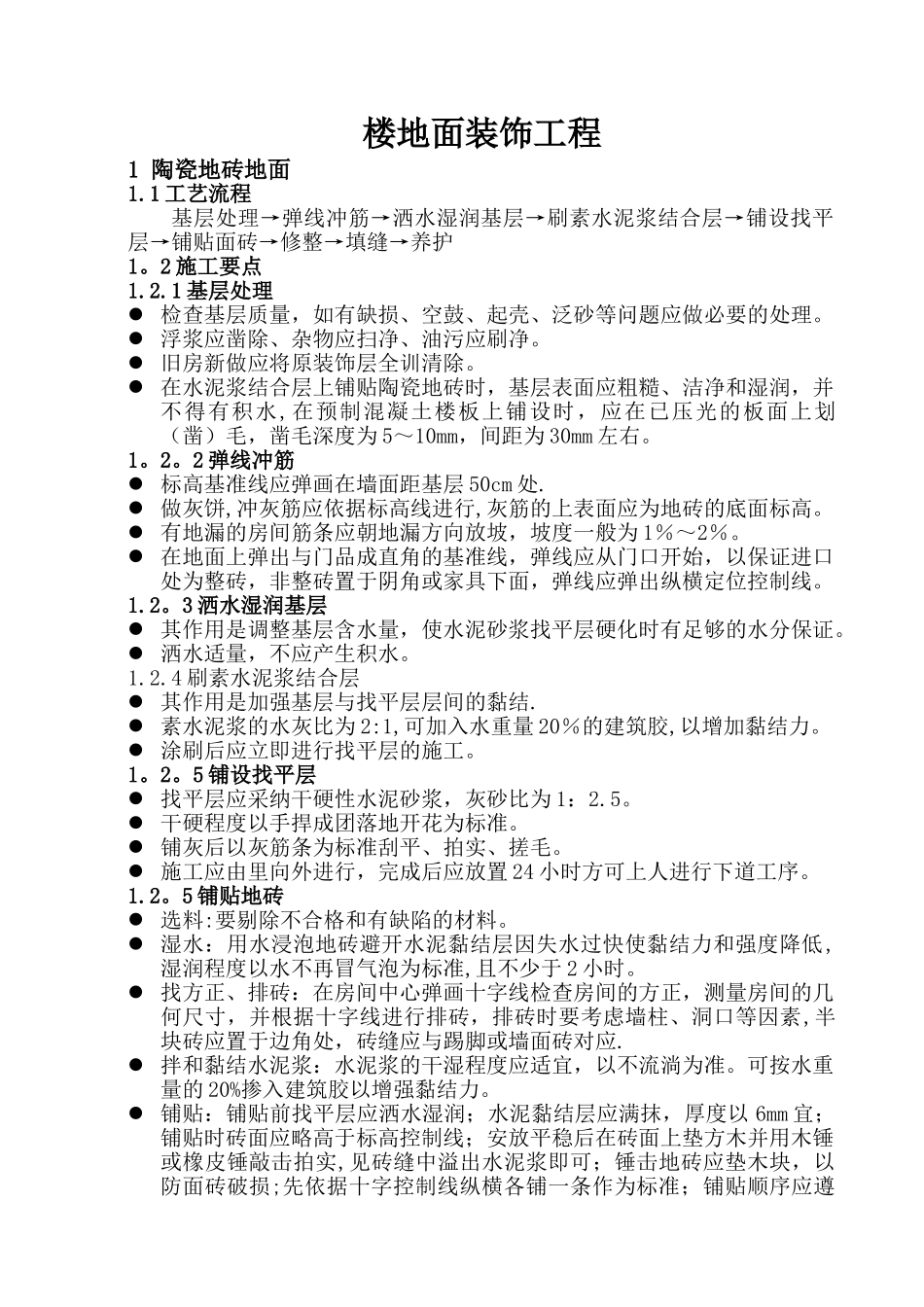

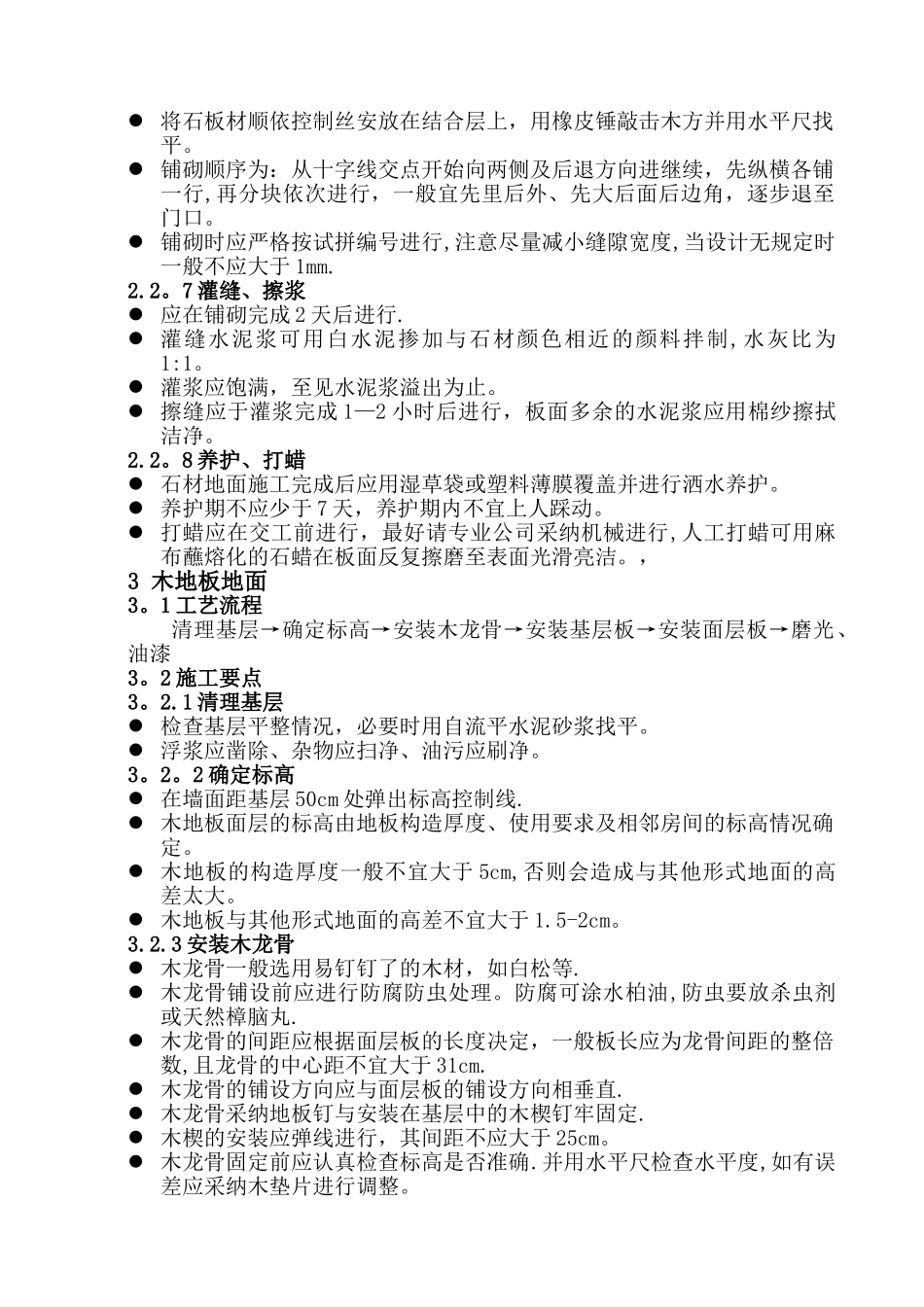

楼地面装饰工程1 陶瓷地砖地面1
1 工艺流程基层处理→弹线冲筋→洒水湿润基层→刷素水泥浆结合层→铺设找平层→铺贴面砖→修整→填缝→养护1
2 施工要点1
1 基层处理 检查基层质量,如有缺损、空鼓、起壳、泛砂等问题应做必要的处理
浮浆应凿除、杂物应扫净、油污应刷净
旧房新做应将原装饰层全训清除
在水泥浆结合层上铺贴陶瓷地砖时,基层表面应粗糙、洁净和湿润,并不得有积水,在预制混凝土楼板上铺设时,应在已压光的板面上划(凿)毛,凿毛深度为 5~10mm,间距为 30mm 左右
2 弹线冲筋 标高基准线应弹画在墙面距基层 50cm 处
做灰饼,冲灰筋应依据标高线进行,灰筋的上表面应为地砖的底面标高
有地漏的房间筋条应朝地漏方向放坡,坡度一般为 1%~2%
在地面上弹出与门品成直角的基准线,弹线应从门口开始,以保证进口处为整砖,非整砖置于阴角或家具下面,弹线应弹出纵横定位控制线
3 洒水湿润基层 其作用是调整基层含水量,使水泥砂浆找平层硬化时有足够的水分保证
洒水适量,不应产生积水
4 刷素水泥浆结合层 其作用是加强基层与找平层层间的黏结
素水泥浆的水灰比为 2:1,可加入水重量 20%的建筑胶,以增加黏结力
涂刷后应立即进行找平层的施工
5 铺设找平层 找平层应采纳干硬性水泥砂浆,灰砂比为 1:2
干硬程度以手捍成团落地开花为标准
铺灰后以灰筋条为标准刮平、拍实、搓毛
施工应由里向外进行,完成后应放置 24 小时方可上人进行下道工序
5 铺贴地砖 选料:要剔除不合格和有缺陷的材料
湿水:用水浸泡地砖避开水泥黏结层因失水过快使黏结力和强度降低,湿润程度以水不再冒气泡为标准,且不少于 2 小时
找方正、排砖:在房间中心弹画十字线检查房间的方正,测量房间的几何尺寸,并根据
