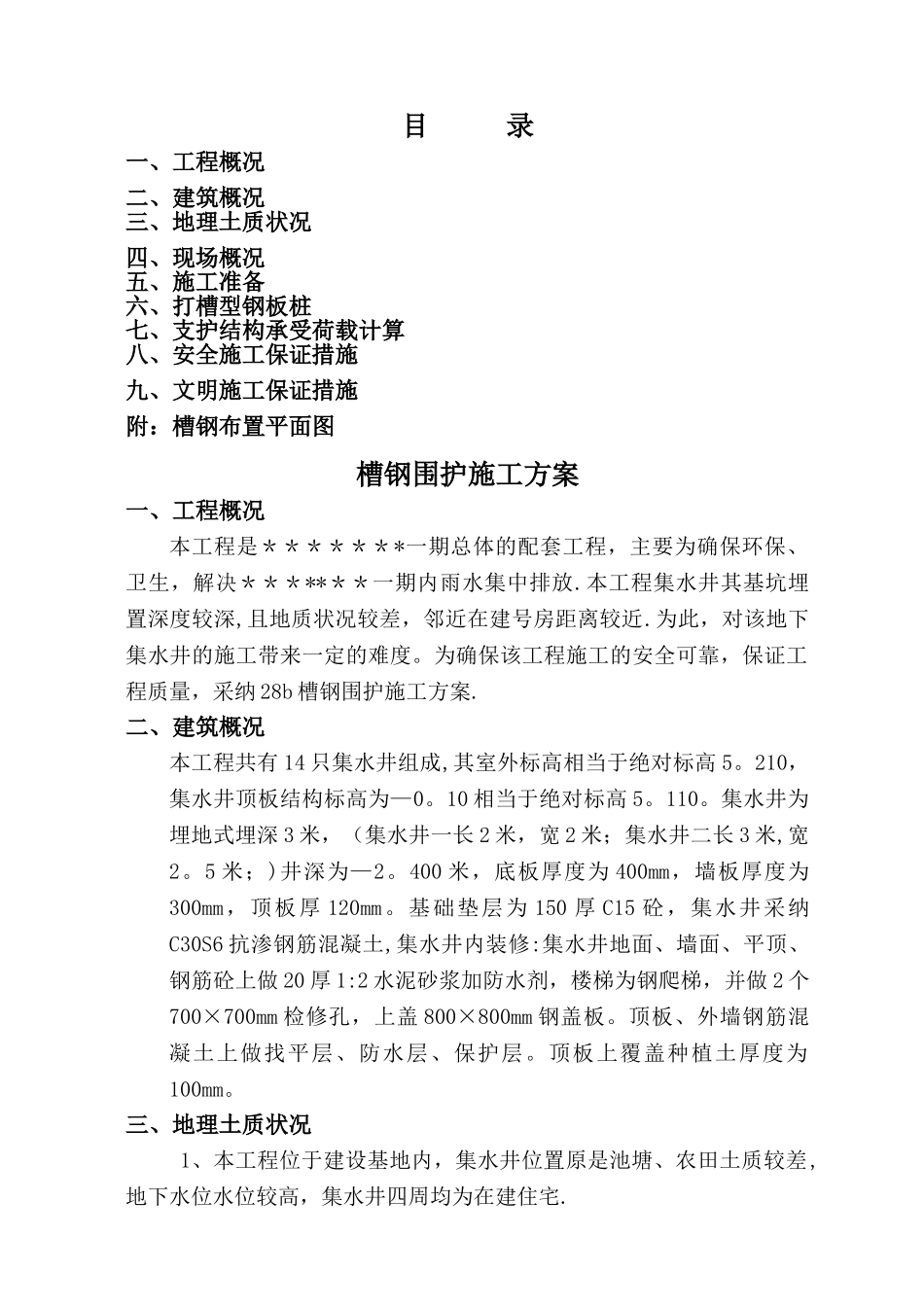

目 录一、工程概况二、建筑概况三、地理土质状况四、现场概况五、施工准备六、打槽型钢板桩七、支护结构承受荷载计算八、安全施工保证措施九、文明施工保证措施附:槽钢布置平面图槽钢围护施工方案一、工程概况本工程是*******一期总体的配套工程,主要为确保环保、卫生,解决*******一期内雨水集中排放.本工程集水井其基坑埋置深度较深,且地质状况较差,邻近在建号房距离较近.为此,对该地下集水井的施工带来一定的难度。为确保该工程施工的安全可靠,保证工程质量,采纳 28b 槽钢围护施工方案.二、建筑概况本工程共有 14 只集水井组成,其室外标高相当于绝对标高 5。210,集水井顶板结构标高为—0。10 相当于绝对标高 5。110。集水井为埋地式埋深 3 米,(集水井一长 2 米,宽 2 米;集水井二长 3 米,宽2。5 米;)井深为—2。400 米,底板厚度为 400mm,墙板厚度为300mm,顶板厚 120mm。基础垫层为 150 厚 C15 砼,集水井采纳C30S6 抗渗钢筋混凝土,集水井内装修:集水井地面、墙面、平顶、钢筋砼上做 20 厚 1:2 水泥砂浆加防水剂,楼梯为钢爬梯,并做 2 个700×700mm 检修孔,上盖 800×800mm 钢盖板。顶板、外墙钢筋混凝土上做找平层、防水层、保护层。顶板上覆盖种植土厚度为100mm。三、地理土质状况1、本工程位于建设基地内,集水井位置原是池塘、农田土质较差,地下水位水位较高,集水井四周均为在建住宅.2、根据地质勘察资料提供资料反映,地表以下 1-1。2 米为素填土, 1。8—2.00 米以下为粉质粘土,以下至基底为粉质砂土,并从现场已开挖号房的基坑情况看,地基土质较差。四、现场概况:施工现场道路状况较好,场地平整,现场有一面邻近在建号房脚手架边影响在建号房脚手架应尽快加固处理,临时水电已接至现场,并满足需要。五、施工准备1。依据施工图定出集水井位置,集水井按每边各增加宽 2m 进行施工场地的预平整.2。场地平整时,应将原地面挖除 0.5m 左右,挖宽 2m,以方便作业。3.场地平整结束后,重新按设计要求,集水井大小定出集水井沟槽边线,撒好灰线.六、打槽型钢板桩每只集水井基坑围护采纳四周打设单排 28b 型钢.施工延长米分别为16m 共 8 只,桩长 6 米,每只 58 根、19m 共 6 只,桩长 6 米,每只 68 根合计共 872 根.支撑采纳双拼 100×100 型钢,长5m每只4根,共 64 根。根据施工现场实际情况按排施工工期为 50 天.1。施工流程如下槽钢桩起吊...
