电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

模板工程施工技术交底记录VIP专享

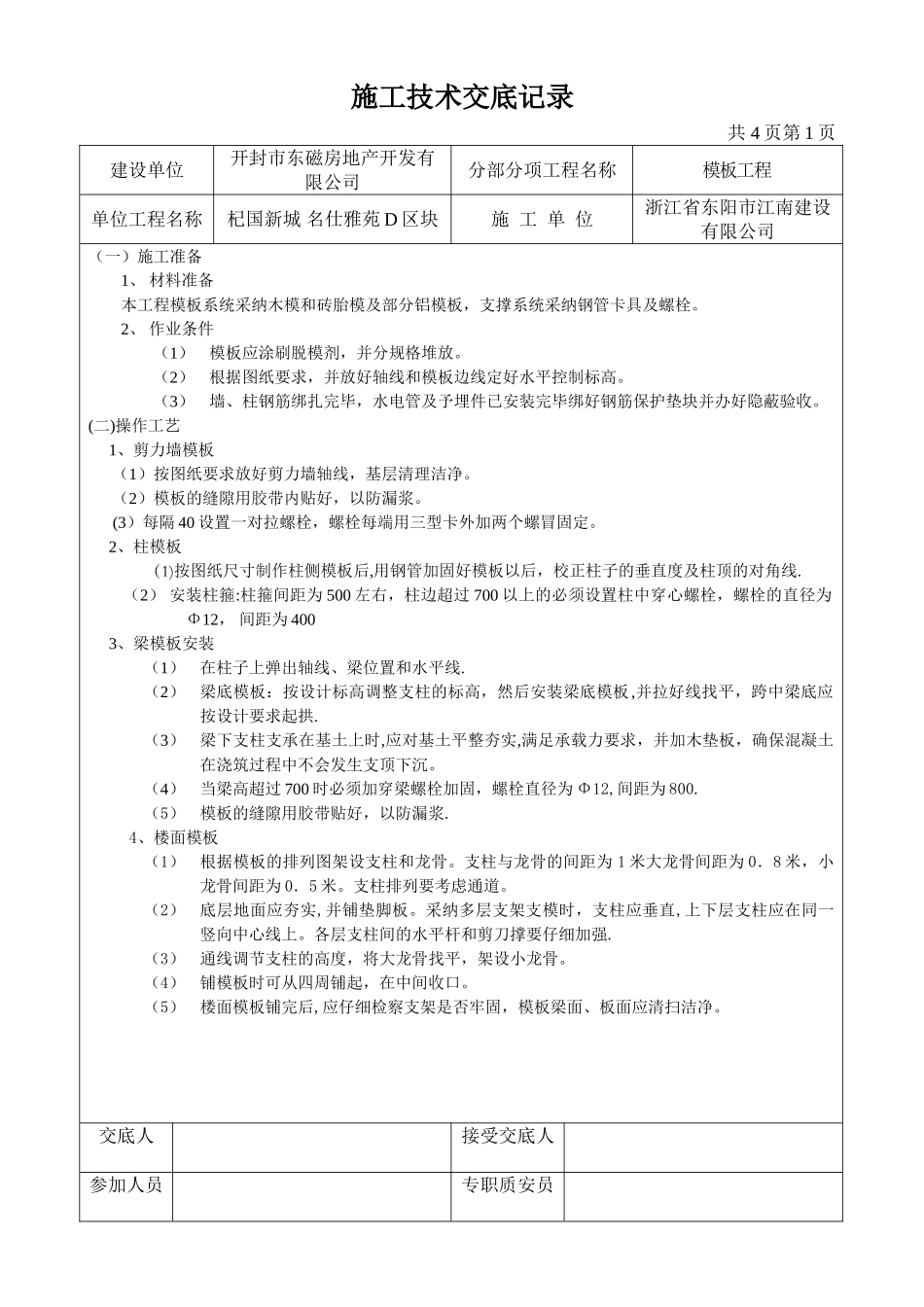

模板工程施工技术交底记录_第1页
1/5

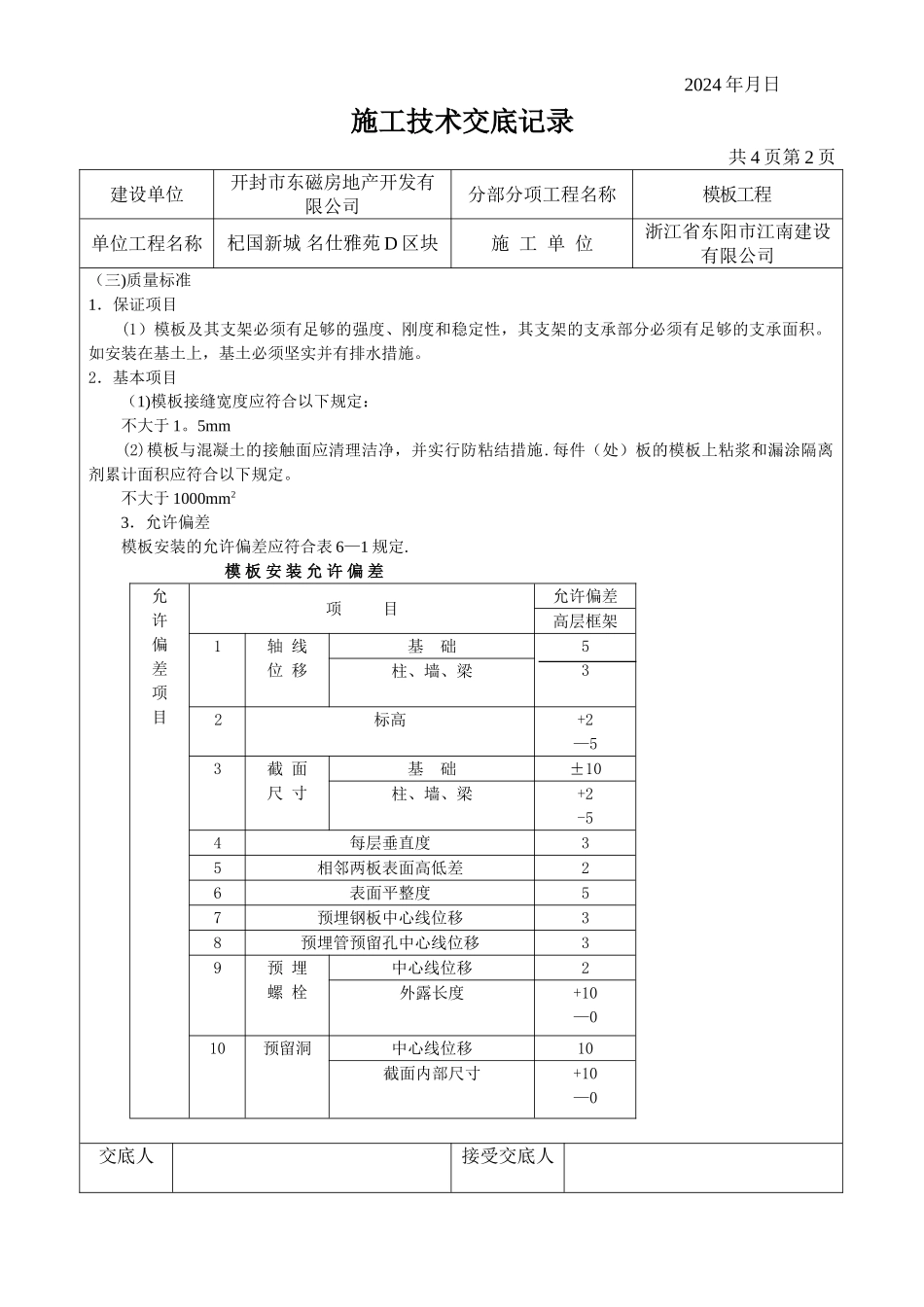

模板工程施工技术交底记录_第2页
2/5

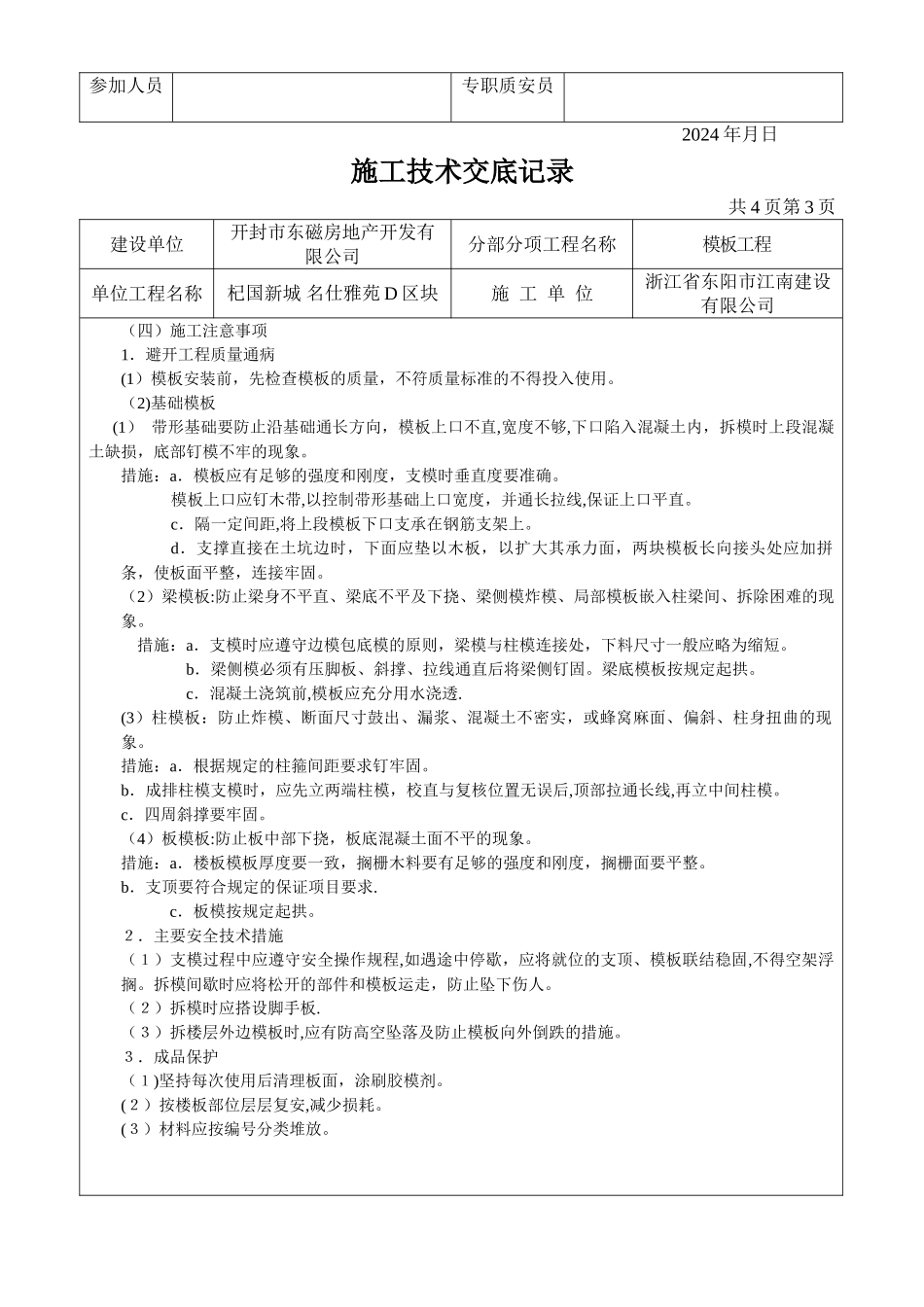

模板工程施工技术交底记录_第3页
3/5
施工技术交底记录共 4 页第 1 页建设单位开封市东磁房地产开发有限公司分部分项工程名称模板工程单位工程名称杞国新城 名仕雅苑 D 区块施 工 单 位浙江省东阳市江南建设有限公司(一)施工准备1、 材料准备本工程模板系统采纳木模和砖胎模及部分铝模板,支撑系统采纳钢管卡具及螺栓。2、 作业条件(1)模板应涂刷脱模剂,并分规格堆放。(2)根据图纸要求,并放好轴线和模板边线定好水平控制标高。(3)墙、柱钢筋绑扎完毕,水电管及予埋件已安装完毕绑好钢筋保护垫块并办好隐蔽验收。(二)操作工艺 1、剪力墙模板 (1)按图纸要求放好剪力墙轴线,基层清理洁净。 (2)模板的缝隙用胶带内贴好,以防漏浆。 (3)每隔 40 设置一对拉螺栓,螺栓每端用三型卡外加两个螺冒固定。 2、柱模板(1)按图纸尺寸制作柱侧模板后,用钢管加固好模板以后,校正柱子的垂直度及柱顶的对角线. (2) 安装柱箍:柱箍间距为 500 左右,柱边超过 700 以上的必须设置柱中穿心螺栓,螺栓的直径为Φ12, 间距为 400 3、梁模板安装(1)在柱子上弹出轴线、梁位置和水平线.(2)梁底模板:按设计标高调整支柱的标高,然后安装梁底模板,并拉好线找平,跨中梁底应按设计要求起拱.(3)梁下支柱支承在基土上时,应对基土平整夯实,满足承载力要求,并加木垫板,确保混凝土在浇筑过程中不会发生支顶下沉。(4)当梁高超过 700 时必须加穿梁螺栓加固,螺栓直径为 Φ12,间距为 800.(5)模板的缝隙用胶带贴好,以防漏浆. 4、楼面模板(1)根据模板的排列图架设支柱和龙骨。支柱与龙骨的间距为 1 米大龙骨间距为 0.8 米,小龙骨间距为 0.5 米。支柱排列要考虑通道。(2)底层地面应夯实,并铺垫脚板。采纳多层支架支模时,支柱应垂直,上下层支柱应在同一竖向中心线上。各层支柱间的水平杆和剪刀撑要仔细加强.(3)通线调节支柱的高度,将大龙骨找平,架设小龙骨。(4)铺模板时可从四周铺起,在中间收口。(5)楼面模板铺完后,应仔细检察支架是否牢固,模板梁面、板面应清扫洁净。交底人接受交底人参加人员专职质安员2024 年月日施工技术交底记录共 4 页第 2 页建设单位开封市东磁房地产开发有限公司分部分项工程名称模板工程单位工程名称杞国新城 名仕雅苑 D 区块施 工 单 位浙江省东阳市江南建设有限公司(三)质量标准1.保证项目(1)模板及其支架必须有足够的强度、刚度和稳定性,其支架的支承部分必须有足够的支承面积。如安装在...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

模板工程施工技术交底记录

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
