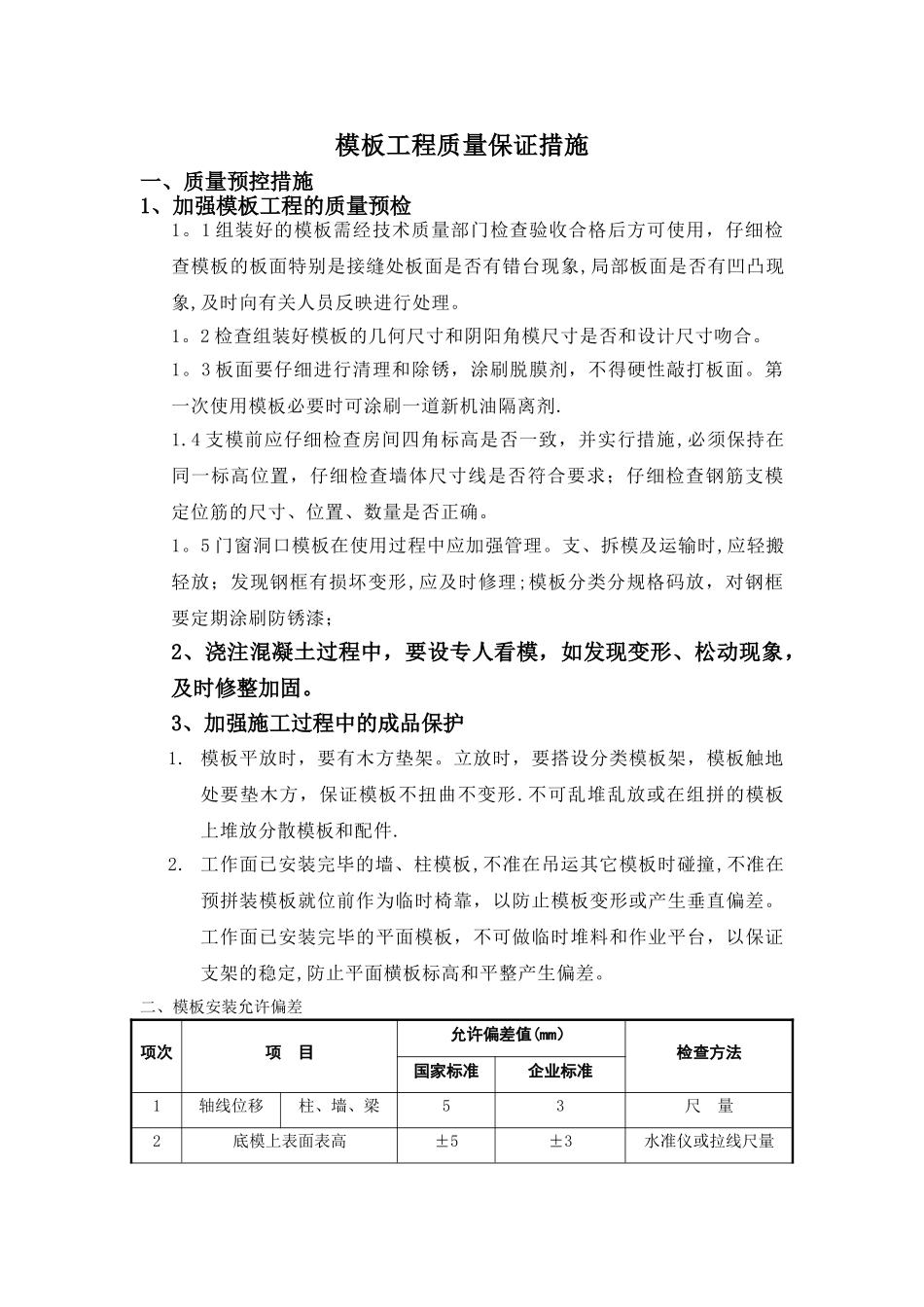

模板工程质量保证措施一、质量预控措施1、加强模板工程的质量预检1
1 组装好的模板需经技术质量部门检查验收合格后方可使用,仔细检查模板的板面特别是接缝处板面是否有错台现象,局部板面是否有凹凸现象,及时向有关人员反映进行处理
2 检查组装好模板的几何尺寸和阴阳角模尺寸是否和设计尺寸吻合
3 板面要仔细进行清理和除锈,涂刷脱膜剂,不得硬性敲打板面
第一次使用模板必要时可涂刷一道新机油隔离剂
4 支模前应仔细检查房间四角标高是否一致,并实行措施,必须保持在同一标高位置,仔细检查墙体尺寸线是否符合要求;仔细检查钢筋支模定位筋的尺寸、位置、数量是否正确
5 门窗洞口模板在使用过程中应加强管理
支、拆模及运输时,应轻搬轻放;发现钢框有损坏变形,应及时修理;模板分类分规格码放,对钢框要定期涂刷防锈漆;2、浇注混凝土过程中,要设专人看模,如发现变形、松动现象,及时修整加固
3、加强施工过程中的成品保护1
模板平放时,要有木方垫架
立放时,要搭设分类模板架,模板触地处要垫木方,保证模板不扭曲不变形
不可乱堆乱放或在组拼的模板上堆放分散模板和配件
工作面已安装完毕的墙、柱模板,不准在吊运其它模板时碰撞,不准在预拼装模板就位前作为临时椅靠,以防止模板变形或产生垂直偏差
工作面已安装完毕的平面模板,不可做临时堆料和作业平台,以保证支架的稳定,防止平面横板标高和平整产生偏差

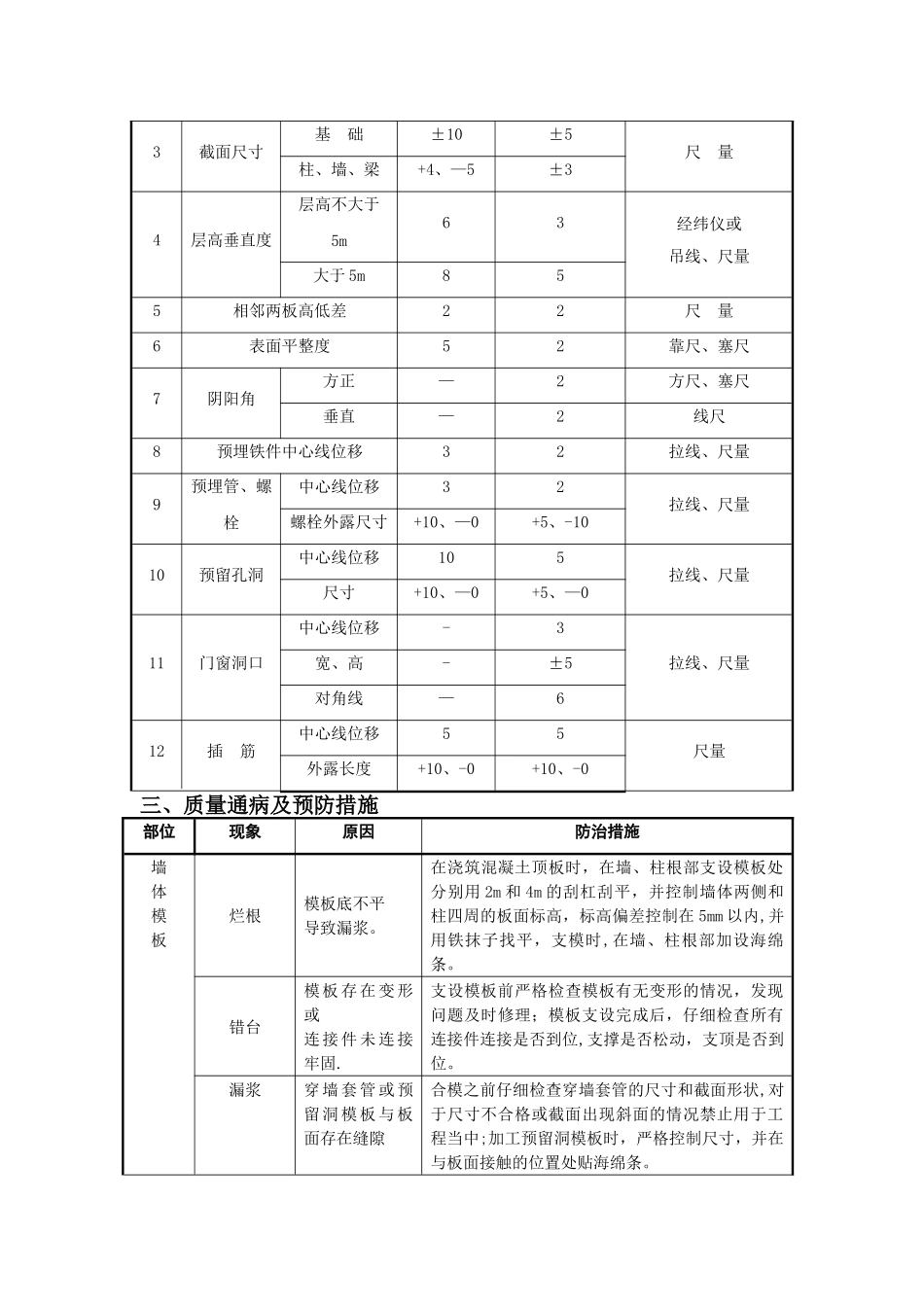

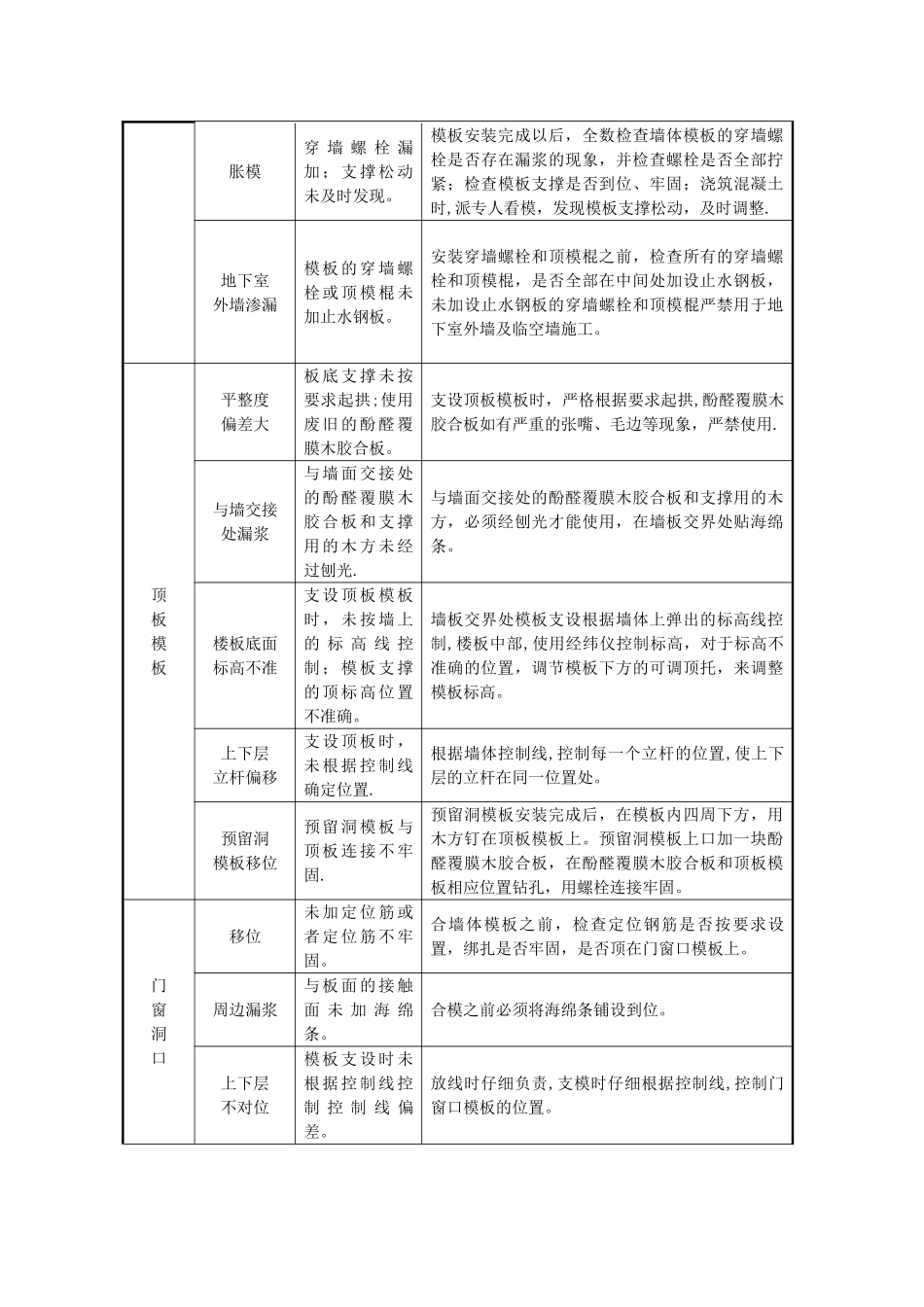

二、模板安装允许偏差项次项 目允许偏差值(mm)检查方法国家标准企业标准1轴线位移柱、墙、梁53尺 量2底模上表面表高±5±3水准仪或拉线尺量3截面尺寸基 础±10±5尺 量柱、墙、梁+4、—5±34层高垂直度层高不大于5m63经纬仪或吊线、尺量大于 5m855相邻两板高低差22尺 量6表面平整度52靠尺、塞尺7阴阳角方正—2方尺、塞尺垂直—2线尺8预埋铁件中心线位移32拉线、尺量9预埋管、螺栓中心线位移
