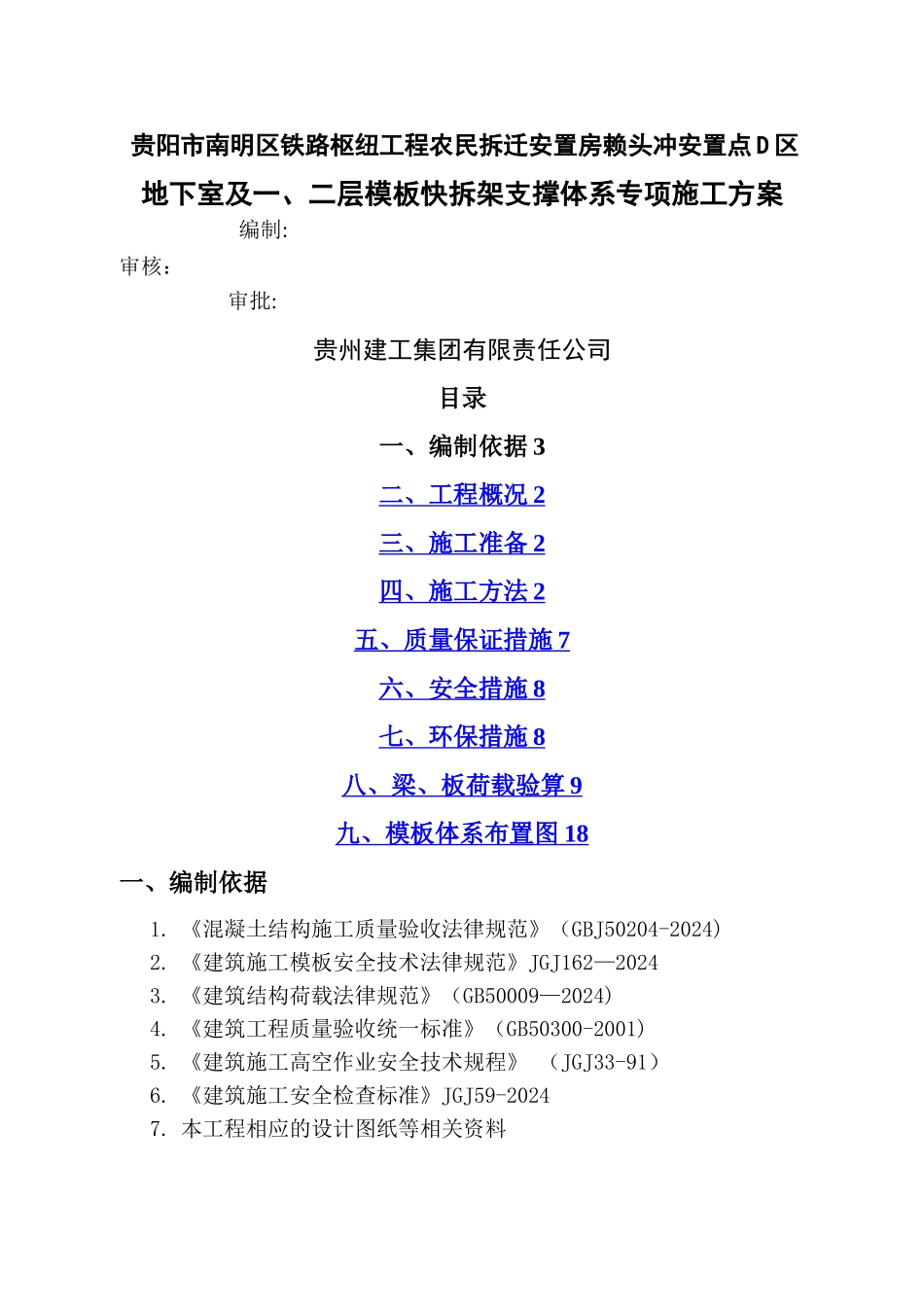

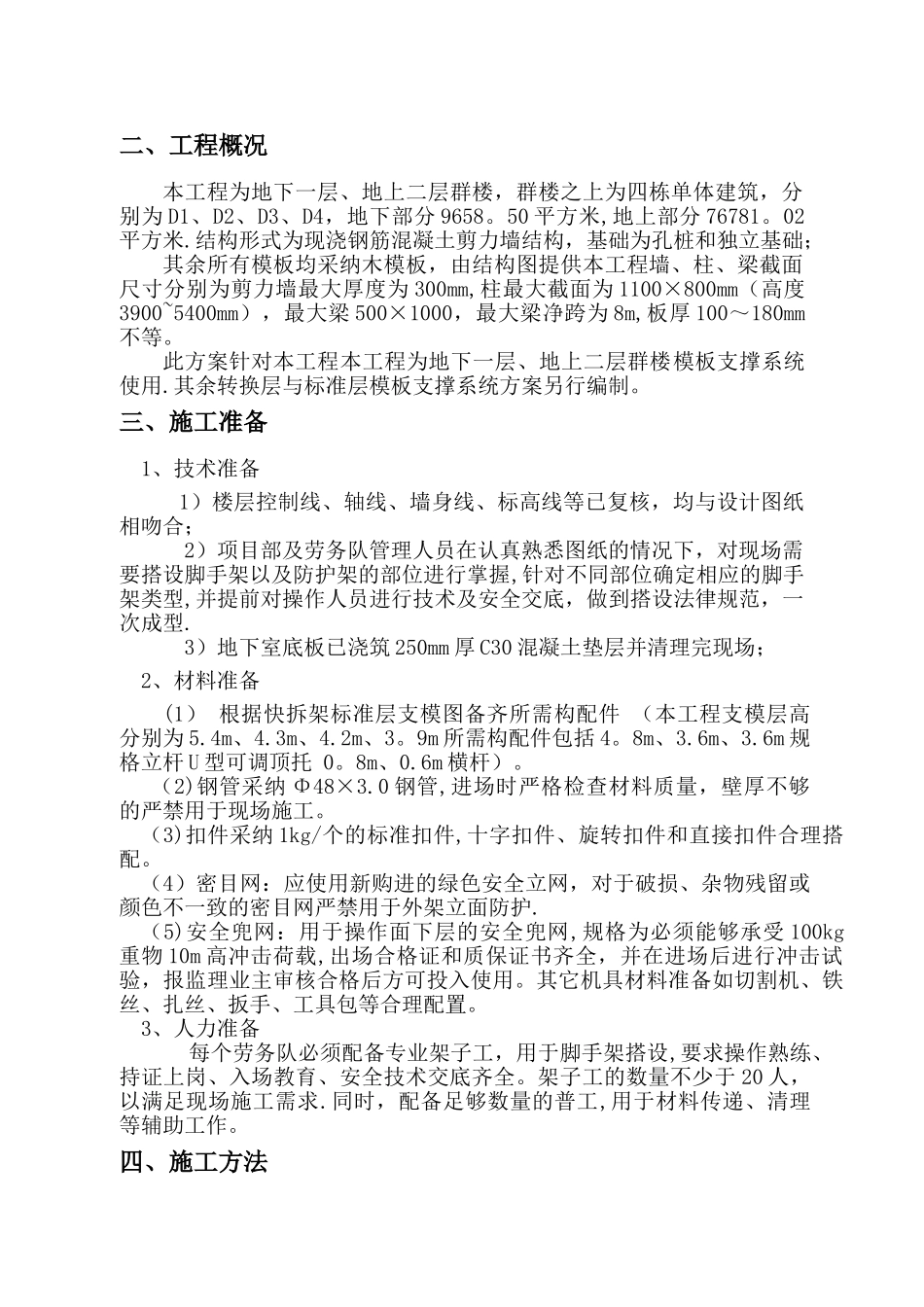

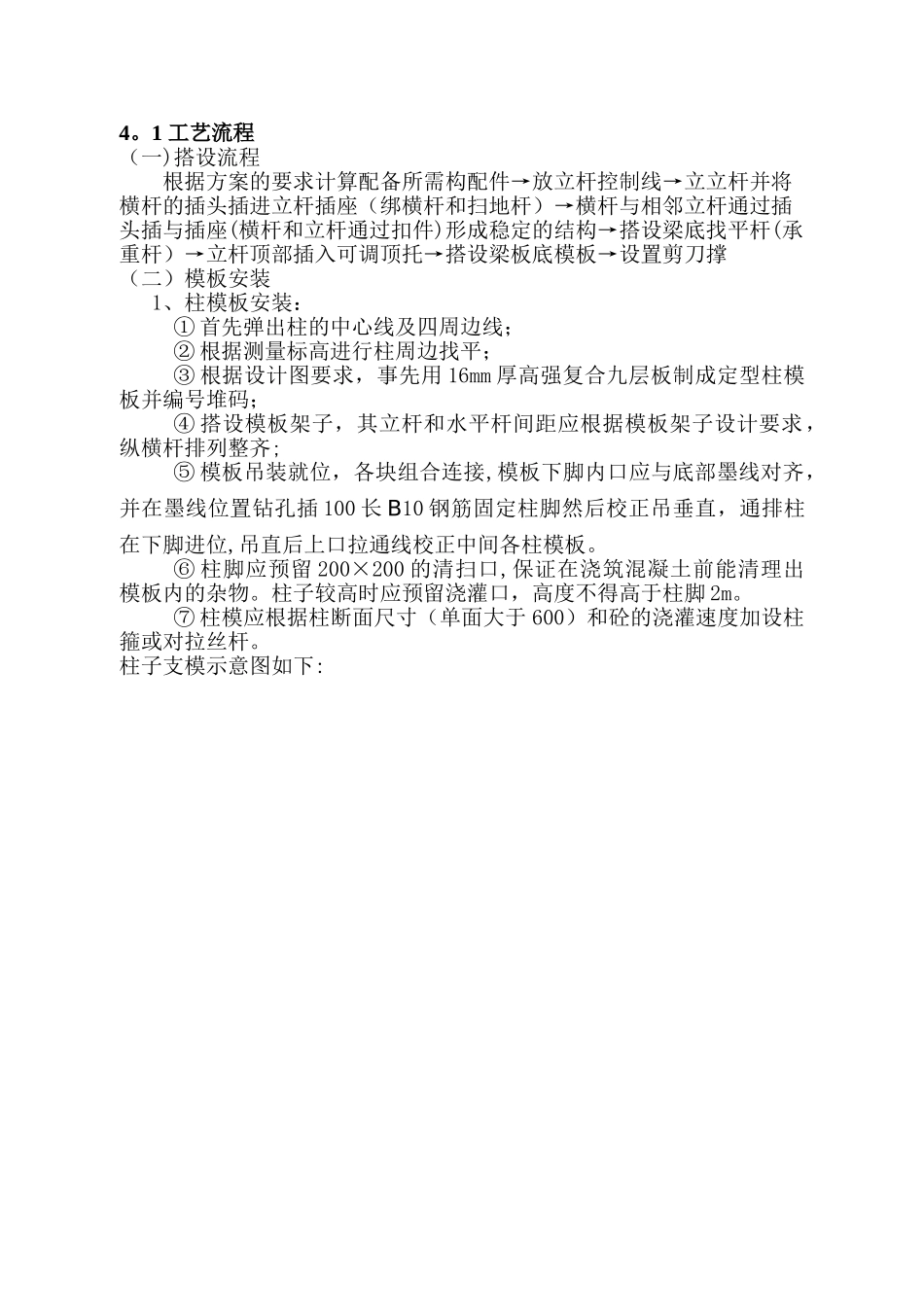

贵阳市南明区铁路枢纽工程农民拆迁安置房赖头冲安置点 D 区地下室及一、二层模板快拆架支撑体系专项施工方案编制:审核:审批:贵州建工集团有限责任公司目录一、编制依据 3二、工程概况 2 三、施工准备 2 四、施工方法 2 五、质量保证措施 7 六、安全措施 8 七、环保措施 8 八、梁、板荷载验算 9 九、模板体系布置图 18 一、编制依据1. 《混凝土结构施工质量验收法律规范》(GBJ50204-2024)2. 《建筑施工模板安全技术法律规范》JGJ162—2024 3. 《建筑结构荷载法律规范》(GB50009—2024)4. 《建筑工程质量验收统一标准》(GB50300-2001)5. 《建筑施工高空作业安全技术规程》 (JGJ33-91)6. 《建筑施工安全检查标准》JGJ59-2024 7. 本工程相应的设计图纸等相关资料二、工程概况本工程为地下一层、地上二层群楼,群楼之上为四栋单体建筑,分别为 D1、D2、D3、D4,地下部分 9658。50 平方米,地上部分 76781。02平方米.结构形式为现浇钢筋混凝土剪力墙结构,基础为孔桩和独立基础;其余所有模板均采纳木模板,由结构图提供本工程墙、柱、梁截面尺寸分别为剪力墙最大厚度为 300mm,柱最大截面为 1100×800mm(高度3900~5400mm),最大梁 500×1000,最大梁净跨为 8m,板厚 100~180mm不等。此方案针对本工程本工程为地下一层、地上二层群楼模板支撑系统使用.其余转换层与标准层模板支撑系统方案另行编制。三、施工准备1、技术准备1)楼层控制线、轴线、墙身线、标高线等已复核,均与设计图纸相吻合;2)项目部及劳务队管理人员在认真熟悉图纸的情况下,对现场需要搭设脚手架以及防护架的部位进行掌握,针对不同部位确定相应的脚手架类型,并提前对操作人员进行技术及安全交底,做到搭设法律规范,一次成型.3)地下室底板已浇筑 250mm 厚 C30 混凝土垫层并清理完现场;2、材料准备(1) 根据快拆架标准层支模图备齐所需构配件 (本工程支模层高分别为 5.4m、4.3m、4.2m、3。9m 所需构配件包括 4。8m、3.6m、3.6m 规格立杆 U 型可调顶托 0。8m、0.6m 横杆)。(2)钢管采纳 Φ48×3.0 钢管,进场时严格检查材料质量,壁厚不够的严禁用于现场施工。(3)扣件采纳 1kg/个的标准扣件,十字扣件、旋转扣件和直接扣件合理搭配。(4)密目网:应使用新购进的绿色安全立网,对于破损、杂物残留或颜色不一致的密目网严禁用于外架立面防护.(5)安全兜网:用于操作面下层的安全兜网,规格为必须能够承受 100kg重物 ...
