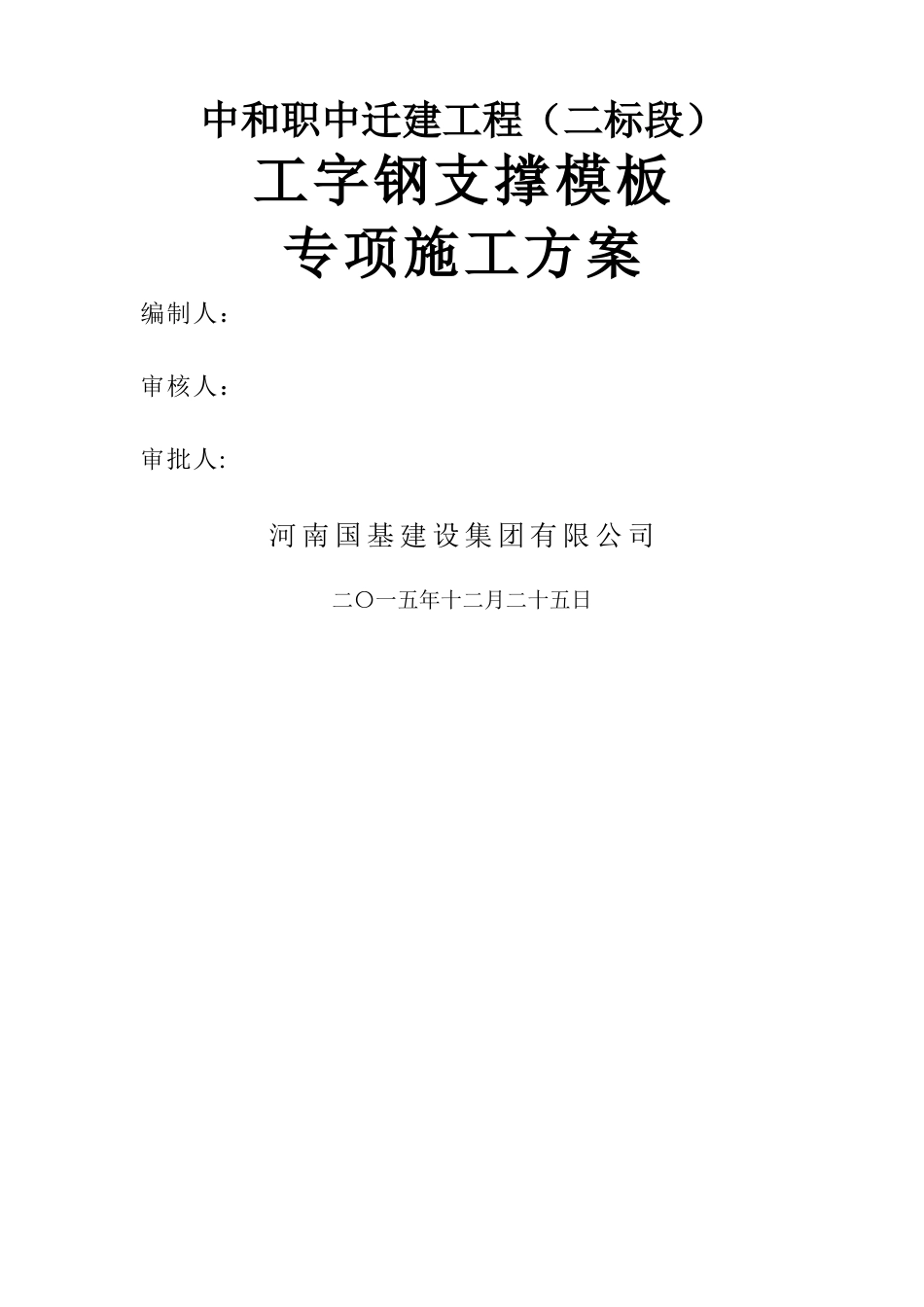

中和职中迁建工程(二标段)工字钢支撑模板专项施工方案编制人:审核人:审批人:河 南 国 基 建 设 集 团 有 限 公 司二〇一五年十二月二十五日目 录一、工程概况 1二、编制依据 1三、施工准备 1四、材料选用 1五、主体模板施工工艺及操作要求 3六、模板的验收 5七、模板的拆除 5八、质量保证措施及施工注意事项 6九、成品保护 7十、文明施工及环保措施 8十一、模板施工安全措施 8十二、模板计算书 16十三、附图 37一、工程概况本工程为中和职中迁建工程,建设单位:成都高投建设开发有限公司;监理单位:成都衡泰工程管理有限责任公司;施工单位:河南国基建设集团有限公司。该工程已编制了一般工程模板方案,超过一定规模危险性较大分部分项工程方案,现根据现场实际情况,底层模板方案需做调整,采纳模板支架与工字钢结合的方案,现根据实际情况对教学楼、综合实训楼比较,决定采纳综合楼第二层的梁、板作为计算模型,其他楼栋参照执行,此方案作为原模板专项方案的补充,仅指导首层模板施工.二、编制依据1、本工程施工图纸。2、《模板安装、拆除工程检验批质量验收记录表》的规定。3、《混凝土结构设计法律规范》(GB50010—20242)4、《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130—2024)5、《建筑施工高处作业安全技术法律规范》(JGJ80-1991)6、《建筑施工安全检查标准》JGJ59—2024;7、《钢结构设计法律规范》GB50017—2024三、施工准备将楼层各道轴线分别弹线,并引测好标高线,根据工程的柱、剪力墙、梁板进行模板和配套明确其刚度和稳定性、在安装模板前必须,将模板清理洁净,刷好脱模剂,防止污染钢筋及混凝土接触,脱模剂应涂刷均匀,不得漏刷。四、材料选用1、模板、背楞材料模 板 材 料 选 用 δ=18 厚 的 木 芯 胶 合 板 , 模 板 的 背 楞 选 用50×40×2。32mm 厚的矩管或钢管 Φ48。3×2。8mm,进场钢管壁厚不能低于 2。8mm.2、紧固材料紧固材料采纳 Φ12、Φ14 高强丝杆,其中地下室外墙防水砼采纳带止水片的一次性使用高强丝杆加固,其他剪力墙、柱采纳穿Φ16PVC 套管普通 Φ12、Φ14 高强丝杆加固,重复使用。3、模板支架材料:钢管采纳 Φ48。3×2.8mm,扣件选用:直角扣件、旋转扣件、对接扣件。4、材料计划及资源配置:1、劳动力组织计划表序号(人)工种 人数1木工303普工202架工154专职安全生产管理22、材料与设备2。1 主要材料表主要材料名称选用材...
