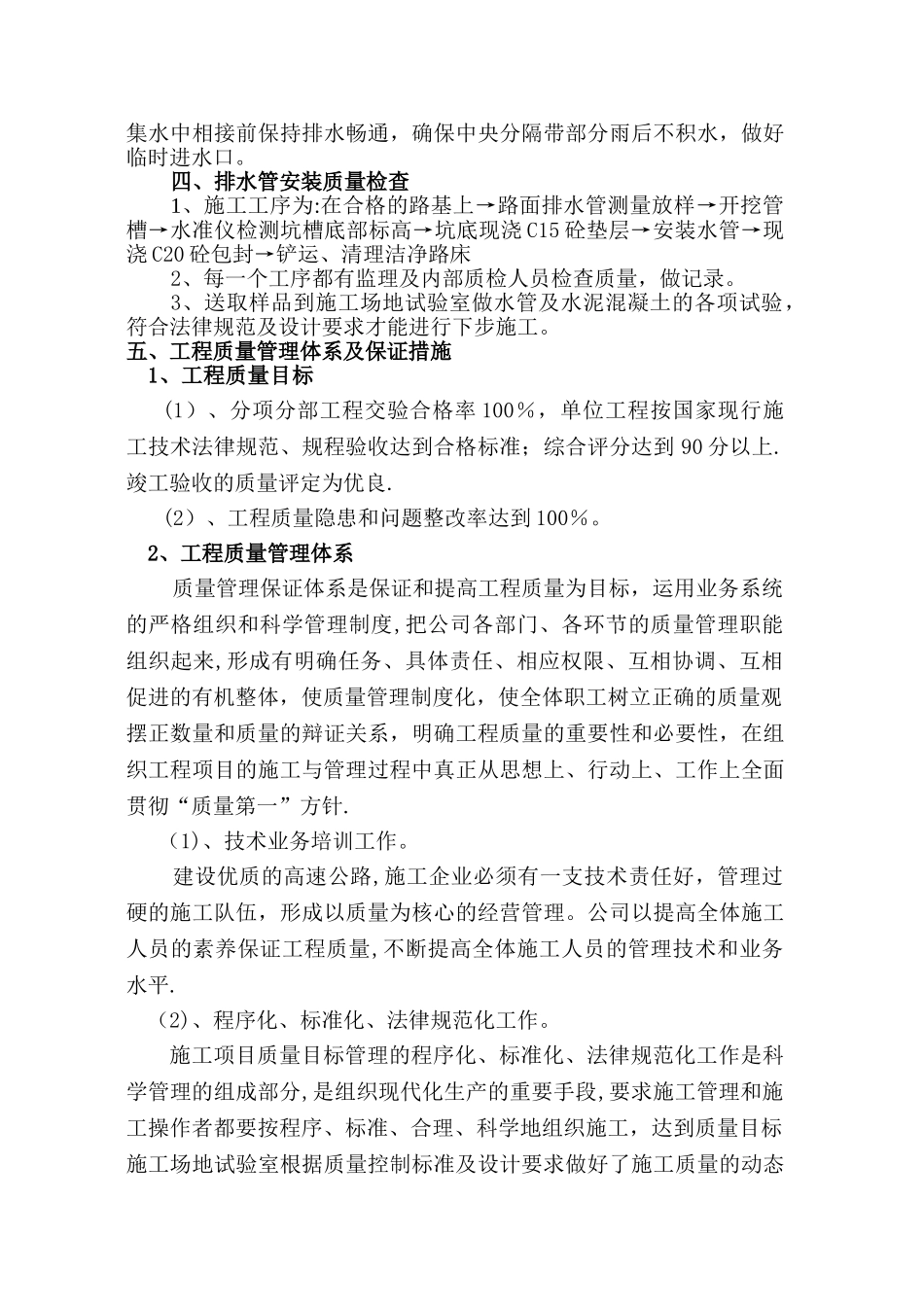

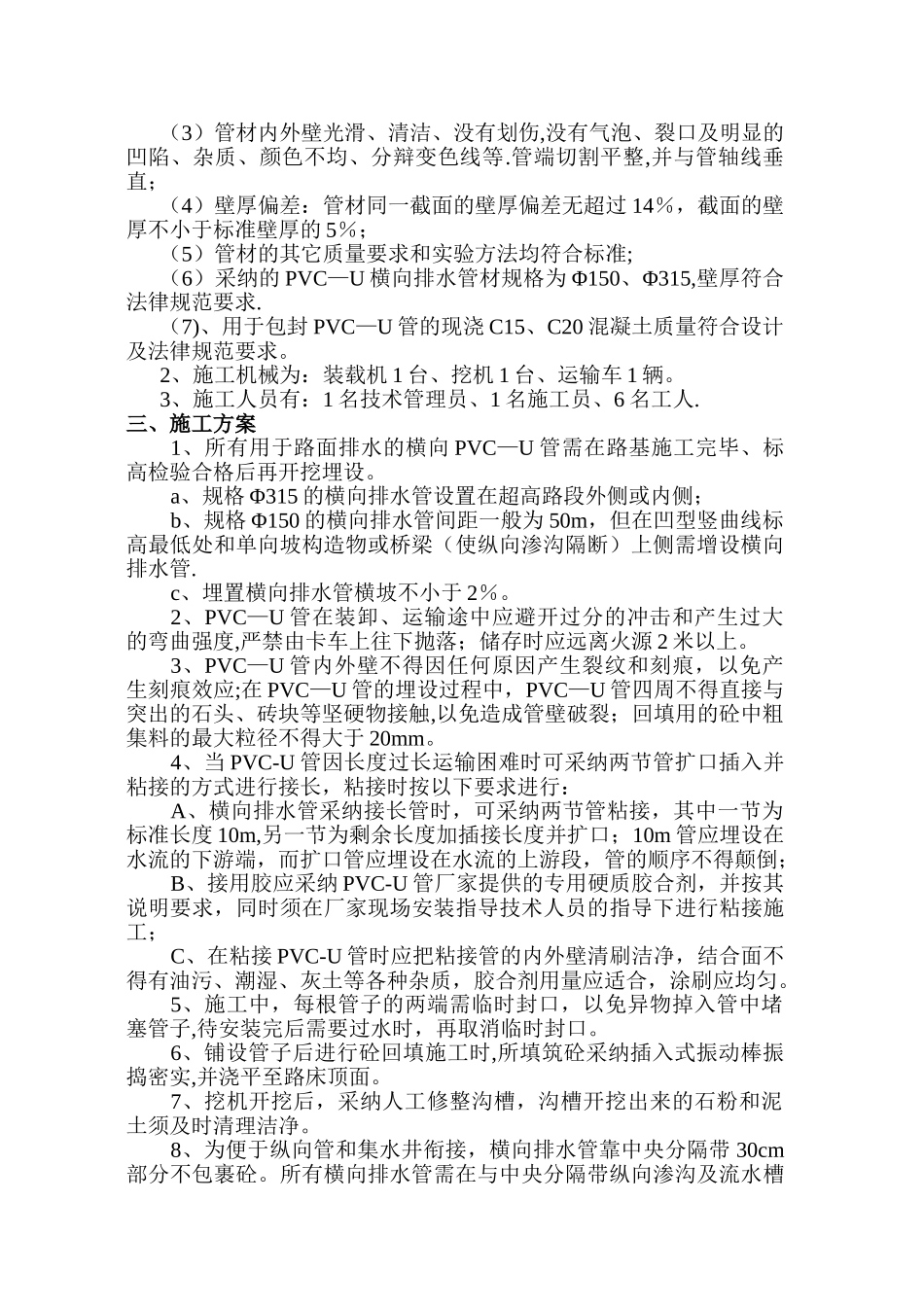

广州增城至从化高速公路(含街口支线)路面工程 S18 合同段中央分隔带排水(横向排水管)施施工工方方案案广东筑波路桥工程有限公司增从高速公路 S18 合同段项目经理部二○一一年三月八日增从高速 S18 标横向排水管施工技术方案一、工程概况高速公路路面排水设计分中央分隔带渗水的排出和超高路段漫流水的排出两套系统。本合同段在主线 K36+760~YK58+290 和支线K0+330~K19+930。442 段设置横向排水管(分别为超高路段设置 Φ315的横向排水管,正常路基段设置规格 Φ150 的横向排水管),用于排除中央分隔带及路表水.二、材料、机械及人员的准备1、用于排水的 PVC—U 管的质量符合以下要求:(1)扁平实验:按国家标准实验方法,实验无开裂;(2)PVC—U 管老化寿命不少于 50 年,且在厂方提供权威性抗老化实验数据合格后才与之签订的供货合同;(3)管材内外壁光滑、清洁、没有划伤,没有气泡、裂口及明显的凹陷、杂质、颜色不均、分辩变色线等.管端切割平整,并与管轴线垂直;(4)壁厚偏差:管材同一截面的壁厚偏差无超过 14%,截面的壁厚不小于标准壁厚的 5%;(5)管材的其它质量要求和实验方法均符合标准;(6)采纳的 PVC—U 横向排水管材规格为 Φ150、Φ315,壁厚符合法律规范要求.(7)、用于包封 PVC—U 管的现浇 C15、C20 混凝土质量符合设计及法律规范要求。2、施工机械为:装载机 1 台、挖机 1 台、运输车 1 辆。3、施工人员有:1 名技术管理员、1 名施工员、6 名工人.三、施工方案1、所有用于路面排水的横向 PVC—U 管需在路基施工完毕、标高检验合格后再开挖埋设。a、规格 Φ315 的横向排水管设置在超高路段外侧或内侧;b、规格 Φ150 的横向排水管间距一般为 50m,但在凹型竖曲线标高最低处和单向坡构造物或桥梁(使纵向渗沟隔断)上侧需增设横向排水管.c、埋置横向排水管横坡不小于 2%。2、PVC—U 管在装卸、运输途中应避开过分的冲击和产生过大的弯曲强度,严禁由卡车上往下抛落;储存时应远离火源 2 米以上。3、PVC—U 管内外壁不得因任何原因产生裂纹和刻痕,以免产生刻痕效应;在 PVC—U 管的埋设过程中,PVC—U 管四周不得直接与突出的石头、砖块等坚硬物接触,以免造成管壁破裂;回填用的砼中粗集料的最大粒径不得大于 20mm。4、当 PVC-U 管因长度过长运输困难时可采纳两节管扩口插入并粘接的方式进行接长,粘接时按以下要求进行:A、横向排水管采纳接长管时,可采纳两节管粘...
